新春走基层 | 腾格里:“光伏蓝”追光逐日不打烊
来源: 中国电力报 时间: 2024-02-23 09:27
冯韶新 张乾斌
岁序更替,如约而至的除了春节,还有追光逐日的坚守。正月初三,在宁夏中卫腾格里沙漠腹地,银装素裹,前不久一场罕见的大雪将浩瀚沙漠裹得严严实实,给项目施工带来了严峻考验。

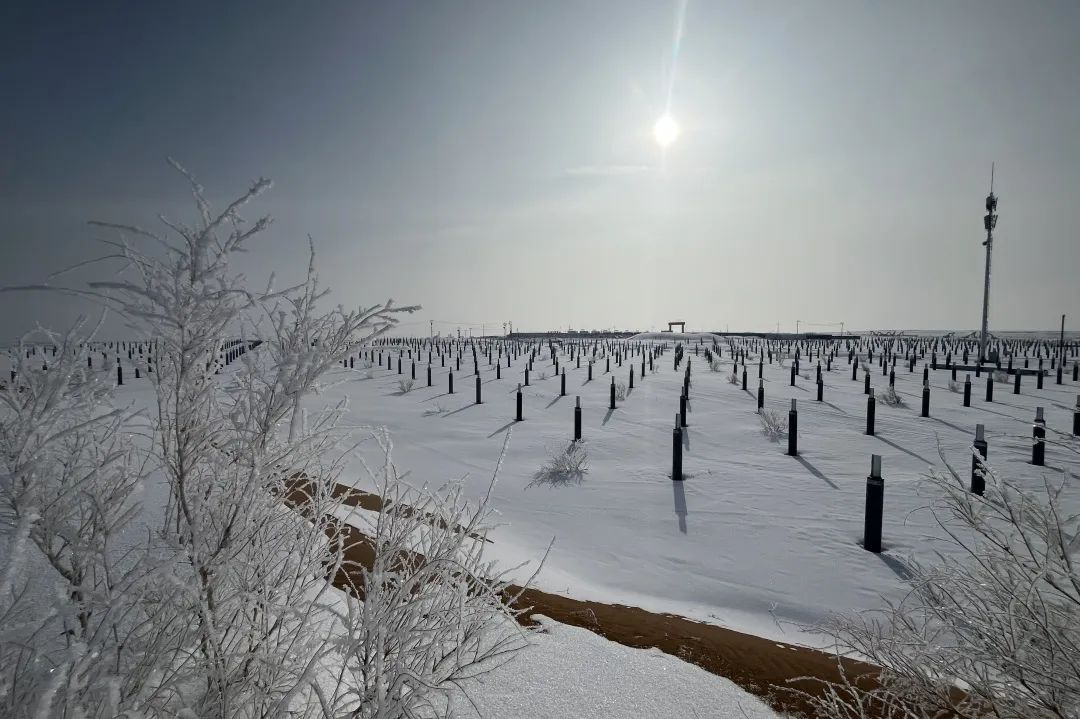

踩着积雪,站在被雪覆盖的沙丘上,已经打好的光伏桩整齐地排列在沙地里,像严阵以待的战士,只待深蓝色的光伏板赋身,便可将沙漠“吞噬”。
这里是我国千万千瓦级“沙戈荒”基地首个备案、开工和投产的基地项目,是国家第一条以开发沙漠光伏大基地、输送新能源为主的“宁湘直流”重点配套项目。

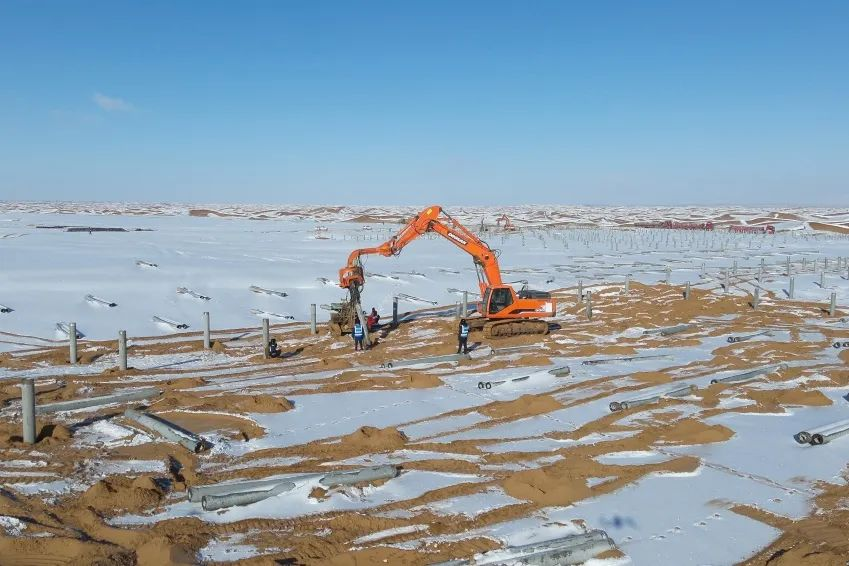

目前正在施工建设的是国家能源集团龙源电力宁夏腾格里沙漠新能源基地二期200万千瓦光伏项目。一台台光伏太阳能打桩机,正在校准预制管桩。
“预制管桩前后必须要保持一个水平线,哪一个桩高或者低了,组件受力不均就可能会产生热斑,影响发电效率。越是在节假日期间,管理越要跟得上,一点不能马虎。”现场值班检查的龙源宁夏公司副总经理吴吉军说道。

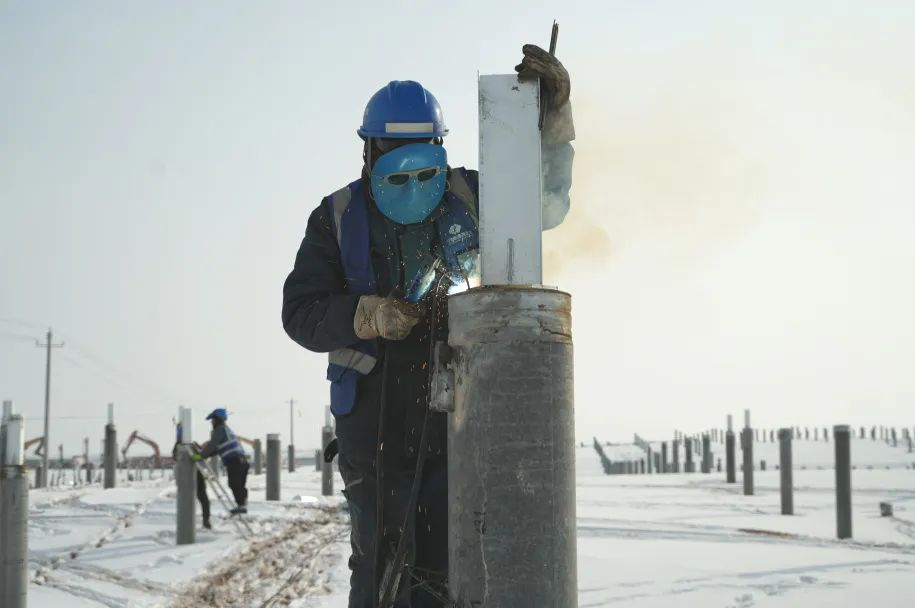

茫茫的沙海里,迎着凛冽寒风,踩在厚厚的积雪里,项目经理李超翔和土建经理张国睿的鞋子已湿透了,他们和施工单位、监理单位值班人员一起,一如往常,一丝不苟地坚守在岗位上,仔细地检查着预制管桩校准、焊桩头和装支架的工程质量,叮嘱施工人员要把控好安全和质量。
李超翔说:“二期与已建成运营的一期100万千瓦项目不同,有了管理和运营的经验,心里有了底,方方面面也有了新样。”
管理更科学。严格要求,堵塞安全管理漏洞;超前谋划,做好植被保护;数字引领,加强“现场、现实、现在”管理。

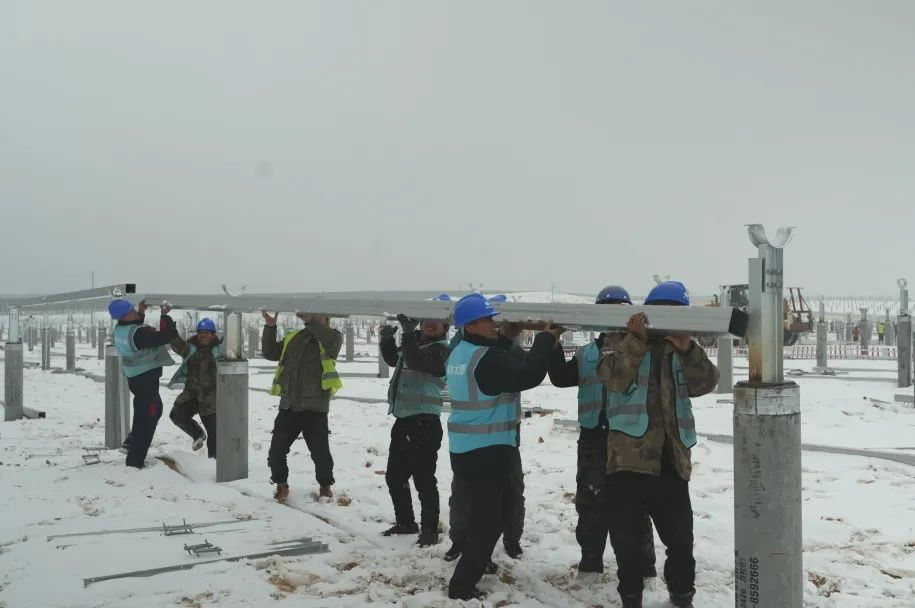

设备更先进。二期100%采用跟踪支架,可实现光伏板追着日光旋转,提高发电效率;施工工艺简单易行,减少施工周期,提高工程效率。
组件更经济。选用N型575瓦单晶双面双玻组件,相较于一期P型组件,可提升发电效率1~2个百分点。
环保更优先。最大限度保护原有地貌和植被,研发“草方格+草本+生物土壤结皮”的多种配置修复模式。
谈到环保,张国睿兴致勃勃地说:“我们建一期的时候在光伏板区间播撒了草籽,草长出来后,看着沙漠里有了绿色,那种自豪感油然而生。现在公司环保意识更强,我们不仅要建设输送绿电,还要把沙漠变成蓝海、变成绿海。”

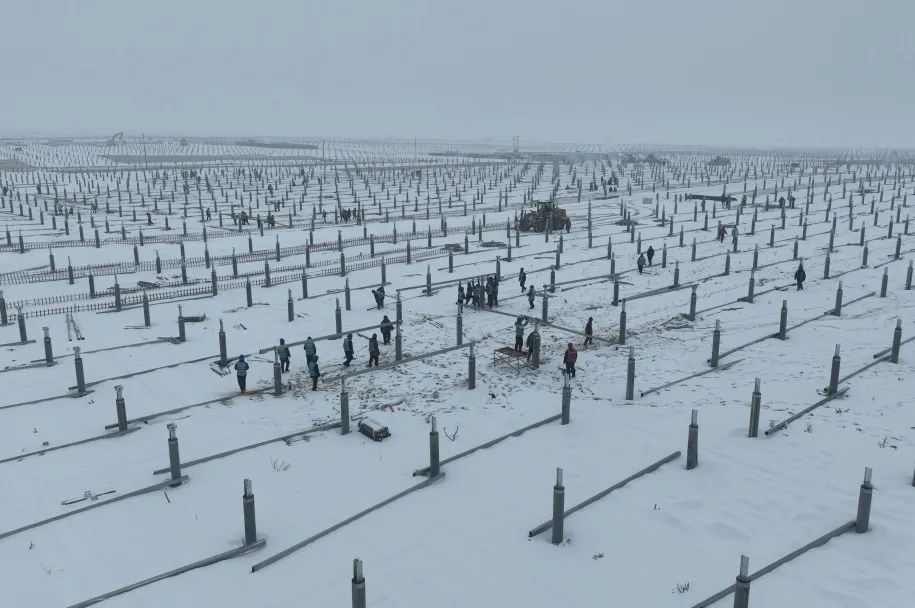

行走在项目现场,尽管已经立春,但气温依旧非常低,寒风刺骨。此刻,为保障工程顺利推进,百余名建设者各就其位忙碌着,一切井然有序。看着项目北区100万千瓦工程密密麻麻的光伏桩,和散落其中焊桩头、安装支架的建设场景,吴吉军说:“北区光伏桩有40万根。如此大规模的项目,时序管控最为关键。我们目标是要打造‘两高一低’精品工程,从设计就已经充分考虑后续的所有管理重点,施工工艺、工程质量、设备管控等等,现场施工各标段各自为战,时序紧凑,施工进度安全高效快速。”
说话间,设备经理郭龙安排工作人员,操控着无人机起航,开始巡检现场。
郭龙说:“这么大的项目,靠人管是管不过来的,根据现场施工、设备和材料分散性特征,除了关键区域安设监视器和配备记录仪外,我们还设定了航线,通过无人机不定时多次数巡检,一方面保证施工安全和质量外,另一方面,要确保现场材料和设备安全。”
采访了解到,二期200万千瓦光伏复合项目投资118亿元,总占地面积约6万亩,配套建设2座330千伏升压站及送出线路、一座295兆瓦配套储能电站。项目分南北两区建设,共分307个方阵通过48回35千伏集电线路接入配套的330千伏变电站。
在浩瀚无垠的沙漠,绿色建设热潮涌动。党的二十大报告提出,立足我国能源资源禀赋,坚持先立后破,有计划分步骤实施碳达峰行动。完善能源消耗总量和强度调控,重点控制化石能源消费,逐步转向碳排放总量和强度‘双控’制度。“沙戈荒”正是题中之义。
国家能源集团全力推进“沙戈荒”区域为重点的大型风电光伏基地开发,按照以大型风电光伏基地为基础、以周边清洁高效煤电为支撑、以特高压通道为载体的总体思路,坚持清洁能源开发和生态环境治理相结合,为保障电力供应、建设新型电力系统、实现碳达峰碳中和提供有力支撑。
李超翔指着项目规划图说:“现在一期100万千瓦项目已经建成运营,二期计划今年5月份并网。二期再往西延伸,我们还将建设三期300万千瓦的光伏,这些项目建成后,宁夏境内的腾格里沙漠将从地图上‘消失’,被光伏蓝海所替代。”
责任编辑:许艳
