国网福建超高压公司 :戮力同心抓牢安全生产,齐心攻坚HGIS改造送电

来源: 时间: 2024-06-21 15:00

  “500kV金泉Ⅱ路5062开关由热备用顺控为成串运行顺控项目确已完成。”随着最后一项操作指令执行完毕,标志着泉州变500kV泉岗Ⅱ路5032/5033间隔HGIS改造启动送电顺利完成,前后历时近4个月的HGIS改造工程圆满落下帷幕,福建省主干电网可靠运行再添新保障。

  统一思想,强化安全意识

  从今年2月份起,500kV泉州变正式开始进入500kV泉岗Ⅱ路5032/5033间隔HGIS改造阶段。国网福建超高压公司泉州运维班深刻认识到此次改造的重要性,班组形成攻坚克难、齐心协力的共识,提前部署工作,稳扎稳打推进改造各项运维任务。

  为确保此次改造项目顺利实施,泉州运维班提前筹划,组织人员进行现场勘察,检查核对施工方案,明确每个阶段的工作内容、风险辨识及管控措施。项目开工前,泉州运维班组织施工班组,变电中心检修班共同召开专题收心会,总结前期HGIS改造验收问题,明确此次改造验收要求,达成确保项目高质量实施的共识。同时,泉州运维班就前期HGIS改造出现的违章问题进行举一反三,提出杜绝重复性违章要求,共同提升现场安全管理水平。

  奋勇争先,落实安全责任

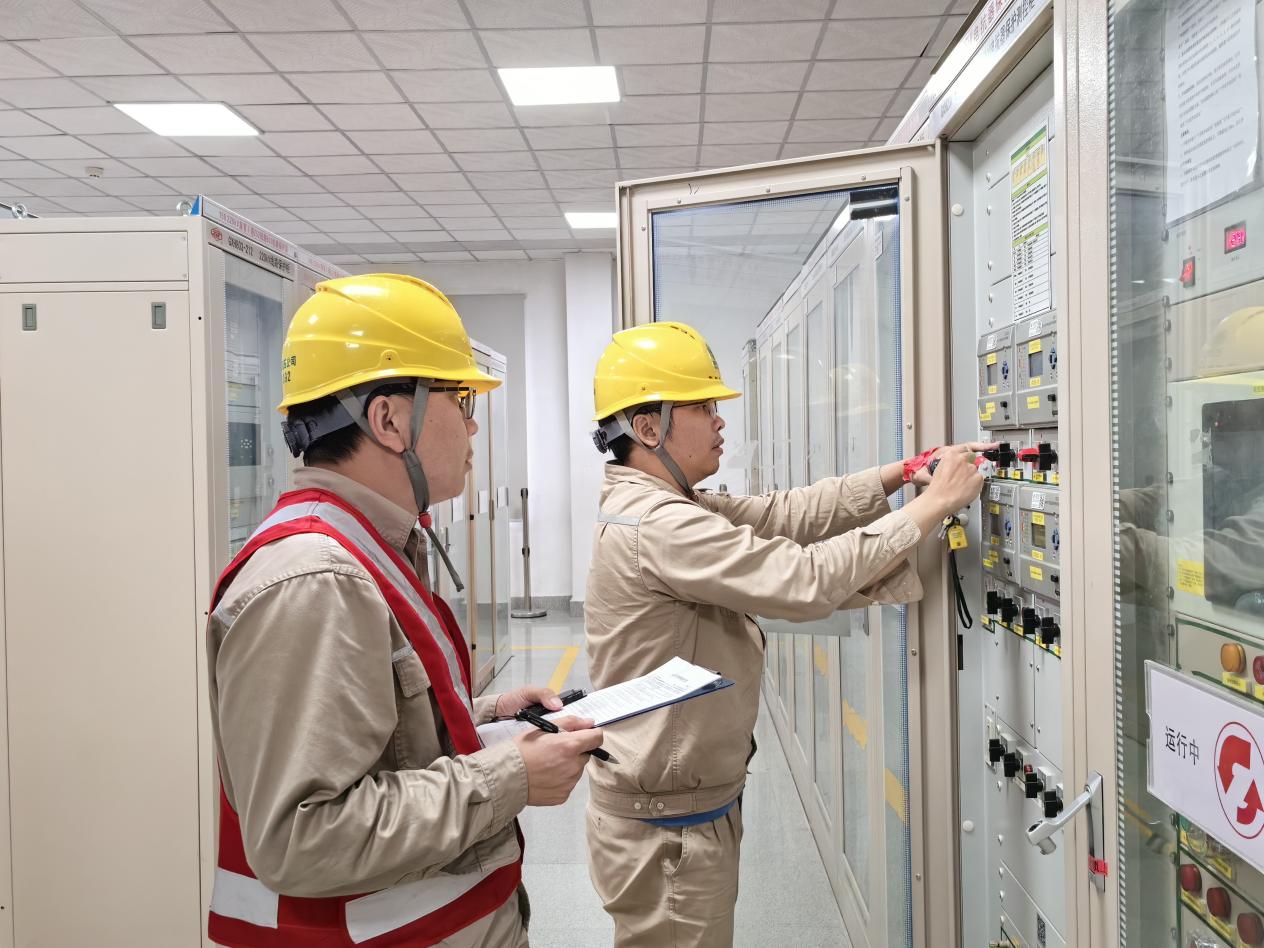

  此次HGIS改造持续时间长、作业面大、风险点多,同时配合HGIS改造的停送电操作多、现场安全管控压力大。为加强现场安全管控,落实运维人员主体责任,泉州运维班以基建工程“1234”工作法为抓手,对改造现场进行全方位、多维度安全管控。在HGIS改造完成5033开关与500kVⅡ段母线接火后50332刀闸静触头及气室带电,为重点提示上述风险,运维人员在告知工作人员的同时,在50332刀闸机构箱及5033汇控箱50332刀闸电源空开和操作处黏贴警示标示,在50332刀闸及母线套管气室黏贴警示标示并每日抄录上述气室压力,切实落实基建工程“1234”工作法。

  履职尽责,提升运维质量

  为扎实推进设备验收工作,确保改造工程高质量投产,泉州运维班会同变电中心检修班组成立验收小组,紧密跟进改造进度,按照五通验收卡无缝开展随工验收,累计发现问题103条,验收小组积极同施工队伍沟通协调,结合改造进度及时整改遗留问题,确保设备安全入网。

  本次项目结合进行母线地刀改造、短引线拆除等工作,涉及大量繁杂的设备异动工作,泉州运维班根据厦门运维分部500kV变电所设备异动管控闭环工作任务清单,建立《500kV 5032/5033间隔HGIS改造异动管控闭环表》,细化异动管控工作,明确人员分工和职责,累计完成典操修订、PMS设备台账变更、防误逻辑库修改等异动管控工作27项。

  全力以赴,顺利启动送电

  改造期间,泉州变共执行500kVⅡ段母线停送电操作3次、#1联变停送电操作3次,累计无差错许可一种票26份,无差错执行操作票122份、2413步。HGIS改造按照计划如期完成设备竣工验收,进入最后的启动送电攻坚阶段。

  启动送电前,班组组织操作人员利用调控云平台对启动送电方案进行深入学习与探讨,明确操作步骤及操作注意事项,确保每个人都熟悉启动送电流程。为应对倒闸操作突发情况,班组对可能出现的异常情况进行了充分的考虑与准备,分三梯队进行启动送电工作,第一、二梯队负责全流程倒闸操作,第三梯队负责倒闸操作应急准备,并适时采取并行操作,提高操作效率,确保如期完成送电。启动送电从上午10点一直持续到凌晨,操作过程中,运维人员分工明确、协调有力,严格执行运维人员倒闸操作行为规范,经过13个小时的紧张操作,启动送电顺利完成。

  泉州变500kV泉岗Ⅱ路5032/5033间隔HGIS改造项目的顺利投运,进一步提高了泉州地区主干电网的运行可靠性,为“迎峰度夏”打下坚实基础。泉州运维班将以“安全生产月”活动为契机,牢固树立安全红线意识,提高风险防控水平,继续提炼总结HGIS改造工作经验成效,持续提高现场工作安全管理水平。
