中国能源新闻网讯(李开良)日前,南方电网云南电网楚雄供电局首创“看杆出料、随工即采”数字化管理模式,配网项目平均结算周期由过去的172天压缩至45天,转固增资率达100%,楚雄南华县配网建设系统工程荣获2025年中国电力建设企业协会电力优质工程,实现历史性突破。

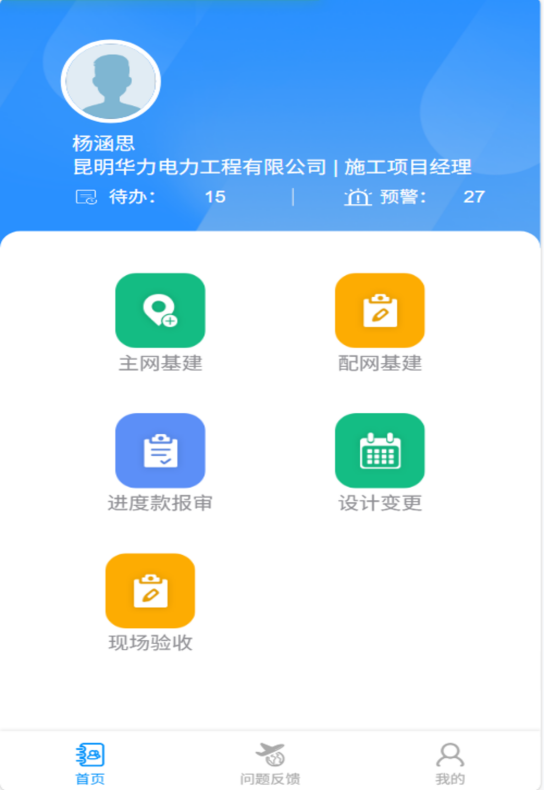

数字筑基,精准破题。云南电网楚雄供电局首创“看杆出料、随工即采”数字化管理模式,直击配网项目“点多、面广、物资杂、变更频”四大痛点,破解“量难随工、账难随量、结算增资慢”顽疾。开发“云现场”APP,把“工程量、物资量、变更单、进度款、终验收”五件套一次装进手机;打造“项目管理驾驶舱”—一屏总览、一键穿透,对“投资计划、形象进度、财务列账、资金支付、转固增资”五类进度实时监控,精准定位并监督解决问题。

数智融合,精益闭环。这一模式的核心,是将复杂的工程物资管理和进度管控转化为一线人员“看得懂、用得上、操作快”的数字化工具。通过“云现场”APP与“项目管理驾驶舱”系统联动,把电杆型号、线路标准、材料定额等专业数据内置为后台数据,施工人员只需在手机上选择电杆图片、输入数量,系统便自动匹配物资耗量,实现“一杆一清单、随工即采集”。同时,施工过程中的设计变更、工程量确认、进度款申报等环节实行线上闭环管理,彻底改变了以往“边干边算、干完再算、反复核量”的低效模式。
精益破局,数字赋能。“以前换一根15米电杆,要翻图纸、查定额、人工算料,至少花半天时间,现在3分钟搞定。”南华县供电局施工负责人李师傅说。在南华县沙桥镇山场10kV小古山线山场海稍3号配变新建工程改造中,原计划更换12基电杆,因现场地形变化需临时增加2基电杆。以往这种变更多需5个工作日走流程,现在通过APP即时上传变更信息,线上审批后,系统自动更新物资清单和工程量,当天就完成了补料和施工,未影响整体进度。

以数驭效,精准致远。“项目管理驾驶舱”实现一屏总览、一键穿透,管理人员在办公室就能实时掌握每个项目的投资进度、施工进展、财务列账、资金支付和资产转固情况,精准定位并监督解决问题。该局励精图治,不断完善,希望在项目管理领域为南方电网提供减负样板,切实为项目管理、结算减负增效。
