国电投西能公司:织金县宝山风电场项目首台风机吊装完成

来源:中国能源新闻网 时间:

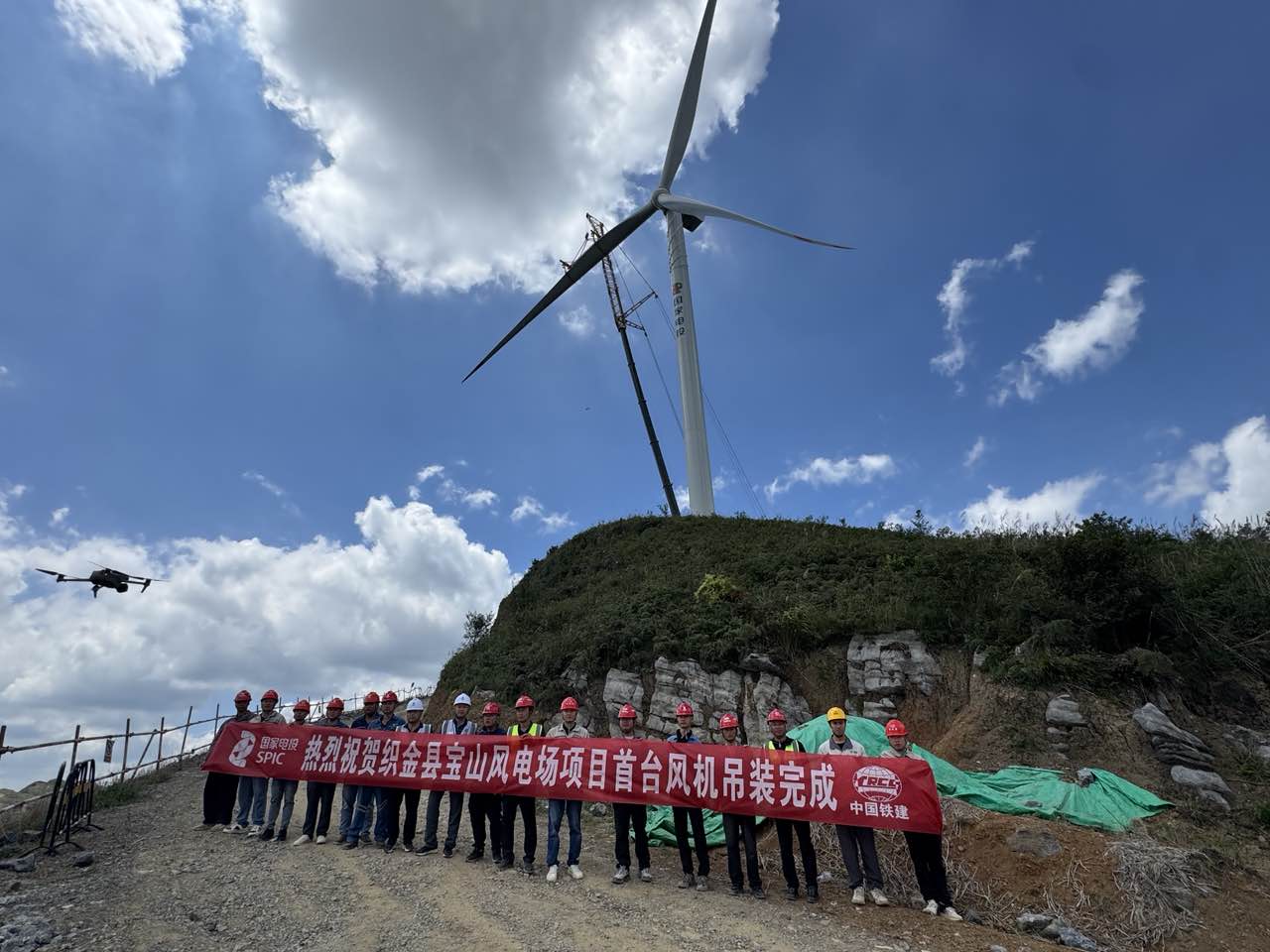

  中国能源新闻网讯(徐中华 令狐勇辉 王紫桐)9月8日,随着最后一片叶片精准对位并完成螺栓紧固,由国家电投集团贵州金元西能公司(简称“国电投西能公司”)承接建设管理的织金威能新能源有限公司织金县宝山风电场项目首台风机吊装顺利完成,标志着该项目进入机组安装的关键阶段。

  织金县宝山风电场项目位于贵州省毕节市织金县山区腹地,规划装机容量50兆瓦,共布置8台6.25兆瓦风力发电机组,是当地优化清洁能源布局、推动绿色低碳发展的重点新能源项目。

  项目施工条件较为复杂。场址地处高山山区,地形陡峭、沟壑纵横,施工场地高低落差大,大型机械作业空间受限。区域山地气候特征明显,瞬时阵风、多雨多雾天气频发,风力、能见度等气象条件不稳定,给高精度吊装作业带来较大影响。同时,塔筒、叶片、机舱等大件设备需经盘山公路转运,道路狭窄、弯道密集、坡度陡峭,设备运输、卸车和就位难度较大。

  为确保首台风机吊装安全有序实施,西能公司项目部提前数月启动准备工作,成立专项吊装工作小组,倒排工期、细化分工。技术团队结合山区地形和气象特点,反复推演吊装流程,优化吊装路径,编制专项吊装方案并完成专家评审。安全管理方面,项目开展全员岗前安全技术交底,对高空作业、大件吊装等关键岗位进行专项培训,并对吊装设备、起重机械、钢丝绳、卡扣等机具进行检测调试,对作业平台、边坡稳定性及周边隐患开展排查整改。

  吊装当日,各岗位人员按照既定方案有序作业,完成塔筒吊装、叶轮组合、机舱对接、精准对位和固定锁紧等工序,全程安全可控、质量达标。

  下一步,西能公司项目部将总结首台风机吊装经验,优化剩余7台机组吊装施工方案,加强现场组织调度和安全质量管控,统筹推进机组安装、电气施工和设备调试等工作,全力推进项目全容量并网发电。

  项目建成投运后,将有效填补区域清洁能源供给缺口,优化能源消费结构,减少传统能源消耗和污染物排放,助力贵州金元低碳绿色转型,为区域绿色低碳发展提供支撑。
