国网襄阳供电助推兴发保谷磷化工产业园项目投产

来源:中国能源新闻网 时间:2025-12-02 09:58

袁竞业 郭天慧

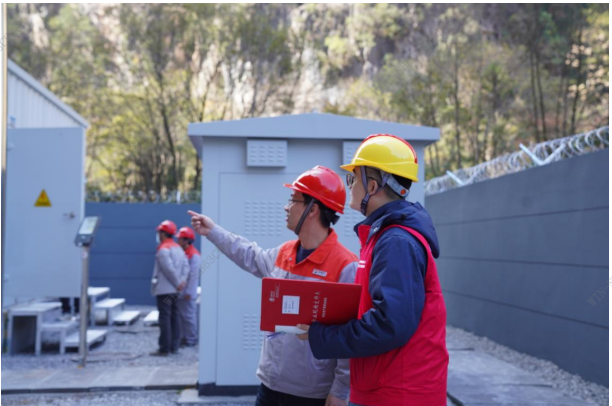

  “所有检验项目合格,具备送电条件!”11月20日21时,保康楚烽化工有限责任公司35千伏变电站正式合闸送电,标志着兴发保谷磷化工产业园项目距正式投产迈出阶段性一步。

  保康楚烽35千伏变电站为兴发保谷磷化工产业园项目中保康矿区采矿、选矿用电,负责将保康丰富的矿脉资源遴选后输送到谷城化工产业园进行加工。作为该项目用电报装项目牵头单位,国网襄阳供电公司营销运营中心以“专业协同、高效服务”为抓手,为襄阳市重大项目投产按下“加速键”。

  前置对接:全力保障用户供电可靠、按期投产

  “早在项目用电正式报装前,我们就主动对接用户,了解用户用电容量、用电时序需求,结合周边电网资源,为用户制定最为经济、可靠的供电方案。同时,我们一次性告知用户办电流程,倒排送电计划,压减办电时序,确保项目按期投产。”该公司营销运营中心(简称“中心”)业扩报装班负责人介绍。针对35千伏变电站建设周期较长问题,中心每周积极对接用户,了解用户办电进度、办电疑问,在外线走向、设备选型、调度通信等方面全方位为用户提供指导,实现用户35千伏变电站5个月投产,比一般35千伏变电站建设快近5个月。

  多专业协同:织密检验“安全网”

  “这次验收我们组建了专家团队,由报装专业牵头,联合运检、信通、调控、计量4个专业,按照外线工程、35千伏变电站本体一次、二次部分分为3个验收小组,全面为用户工程开展竣工检验,保障用户送电后安全稳定用电。”杜立介绍。

  一企一策:做好服务“后半篇文章”

  “原本以为送电流程复杂,没想到送电比我们预期的又快了10天!”保康楚烽化工项目经理刘红俊感慨。

  目前,中心正持续推进兴发保谷磷化工产业园项目和220千伏谷城化工园项目报装接电,积极协调同级协同部门和上级管理部门优化办电流程,全面为用户按期投产保驾护航。

  据悉,兴发保谷磷化工产业园项目全面建成后,年产值将高达300亿元,涵盖智能采矿、绿色选矿、精细磷化工、新能源新材料、资源循环利用等全产业链,对襄阳打造千亿级煤磷化工产业具有重要支撑作用。
