国家电投广西核电公司周阳:攻坚4个月,啃下核岛负挖“硬骨头”

来源:中国能源新闻网 时间:2025-06-27 13:21

单祉宁

  在国家电投广西白龙核电项目1号机组核岛区域施工现场,每天都能看到一个忙碌的身影穿梭于排桩支护作业面、锚索张拉试验区、基坑分层开挖区等关键施工区域。他就是广西核电工程处核岛施工科周阳。

  锚定目标,攻克技术难题

  在核岛FCD之前,需要完成人员和机械准备、设计图纸发布、施工方案编制、核岛负挖验槽通过、接地垫层防水施工、钢筋绑扎及模板支设等一系列复杂的准备工作。其中核岛负挖,是整个工程的第一个关键节点,直接关系到后续施工的安全性与稳定性。

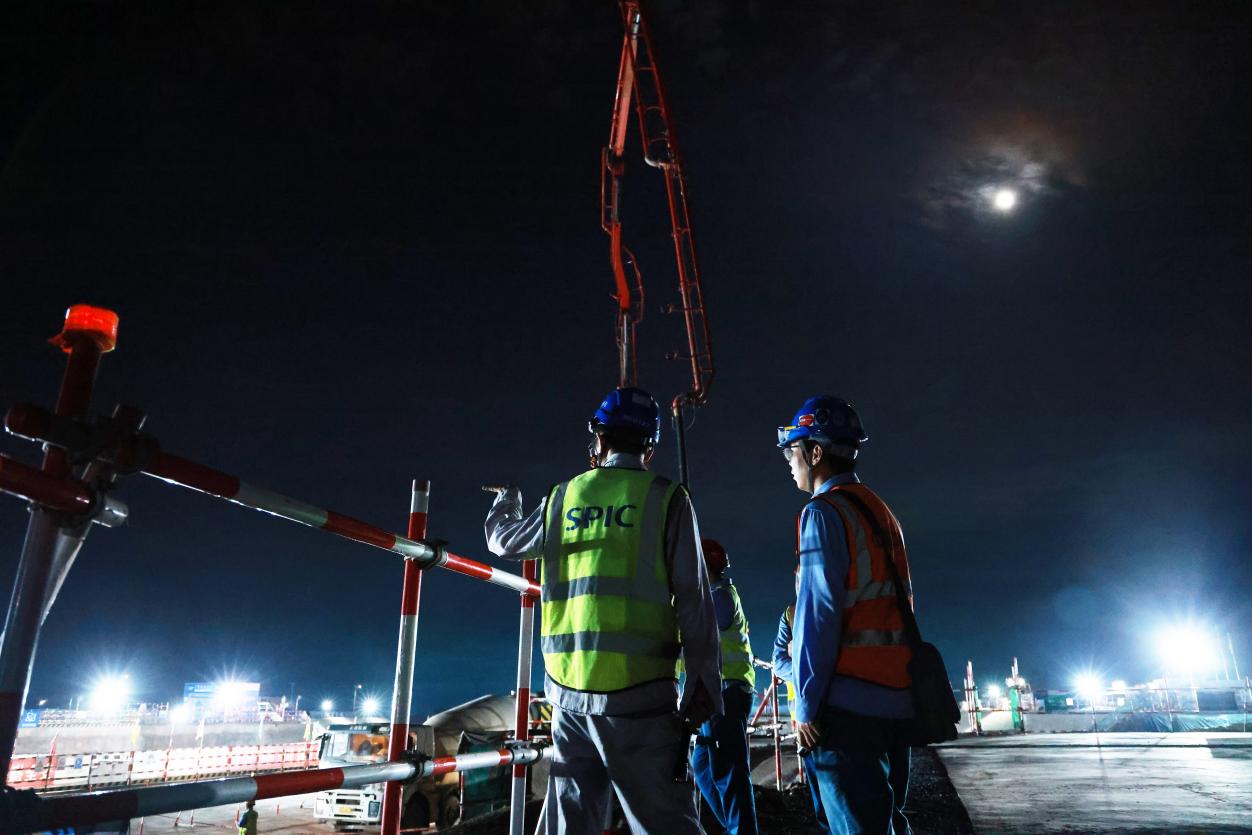

周阳与先锋队的合影(右四)。

  为高质量实现白龙核电项目1号机组核岛年内FCD目标,广西核电党委集结精锐力量,成立了1号核岛FCD攻坚先锋队。作为攻坚先锋队的一员,自2024年12月30日1号核岛负挖启动以来,周阳便全身心投入到这场攻坚战中。12.2米深基坑土石方挖运、137根灌注桩施工、92根预应力锚索安装等任务,他严格按照施工技术规范精密把控每一道工序的质量标准。

周阳与先锋队的合影(第一排右一)。

  白龙核电项目地质条件对基坑边坡稳定性和施工安全提出了要求。特别是在92根预应力锚索钻孔施工过程,由于地下水丰富,锚索成孔困难,周阳和团队多次组织专家、设计院、施工单位研究办法,反复计算寻求最佳解决方案。最终,通过调整锚索设计角度、缩短自由段长度,引入带护筒钻孔机等多种措施,成功攻克这一难题。

  然而,新的问题又产生了。锚索张拉时,由于传统工艺效率低存在应力损失大的问题。周阳和攻坚团队创新引入智能张拉设备和锚索轴力监测装置,成功将锚索张拉锁定至设计值范围内顺利通过后续验收。

  精准管控,筑牢施工防线

  为确保核岛基坑安全等级达到国家一级标准,周阳协同团队、参建单位严格执行“排桩+锚索”复合支护设计方案看来,“核岛基坑负挖不仅是工程建设的第一步,更是承载着‘国之重器’安全根基的关键战役。”为此,他团队建立了一套完整的边坡稳定性动态监测方案,采用仪器位移监测、锚索内力监测与人工巡检相结合的“三校验”模式,在关键位置布设了54个位移监测点、4个地下水位监测点、23个锚索应力监测点,累计采集数据超过7800组,精准到毫米级。

  凭借这套科学系统的监测机制,周阳和他的团队成功预警并处置了2次局部水平位移风险和1次地下水位异常情况,保障了整个基坑直立边坡的稳定性与负挖施工的安全

周阳正在查看核岛基坑垫层浇筑(左一)。

  扎根一线,尽显先锋本色

  2016年,周阳从大学毕业后就进入核电行业工作。多年来,他扎根一线、不断成长,先后参与过AP1000、M310、VVER等多种堆型建设,在徐大堡核电站、田湾核电站、金七门核电站、海阳核电站都留下了踏实的足迹,如今已成为白龙核电项目1号机组核岛建设中的骨干力量。

  今年春节前夕,在工作之余,周阳抽空完成了个人终身大事,组建了温馨的家庭。然而,面对新婚不久的妻子,他常常因为工作的需要而无法陪伴在侧。特别是春节期间,他选择把思念藏在心里,在责任扛在肩上,坚守在核岛负挖施工一线,天巡检查看基坑边坡稳定性,动态监测预警确保项目建设稳步推进、核岛负挖高质量如期完成。

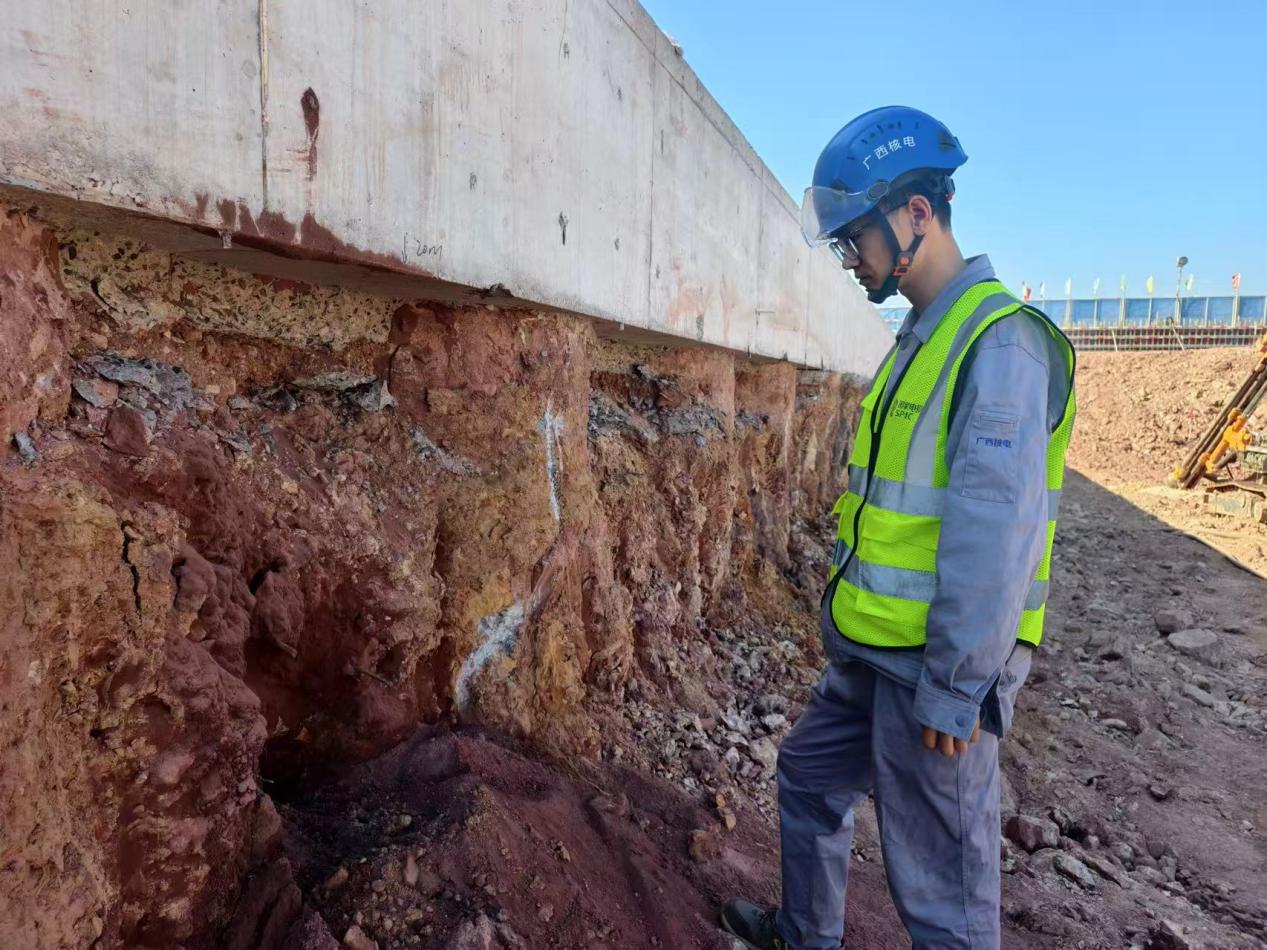

查看基坑直立边坡稳定性。

  在他和团队的努力下,历时近4个月白龙核电项目1号核岛基坑累计完成土石方开挖6万余立方米,支护结构安全牢固,近4000平方米基底清槽工作顺利完成。目前,已迈入底板施工准备阶段

  进入核岛施工新阶段,周阳依然没有丝毫懈怠。每天准时出现在核岛施工区域,细心检查每一处施工作业面,确保施工单位严格按照标准将基坑填平补齐,开展下垫层施工、防水卷材施工等底板施工准备工作,为年内高质量实现白龙核电项目1号机组核岛FCD目标夯实准备。

  从一名普通技术员成长为核岛施工的骨干力量,周阳把青春和热情都投入到了核电建设一线。他不说大话,不讲空话,只是默默地干、认真地拼。正是有了这样一批扎根一线、勇于担当的建设者,白龙核电项目的蓝图,正在一步步变为现实。
