山东送变电:乔官变使用充气式防尘棚

来源:中国电力新闻网 时间:

  中国电力新闻网讯 通讯员 赵岩 报道  5月4日,在潍坊500千伏乔官变电站新建工程500千伏GIS(组合电气)安装施工中,建设单位山东送变电工程有限公司施工人员加班加点,使用自主研发的充气式防尘棚装置,这也是该类型装置首次在国内500千伏电压等级变电站建设GIS安装工序中进行现场试用。

  与以往靠防尘罩、酒精擦拭、喷水降尘、简易防尘棚等有限手段维持GIS现场安装环境不同,此次GIS安装施工中,该公司在前期研发220千伏GIS防尘棚的基础上,继续改良创新,率先将充气式防尘棚应用于500千伏电压等级GIS设备安装。

  乔官变500千伏配电装置采用户外GIS,总长170米,本期安装断路器9台。采用断路器地面一字布置,母线位于断路器上方,长度900米,GIS进线、出线套管高度12.75米。设备对接面多,设备跨度大,户外安装环境复杂。对防尘棚防风能力、结构强度、适应多种对接面的能力提出新的挑战,原有防尘棚设计方案难以满足现场安装需要。

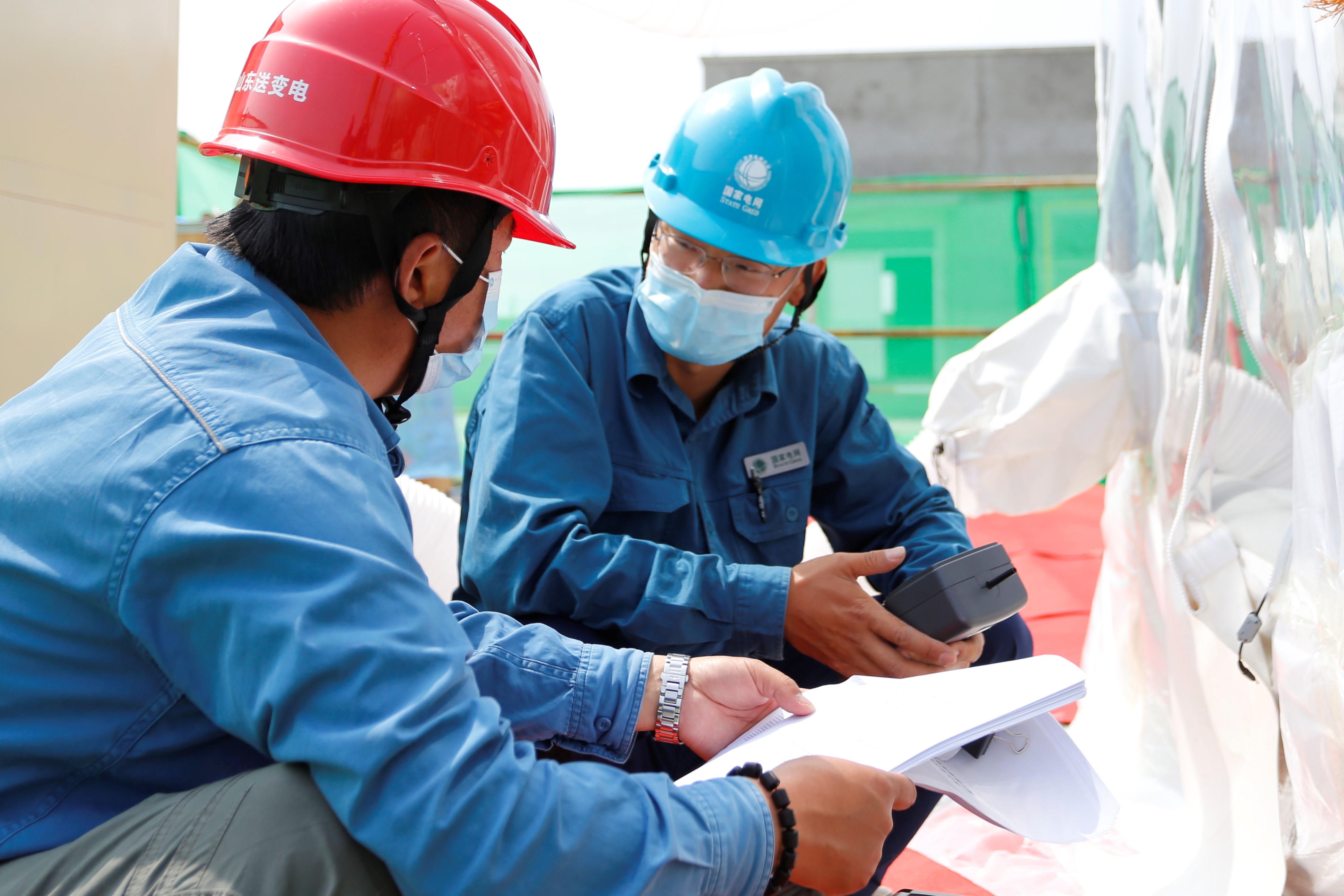

  为应对新要求、新挑战,山东送变电工程有限公司选派精干力量,成立防尘棚研发小组,确定“能用、好用、一站式、全方位”的设计思路,深入施工现场,以满足现场实际需要为目标,与施工人员、厂家服务人员一同研究,修改防尘棚设计,完善使用流程,解决防尘棚现场使用中的“盲点”,最大程度解决GIS无尘化施工中的难题。经多次研讨,研发小组改变原有大体积、全覆盖的防尘棚设计思路,对设备对接面、吸附剂更换手孔等需要内部检视清理的作业面,采取重点防尘措施,将大防尘棚分解成多种型号的小型、微型防尘棚,与小型新风机、环境监测设备等组成充气式防尘过滤系统。

  该系统解决了原有大型防尘棚安装繁琐、适应性不足,难以应对500千伏设备安装高度大、对接面分散、对接跨度大的难题。能够涵盖GIS安装中全部对接及吸附剂更换作业,优化GIS安装环境,实现对接面无尘化清理、无尘化对接,全面提升设备安装质量,确保后期设备运行安全。

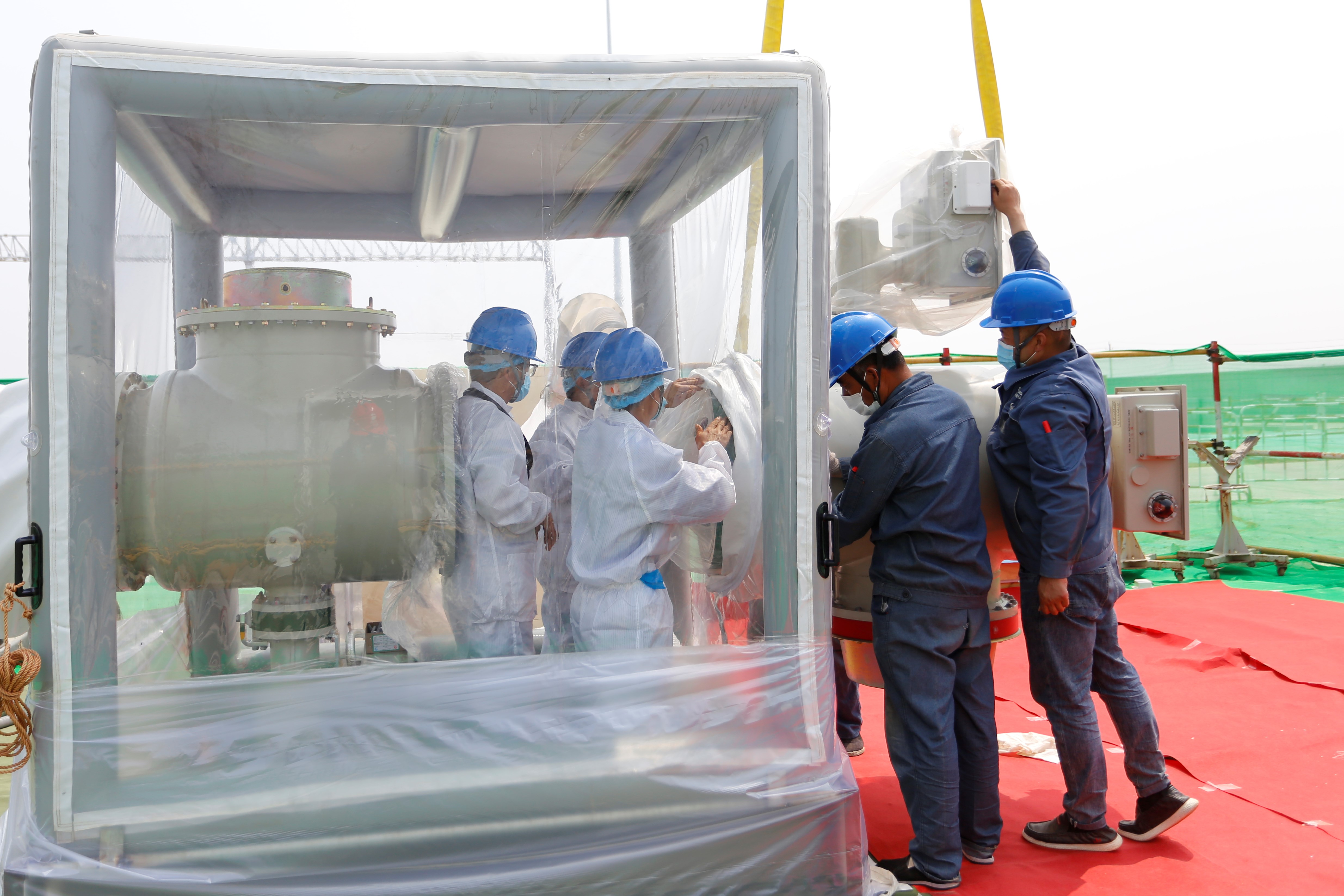

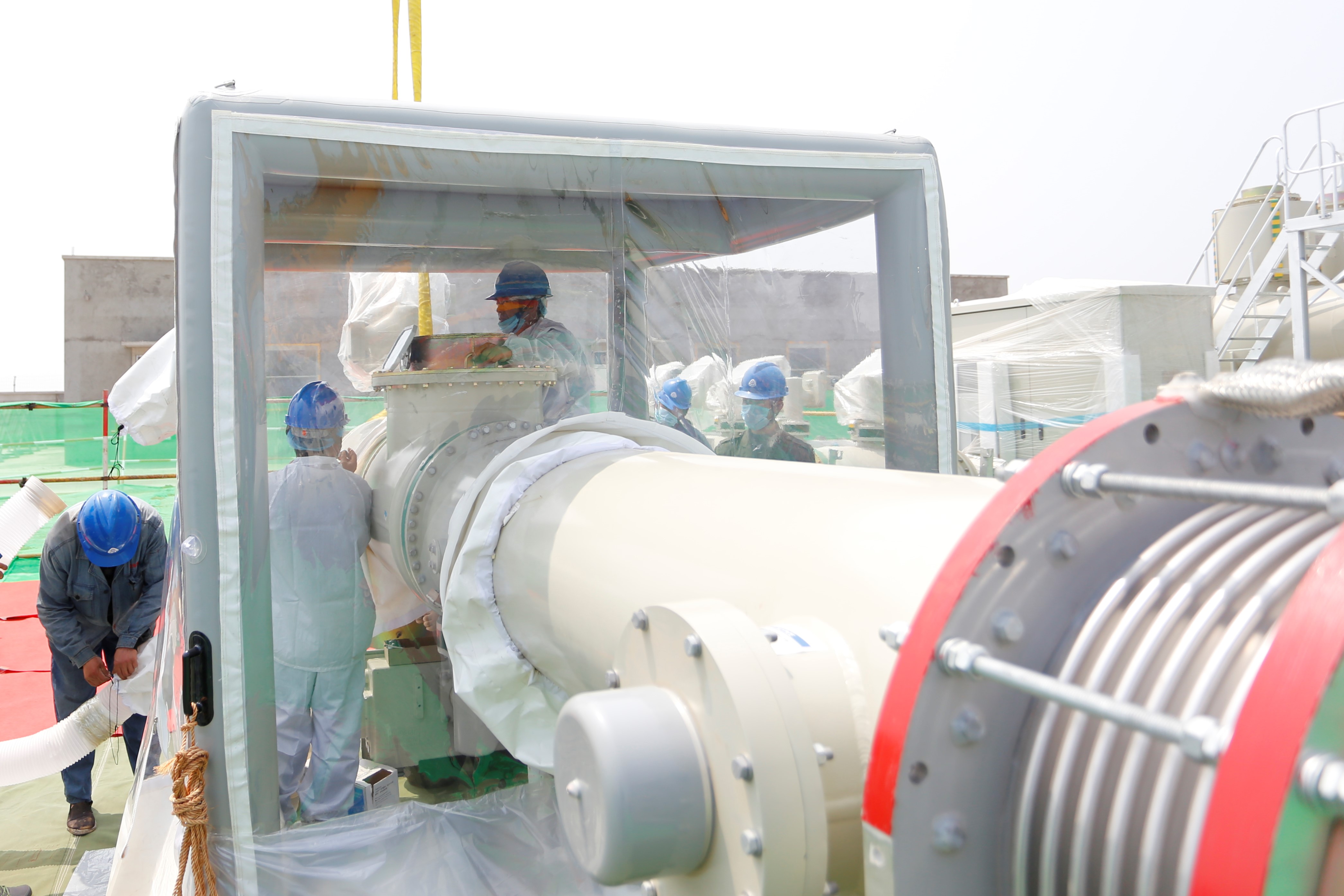

  在施工试用过程中,施工人员及GIS设备对接面均在充气式防尘过滤系统内,作业面达到百万级无尘安装环境要求,完全不受外界环境干扰,扭转了过去“看天”施工的不利局面,现场安装环境质量、洁净程度、施工质量、安装后设备性能均满足设计要求,得到设备厂家服务人员的高度评价,认为该充气式防尘过滤系统设计合理,好用易用,为现场安装施工提供了优良的环境,实现500千伏GIS现场无尘化安装历史性的突破,填补了国内500千伏GIS现场无尘化安装施工的空白。

  下一步,该公司将在乔官变500千伏GIS施工试用的基础上,持续优化充气式防尘过滤系统设计,提高工业化设计水平,为充气式防尘棚在电网建设中推广应用铺平道路。
