广西田林板桃200MW风电项目首台风机并网

来源:中国能源新闻网 时间:2026-02-11 17:09

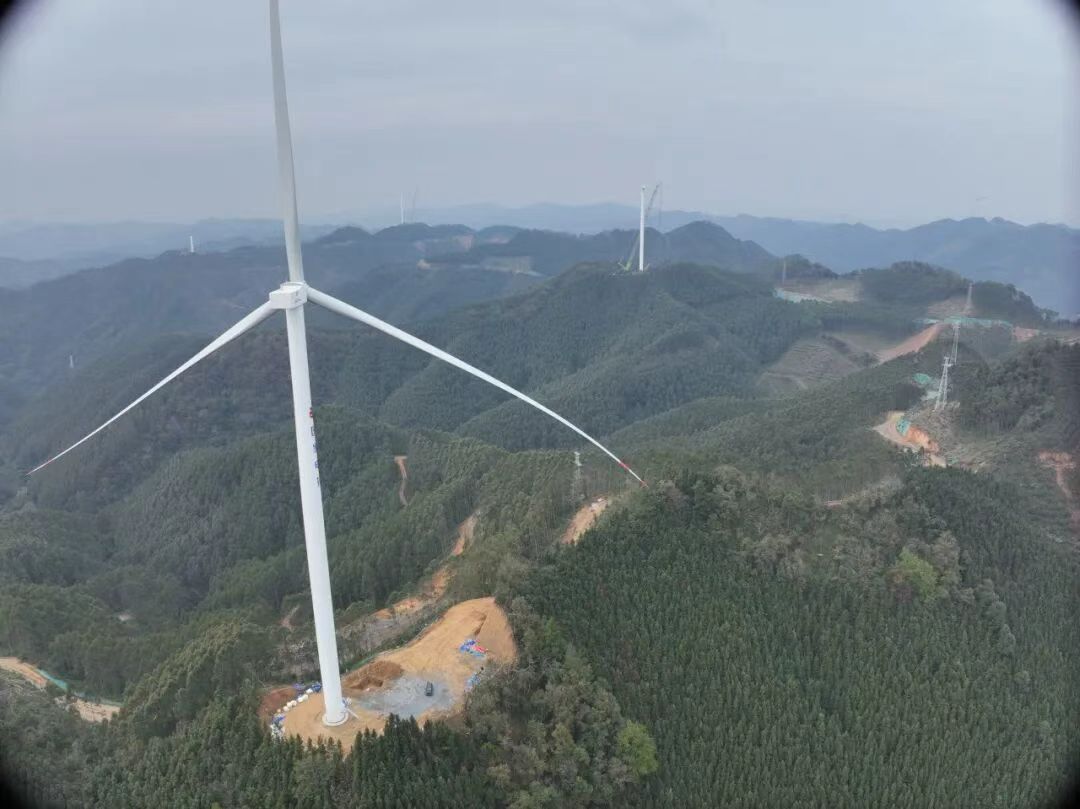

  中国能源新闻网讯(徐为中 任谊健)2月3日上午8时55分,国家电投广东公司广州新能源公司所属广西田林板桃200MW风电项目首台风机成功并网发电,标志着该项目建设取得突破性进展,为全面完成年度全容量并网目标奠定了坚实基础。
  该项目位于广西百色市田林县潞城瑶族乡,容量为200兆瓦,安装32台6.25兆瓦的风力发电机组,全部完工后预计年发电量4.07亿千瓦时,年可节约标准煤约12.28万吨,每年可减排二氧化碳约37万吨。

  项目于2025年8月5日开工建设,当年12月29日完成首台风机吊装。项目建设初期,面临征租地协调复杂、山区大件运输困难等诸多挑战。广东公司党委充分发挥“把方向、管大局、保落实”的领导作用,组织成立专项攻坚领导小组,公司领导靠前指挥,职能部门现场驻守。广州新能源公司充分发挥党支部战斗堡垒和党员先锋模范作用,组建“党员突击队”、设立“党员责任区”,针对山区复杂地形下的大件运输难题,运用三维仿真建模技术,提前对运输路径进行数字化勘察与模拟,精准识别并排除影响风机叶片运输的障碍点,为首台风机吊装与并网提供了有力支撑,让党旗在攻坚一线高高飘扬。项目团队始终坚持“一次成优”的工作理念,先后圆满完成风机基础浇筑、部件吊装等多项重点施工任务,升压站倒送电作业也实现一次成功,为项目高标准、高质量并网提供了坚强保障。

  下一步,广东公司将深入贯彻集团公司“均衡增长战略”,加紧推进项目风机的安装与调试工作,全力以赴推动项目早日实现全容量并网发电,为集团公司“十五五”战略目标的实现贡献力量。
