国家能源集团湖北公司汉川四期200万千瓦扩建项目全面复工

来源:中国能源新闻网 时间:2025-02-20 15:46

  中国能源新闻网讯张寅 周鸣2月14日,随着春节后首次专项安全会议的召开,国家能源集团湖北公司汉川四期200万千瓦扩建项目全面复工复产。

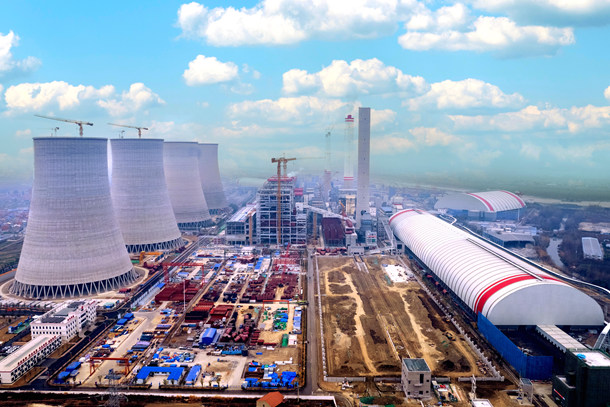

湖北公司汉川四期项目建设现场。

  该项目是国家能源集团重点规划项目,设计建设两台100万千瓦超超临界二次再热火电机组,设计煤耗260.61克每千瓦时,远低于国家270克每千瓦时的标准,可实现废热再利用、废水零排放的环保目标。工程于2023年10月28日正式开工,建设工期为24+2个月。

  为确保复工复产顺利进行,该公司组织各参建单位和监理单位召开了节后首次安全例会,学习了集团公司相关安全文件要求,强调了复工复产的注意事项和下阶段工作计划,并开展了安健环综合检查,对查出的问题责令3日内完成整改。组织专人督促各参建单位开展全员安全教育,组织新入场人员安全考试,全面排查起重机械、工器具、运输车辆、消防照明等重点设备,重新审核特种作业人员资格,确保人员、制度、措施到位。全面推行“一岗双责”制度,逐级签订全员安全生产责任书,确保各岗位安全生产职责清晰。编制了危大及超危大工程专项方案,并采取“旁站监督+视频监控”双控机制,有效保障工程安全平稳推进。

  该项目计划于2025年年底实现双投,将进一步增强西电东送通道上的电源支撑,提高通道安全稳定裕度,对优化区域电源结构,改善电网运行条件,促进经济快速发展具有十分重要的意义。
