来源:中国能源新闻网 时间:2025-01-16 16:56
戴圣
1月14日,国家能源集团金沙江旭龙水电站大坝工程施工现场一片繁忙景象。在海拔2500米、垂直高度700米的金沙江悬崖峭壁间,有一群来自金沙江旭龙公司的业主代表,他们在峭壁上“穿针引线”,指挥着几十米长的锚索牢牢扎入金沙江的两岸边坡,保障了旭龙水电站大坝边坡施工环节精准落地,推动工程建设高质量迈进。
这里,山风呼啸,昼夜温差极大,他们面对的是1千余处危岩体和3万根锚杆锚索施工管理。这不仅是技术上的考验,更是一场与自然、时间和心力的持久战。

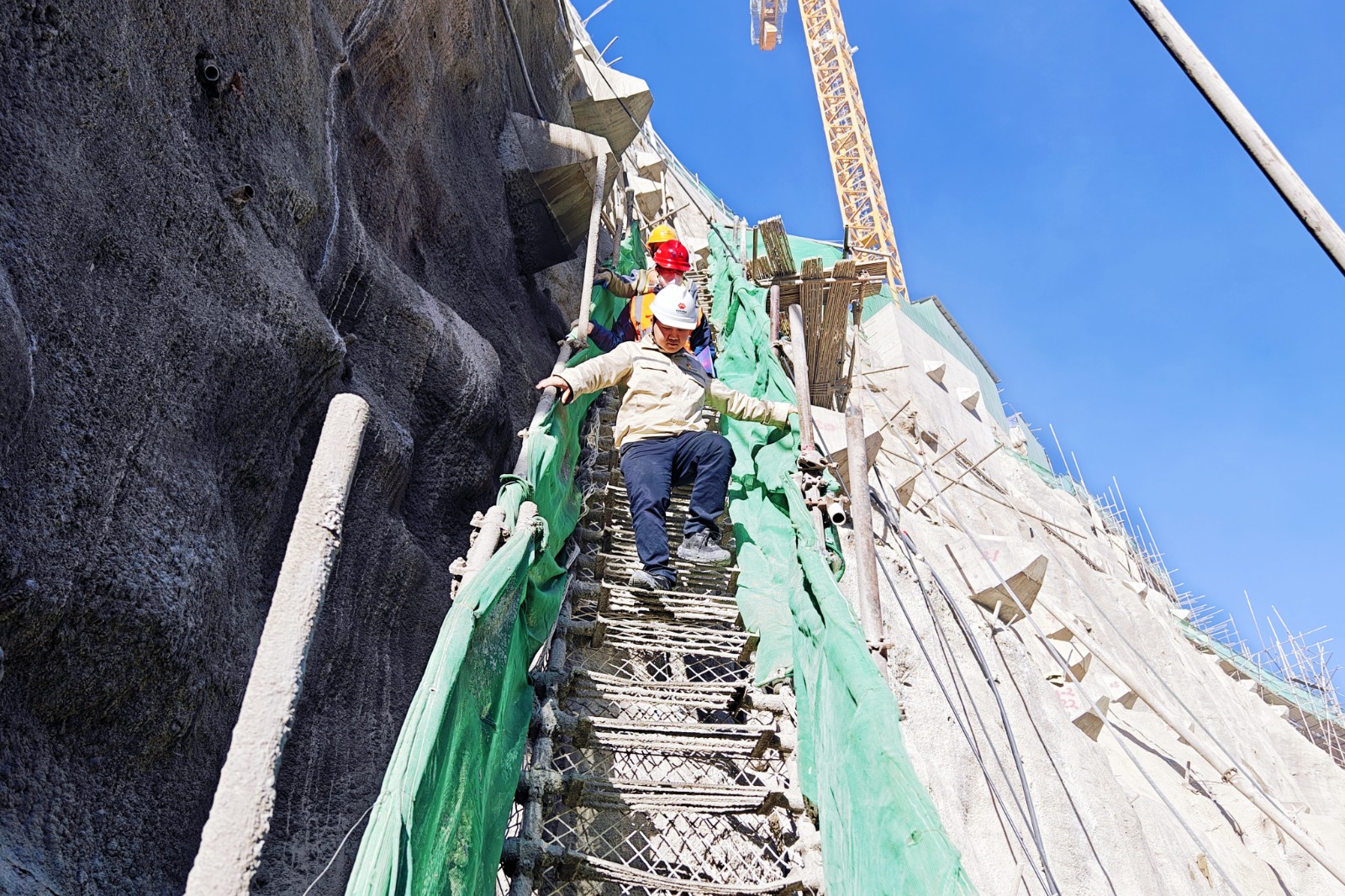

业主代表行走在悬梯上检查施工作业面。
旭龙水电站作为金沙江上游最大的水电站,是《中华人民共和国长江保护法》实施后长江流域核准建设的首座大型水电站。电站位于四川甘孜藏族自治州得荣、巴塘县和云南迪庆藏族自治州德钦县、西藏昌都地区芒康县交界,总装机240万千瓦,最大坝高213米,平均年发电量约105亿千瓦时,建成后每年可节约标准煤317万吨,减排二氧化碳786万吨。
作为旭龙水电站大坝工程的业主代表,进驻现场对工程的安全、进度、质量全过程管控,意义重大,使命在肩。而对于2024年刚入职不久的青年业主代表戴圣来说,进驻的第一步,是从图纸走到现场。
锚索施工始于钻孔,每一个孔位、孔距、方位角与倾角都直接影响后续锚索的精准安装。为此,他手持图纸,逐一复核现场施工每一组参数,确保“纸上”设计能够在“地上”精准落地。

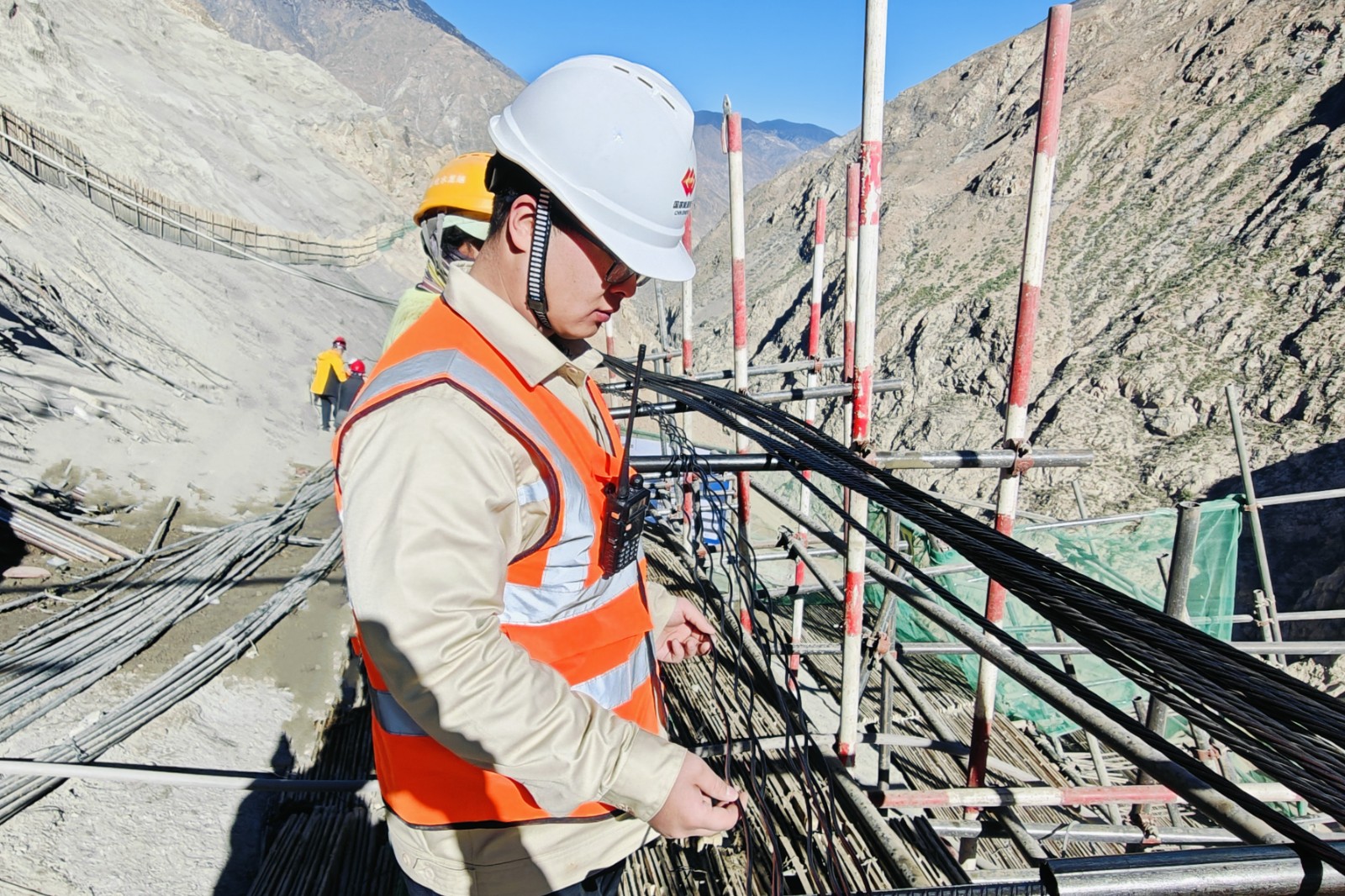

业主代表现场复核锚索施工参数。
“孔距大一点会影响锚索的受力,小一点可能会导致失效。一定要做到每一项数据准确无误。”戴圣指着现场的钻孔机说道。他的声音被山风带得远远的,但他每一个字都清晰而有力。
随着对现场施工的不断深入,他逐渐从“看”到“懂”,从理论走向实践,开始领悟图纸上的每一笔线条,都是现场施工的精细化探索。

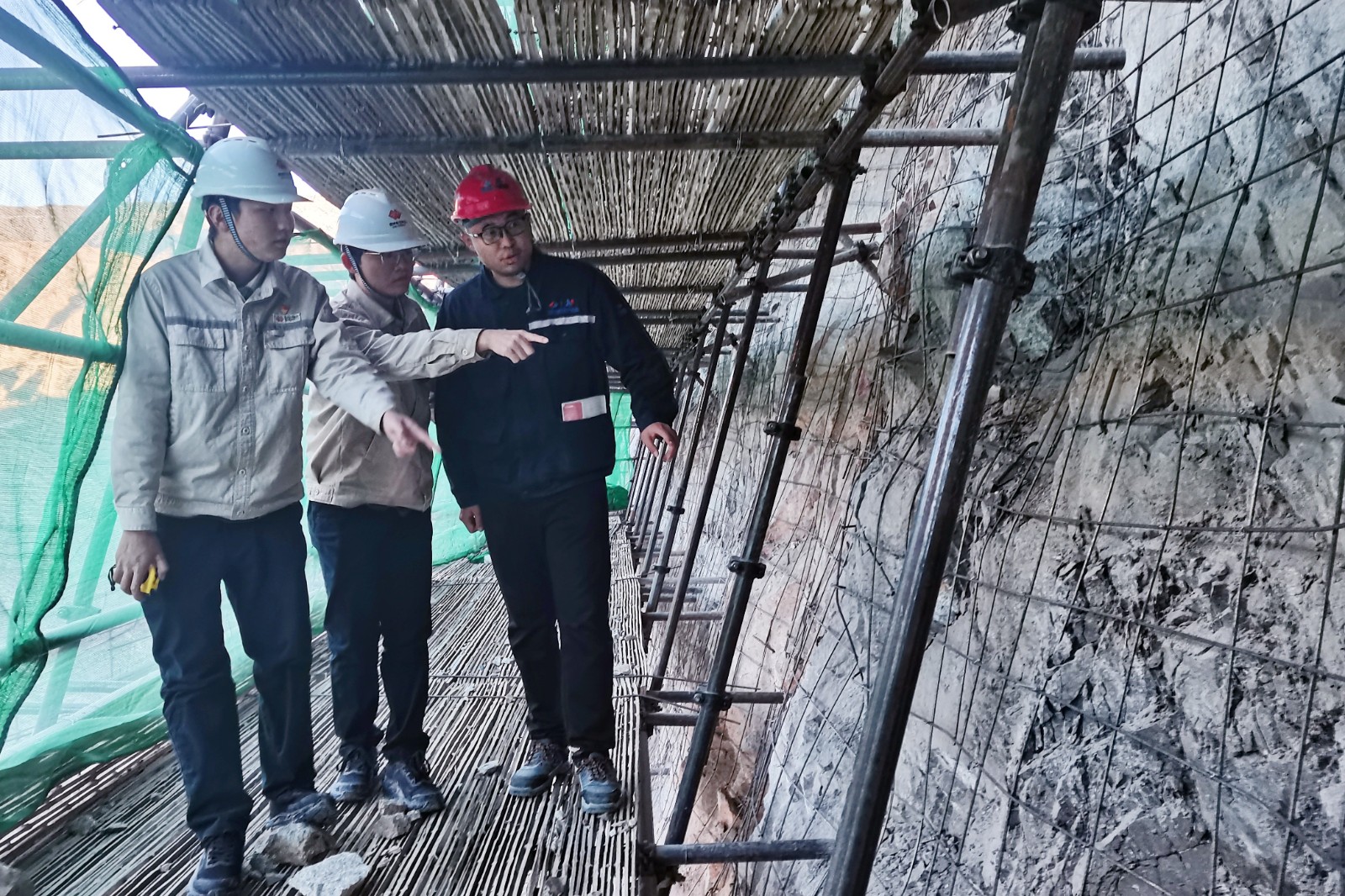

业主代表现场检查锚索编索质量。
钻孔完成后,锚索下放成为关键工序。现场采用内隔离支架、波纹管和外对中支架,以确保锚索安放的稳定性和锚固质量。为此,业主代表高鹏与设计人员反复核对锚索规格和长度,实时监测钻孔深度,灵活调整下料参数。每一个环节,他们都深感责任重大——因为这些锚索连接着的不仅是岩体,更是工程的根基。
“注浆压力一定要控制好,既不能外溢也不能不密实。”现场的业主代表朱荣波正在和施工人员一起检查注浆设备。注浆环节是锚索施工的质量保障。现场采用管道注浆法,将浆液从孔底逐步填充,形成致密的锚固体。
“压力过大会有风险,过小了又可能不密实。这一切都关系到整个锚索的承载能力。”朱荣波边说边操作注浆设备,认真地监测着压力表的数字。旁边的郑印是资深的工程师,他拍拍朱荣波的肩膀,笑着说:“放心,有我们在呢。”
张拉施工,通过拉紧锚索让结构提前“蓄力”,从而更好地抵抗山体压力,这是验证锚索受力性能的攻坚战。“右岸的关键锚索今天一定要完成,否则会影响下周的进度。”在2024年11月的一次紧急协调会上,业主代表们明确了目标。
业主代表正在查看坝肩开挖质量。
2024年12月,在大坝右岸一段关键锚索张拉施工中,突遇设备故障,张拉力无法达到要求。这是一根关键锚索,直接关系到该段边坡的整体稳定。业主代表王德明和施工人员当即对设备进行全面检查,发现是张拉千斤顶的校准误差所致。山顶气温骤降,风力强劲,设备的重新校准成为一场硬仗。
“大家赶紧校准!我们没有时间了。”王德明焦急地大声喊道。很快大家便投入新一轮的紧张校准工作当中,经过5个小时的努力,设备终于重新校准完成,张拉数据稳定。那一刻,大家都长舒了一口气。
“今天是谁的生日?怎么闻到蛋糕的香味了。”晚饭后,工棚里传来笑声。在大坝施工现场,工作之余,业主代表们也会彼此交流、舒缓压力。有人讲起自己刚加入公司时的趣事,逗得大家哈哈大笑;有人谈起家人发来的牵挂信息,让整个工棚充满温馨。
经过大坝工程业主代表的共同努力,2024年他们成功将大坝边坡开挖支护速度从每月12米提升至20米,成功追回5个月滞后工期。
旭龙大坝工程施工现场机械轰鸣声此起彼伏,车辆在狭窄的工地上穿梭不停,远处的施工塔吊依旧高耸挺拔,忙碌地挥舞着铁臂。业主代表们在各自的岗位上紧张而有序地工作,脚步匆忙却充满力量。当前,旭龙左岸坝肩已开挖至2280米高程,正式进入大坝工程拱肩槽开挖阶段,为旭龙水电站工程整体进度按时推进提供坚实支撑。
责任编辑:于学华
