来源:中国能源新闻网 时间:2024-09-12 17:09
中国能源新闻网讯(谢粤航)近日,国能清远发电有限责任公司(以下简称“国能清远电厂”)二期扩建工程烟囱第100板筒壁顺利浇筑完成,为高质量按期完成烟囱外壁结顶里程碑节点计划奠定坚实基础。

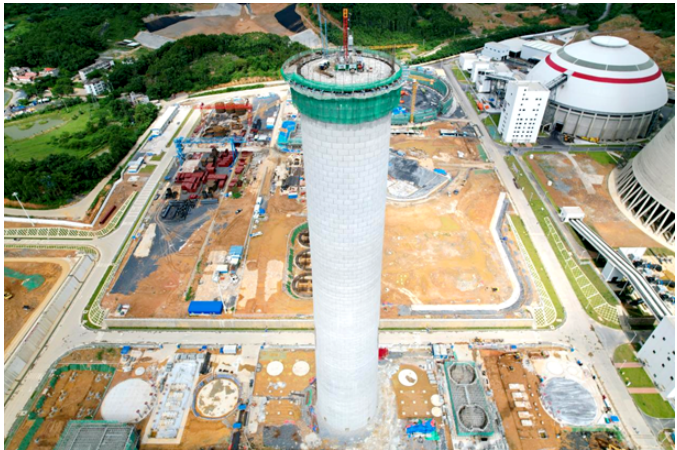

图为烟囱第100板筒壁
该厂二期烟囱工程,采用双钢内筒与钢筋混凝土外筒的先进套筒式设计,内筒直径达8.8米,高240米,依托悬挂式结构稳固支撑。在集团质量管理中心精细化管理指导下,该工程以争创国家级优质金奖为目标,自开工以来致力于打造精品工程。其中,烟囱筒壁的清水混凝土工艺,内外兼修,内实外光,也是工程精细化管理亮点之一。
自烟囱筒身浇筑第一板混凝土以来,该厂秉承“抓质量,控成本,保安全”的目标,提前周密策划,以样板工程为先导,携手设计、监理、施工等多方力量,深入优化施工组织设计,特别针对烟囱筒壁施工实施专项策划。通过BIM技术进行三维建模与排版,实现精细化放样与模型直观可视化,确保腰线条协调统一。历经3次样板试验,精准确定最优施工配合比,为筒壁施工提供坚实的技术支撑。在施工过程中,实施全流程质量管控,编制详尽的全要素管理清单,明确质量标准,执行三级自检自控体系。围绕40项关键工艺施工要点,设立WHRS质检点,严格放行标准,责任到人,强化验收环节的把控,全面提升施工管理的规范化、流程化、专业化水平。此外,现场采用动态管理表,对烟囱筒壁施工的每一道工序,包括钢筋绑扎、模板安装、混凝土标号、预埋件设置、浇筑及拆模时间等参数,实施上墙挂牌管理,确保所有数据在三级自检中逐项核实无误,满足设计规范要求。
据悉,该项目作为广东省重点建设项目,处于粤港澳大湾区边缘,规划总装机容量400万千瓦,分两期分别建设两台1000兆瓦国产超超临界二次再热燃煤发电机组,两期项目全部投产后预计年发电量200亿千瓦时,将成为“西电东送”主通道和广东北部与中部电网重要电源支撑点,充分发挥能源安全“稳定器”“压舱石”作用。
