陕煤安塞矿新能源公司:抢工期 抓进度 保节点 项目建设“火力全开”

来源:中国能源新闻网 时间:2024-07-17 14:55

王栋

  盛夏时节,穿行于安塞黄矿新能源项目建设现场,湛蓝色的光伏板在太阳照射下发出耀眼的光芒、工程机械轰鸣、运输车辆来回穿梭,建筑工人忙碌作业,从升压站建设到光伏板安装,一座座铁塔拔地而起,一个个现场热潮涌动,处处呈现出热火朝天的繁忙景象,处处跳动着新能源建设的强劲脉搏。

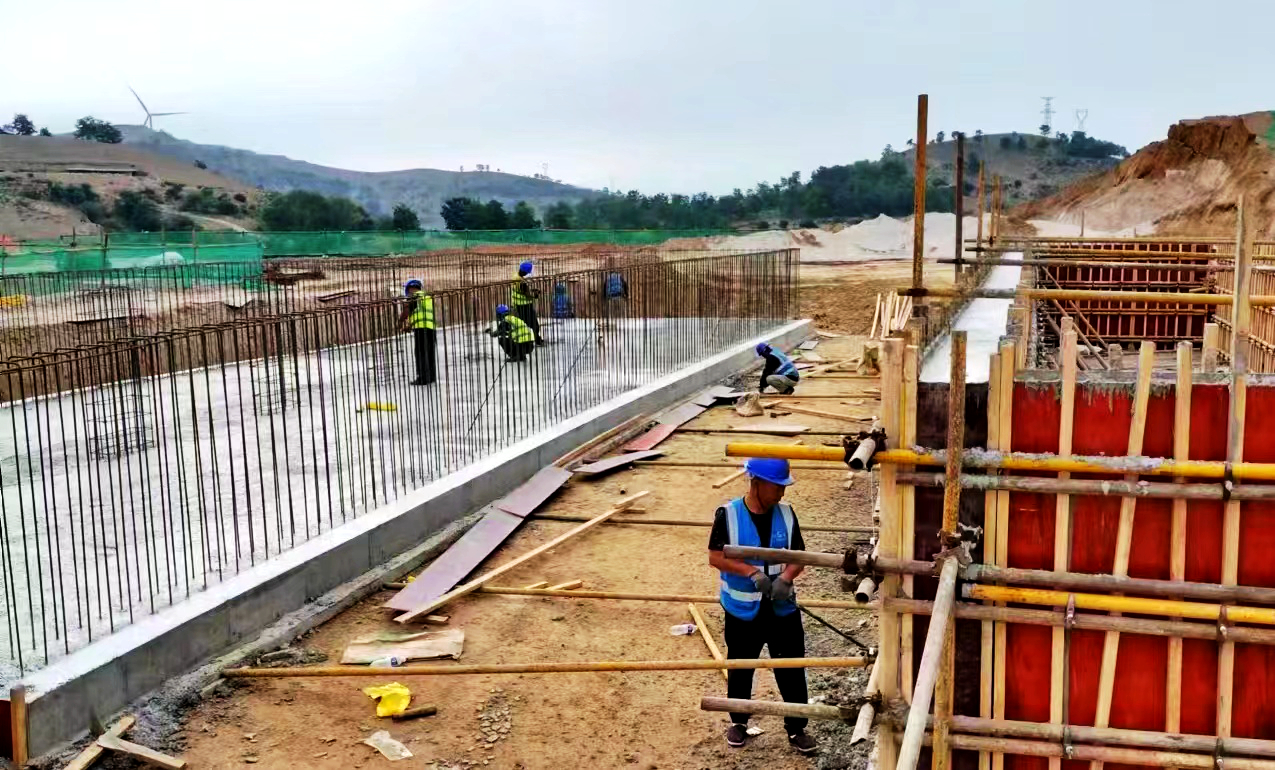

  连日来,位于陕西省延安市安塞区镰刀湾镇集贤镇100兆瓦光伏产业项目升压站建设现场一片火热景象,机器轰鸣、焊花闪烁,几十名建设者不惧酷暑,各个工种密切配合,全力配合主体施工,齐心协力抢工期、抓进度、保节点,全力以赴保障项目顺利推进。

  “要赶工期,我们目前已经上足施工人员,合理规划建设进度,现在每天都能超额完成工作任务,完全能够保证升压站建设需要。”节假日里依然坚守项目现场的陕煤安塞矿新能源公司镰刀湾镇100兆瓦光伏项目升压站负责人王建国说。

  作为光伏电站的“心脏”,升压站是光伏电站建造最重要的主线之一,直接制约项目全容量并网进度。为尽快推动项目建设进入快车道,升压站工程项目部拿出了敢打敢拼、迎难而上的魄力和勇气,坚定不移加强安全管控,精益求精的提升工程质量,科学组织加快建设进度,目前,升压站工程已完成生产辅助房基础开挖、打桩、垫层浇筑工作,设备区域建筑工作基本完成,即将进行设备安装工作。

  升压站工程项目加快建设的同时,线路设施建设同时也按下“加速键”。在110千伏镰刀湾外送线路项目施工现场,工人们抢工期、保进度,截至目前,全线78基塔已完成修路降方54基,基础开挖50基,钢筋安装45基,浇筑32基,组建铁塔17基。

  “入之后,项目建设面临酷暑与雨季的双重考验,为了抢工期,我们对施工时间进行了调整,主要抢抓一早一晚这两个时间段。”项目一标段现场施工负责人马千里每天都驻扎在项目一线,盯进度、盯安全。另外,各工程标段集电线路建设、光伏板安装工作也正在如火如荼地展开,有序推进,截至目前,安塞项目光板铺设容量已达到80兆瓦

  在保证项目安全、质量的前提下,该线路项目持续加大施工人员及设备投入力度,倒排工期、挂图作战,全力以赴推动项目早竣工、早见效。全面吹响项目建设“冲锋号”,奋力按下现场施工“加速键”。“接下来,我们将全力配合施工方抢抓施工黄金期,紧盯建设目标,通过增加作业人员等措施,实现节点工期目标,确保项目建设工作按时保质保量完成。”该公司工程部部长高飞说道。

  列出时间进度表,推着项目快速“跑起来”。2024年以来,陕煤安塞矿新能源公司创新“清单制+责任制+时限制”方法,建立项目作战图,把项目建设任务细化分解到岗、到人、到时间节点,清单化、具体化、节点化抓好项目全生命周期管理,全力推进项目建设。
