大唐贵州新能源分公司四格风电场首台技改风机顺利并网发电

来源:中国能源新闻网 时间:2023-09-13 15:39

王孜 文飞

  位于大唐贵州新能源分公司六盘水区域运维中心的四格风电场,一座座风机屹然矗立在群山之巅迎风旋转,蔚为壮观;控制室内,工作人员聚精会神端坐在电脑前监测数据,气氛紧张。“9月8日14时20分首台技改风机顺利并网发电!”随着一声捷报传来,控制室内顿时爆发出热烈的掌声和欢呼声,标志着大唐贵州新能源分公司四格风电场战略统筹、智慧谋划10台风机换型改造项目取得首战告捷。

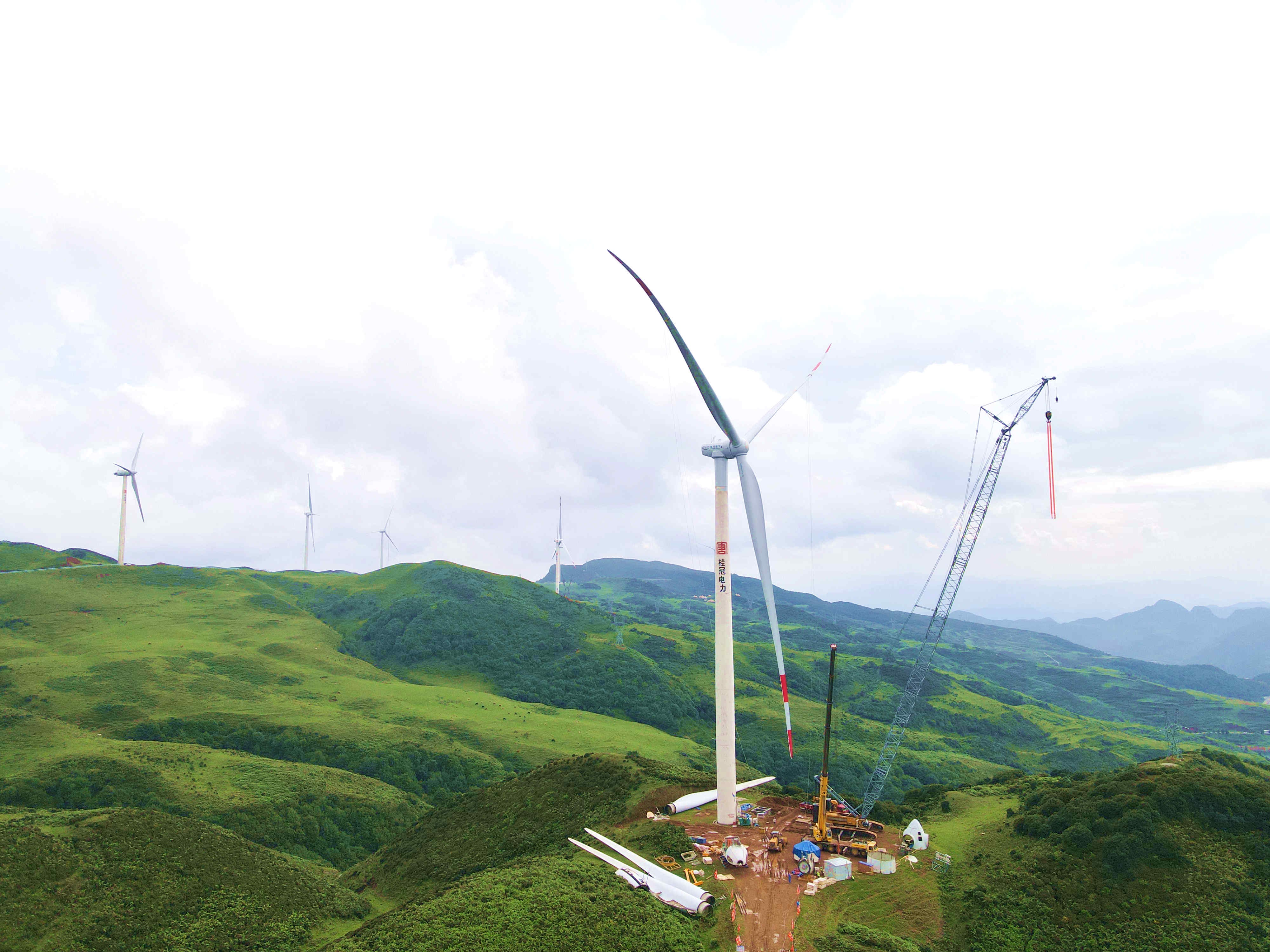

  “四格风电场投产至今,频发发电机、变压器、偏航轴承等大部件下架,导致风机可利用率及发电效率低,设备安全性、可靠性无法保障,风机换型改造是势在必行的事。”公司领导班子多次调研指出要提升行业竞争力,风机换型改造迫在眉睫。过去两年时间里,公司坚定全面深化改革,四格风电场先后顺利完成了16台风机的换型改造,改造后的机组故障率和停机时间较原机组大幅降低,可靠性和安全性得到有效保障,搭配升级后的控制策略使得该风电场发电效率大幅提升。据悉,四格风电场该机组采用海上风机设计技术,风机主要部件如变频器、变压器等设计安装在机舱内部,“设计缺陷”倒逼四格风电场发扬“有解思维”,主动出击,迎难而上,盯吊装、催设备、抓进度、保安全,高质量完成此次技改项目建设。

  夯基固本,笃行不怠。2023年10台风机技改项目的又一次获批,是公司多方面努力的结果。公司因时而进、顺势而为、乘势而上,不断完善风机治理模式和经营机制,激发干事创业热情,按时间节点组织人员对难点堵点工作细致排查、紧盯技改工作方案的制定研究。结合设备实际情况,由公司生产部门牵头负责,各部门密切配合和通力协作,明确任务目标,找准努力方向,从人员、机器设备、安全、技术等方面进行细致规划,严格按照时间节点倒排工期,狠抓各项工作措施落实,统筹推进项目建设。

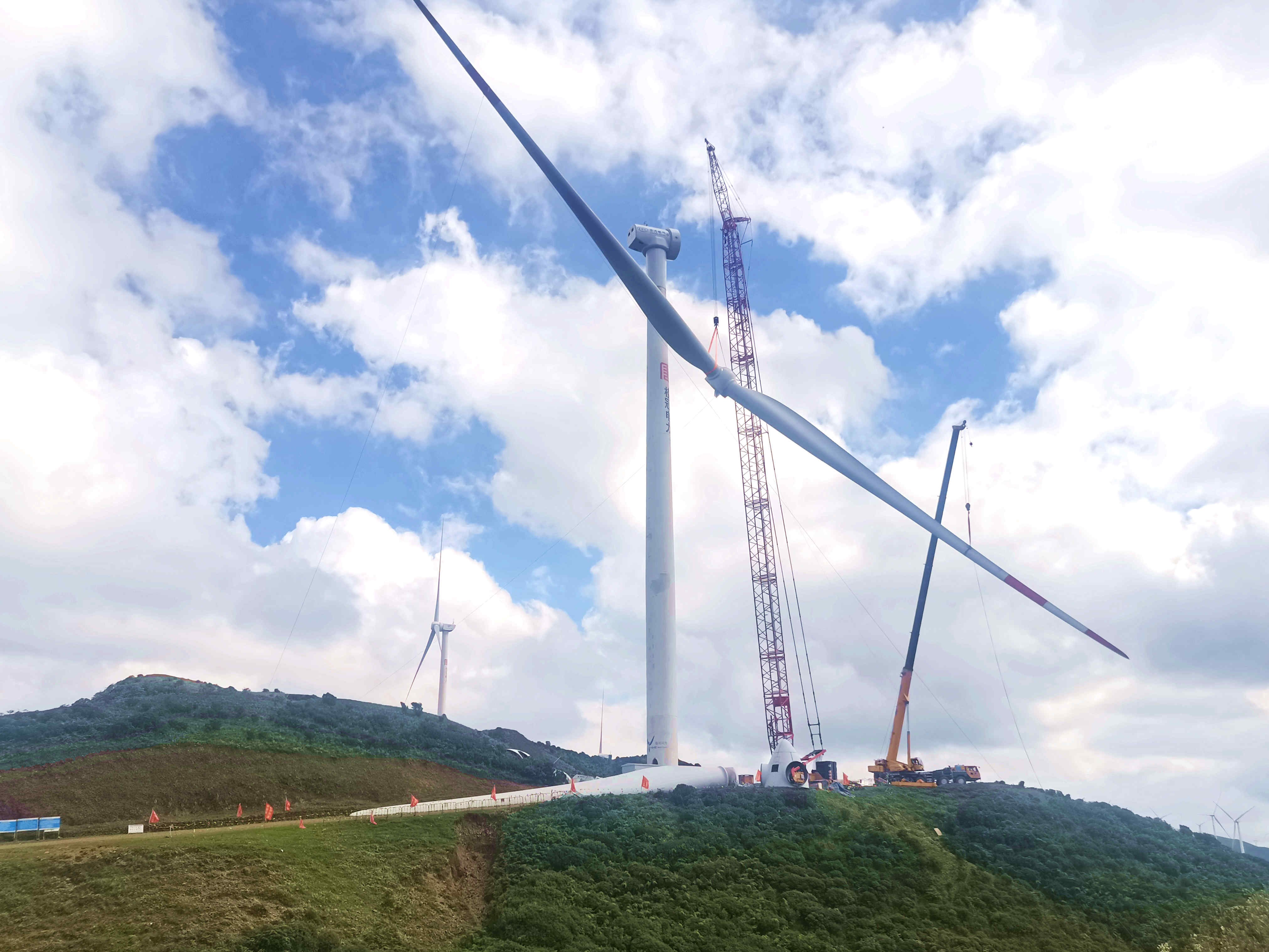

  锚定目标,严控节点。四格风电场进一步压实工作责任,严格按照工作方案的部署要求,把基础工作做扎实,把关键环节抓到位,把握好时间、重点、步骤、成效,不折不扣推动各项任务落到实处。为确保首台风机大部件顺利倒运至机位,加快技改后续工作进度,该风场结合机位线路情况,提前谋划项目人员的分工,确定大部件临时放置地点,并与当地政府加强沟通协调,对运输道路进行勘察以选择最优运输路线并取得了10台风机省道运输通行证。

  争分夺秒,合力攻坚。前期由于风机厂家生产线不足,风机大部件生产进度慢,加之叶片比去年长,运输道路需重新调整,致使技改开工时间较计划滞后。当下正值暑假之际,前来避暑的游客激增,景区道路拥堵,采取单向行驶,无疑给各方面的施工和部件运输增加了极大难度和压力。大唐贵州新能源分公司超前谋划,精细化策划方案,四格风场召集施工项目部人员拟定运输计划,每日采取错峰运输,积极作为、勇于担当,与时间赛跑、与困难较量,以奋发有为的饱满精神状态、果敢勇毅的实际行动汇聚起工作强大动力,争分夺秒做好各项工作。

  团结一心,迎难而上。持续保持安全生产严管高压态势,越是急难险重,越显责任担当,四个作业面同步开展,无疑给现场安全生产及反违章工作带来极大管控困难。大唐贵州新能源分公司始终团结一心、迎难而上,统筹高质量推进10台风机技改工作,充分汲取首台风机成功并网经验,发扬“善于团结,勇于攻坚,乐于吃苦,不畏艰难”精神,战天斗地、攻坚克难、开拓进取,狠抓工程施工安全、质量和进度,正确处理增发电量与安全生产之间的关系,顺利完成四格10台风机技改及各项安全生产工作。

  新时代新征程,大唐贵州新能源分公司正以坚定的信念、铿锵的步伐,奋进在高质量发展的快速车道上。据悉,该公司2023年10台风机整机换型改造项目将实现盈利1700万元,将有效促进六盘水地区经济社会高质量发展。
