来源:中国能源新闻网 时间:2026-09-28 20:17
中国能源新闻网讯(欧阳雷)9月27日,中秋月圆、万家团圆。而在湖北黄石大冶的特高压永兴换流站,人影穿梭、步履匆匆,对讲机声与设备嗡鸣交织成一片繁忙的节拍。金上—湖北±800千伏特高压直流输电工程投运后首次年度检修就此圆满收官,为这条“西电东送”大动脉进一步筑牢了安全运行根基。

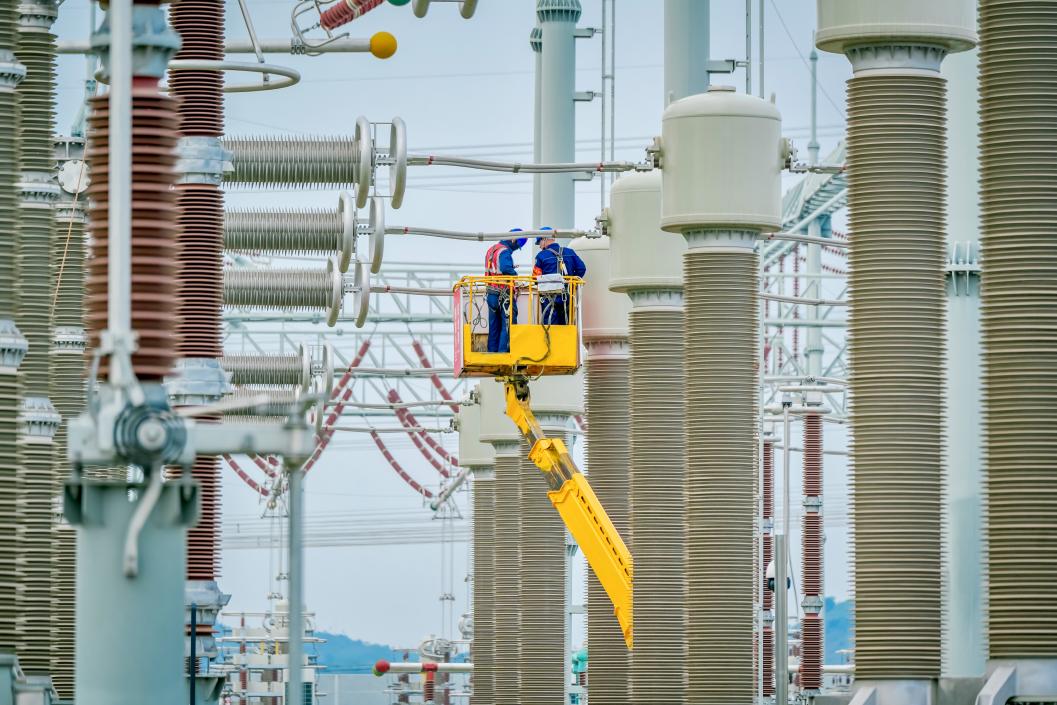

国网湖北直流公司特高压永兴换流站开展极一低端换流阀直阻测量。欧阳雷

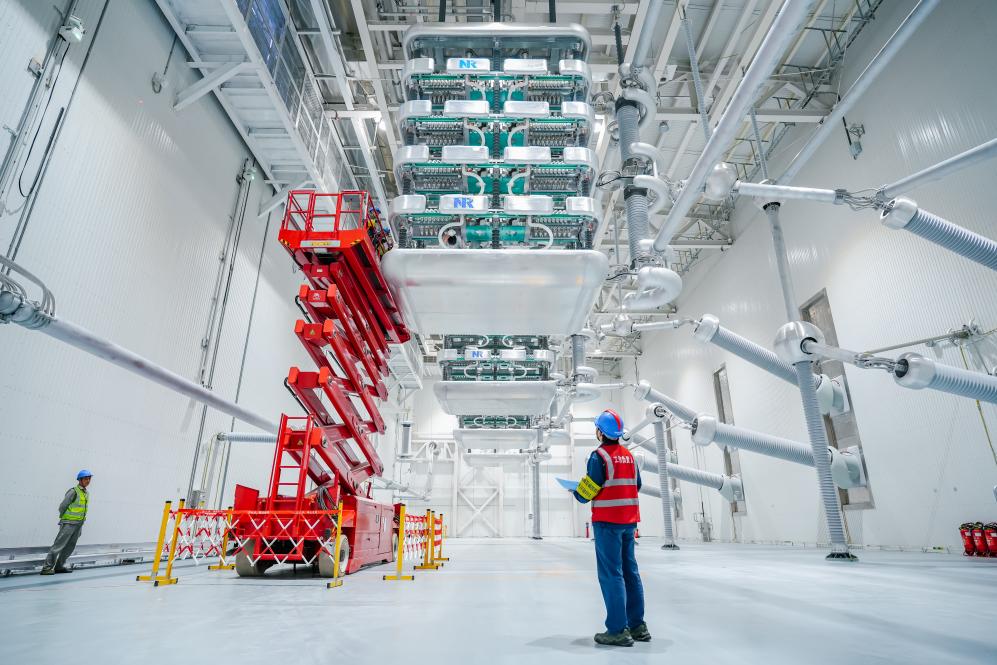

作为首条深入川藏高原腹地的特高压直流输电工程,起于金沙江上游清洁能源基地,途经西藏、四川、重庆、湖北四省(自治区、直辖市),送端分别在西藏昌都换流站和四川康甘换流站,汇集水电及光伏等新能源;受端位于湖北黄石大冶的特高压永兴换流站,接入华中特高压交流骨干网架。工程全线长近1900公里,每年可输送清洁电能约400亿千瓦时,相当于替代标准煤约1200万吨,减排二氧化碳约3000万吨。它不仅是湖北第二条“外电入鄂”特高压直流输电动脉,更是构建湖北“三型三强”新型电力系统的关键支撑。

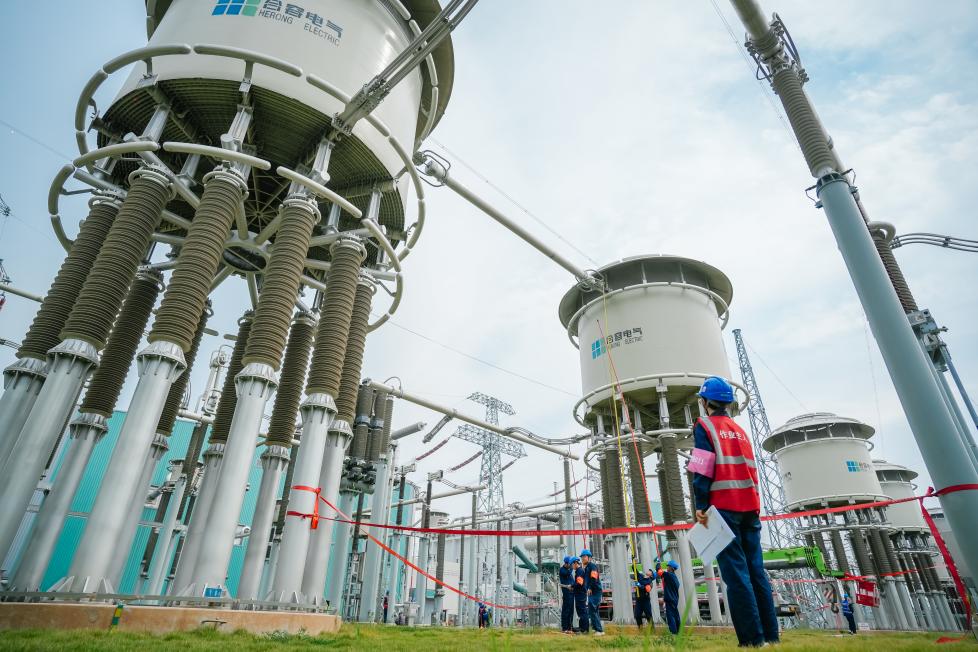

国网湖北直流公司特高压永兴换流站运行人员在GIS室检查设备状

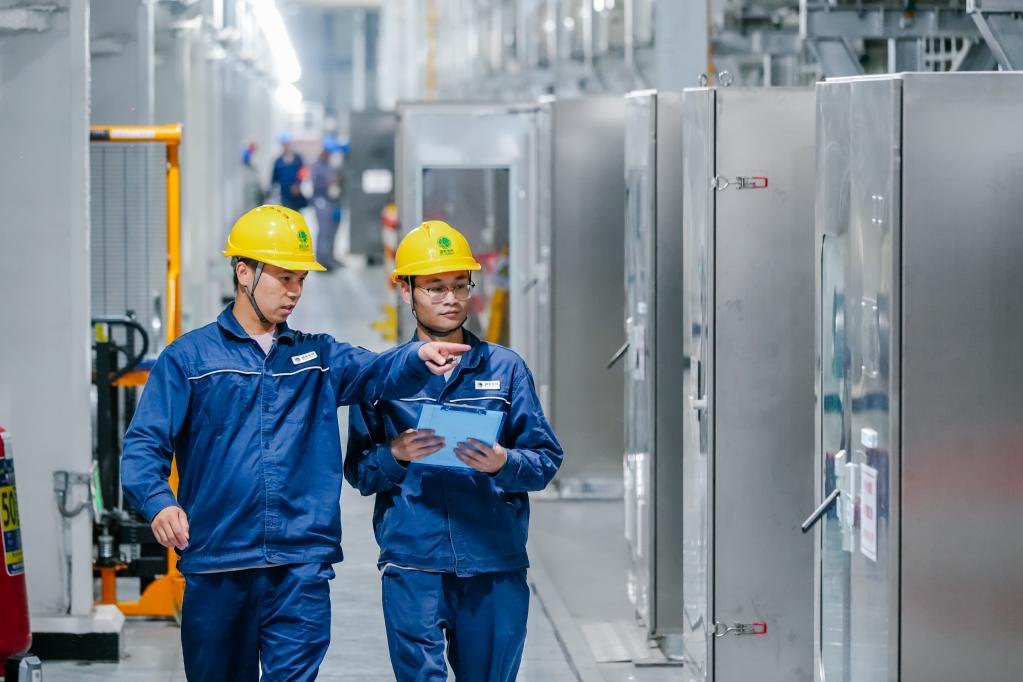

国网湖北直流公司检修人员在特高压永兴换流站开展极二低端换流变保护校验。欧阳雷 摄
这条大动脉的特殊之处,在于它是全球首个在高海拔地区成功应用分址级联技术的特高压直流工程。简单来说,就是将特高压换流站的±800千伏高端和±400千伏低端两个部分“分家”布置,再通过直流线路连接起来,像一座“拆开又连上”的超级换流站。于是,原本“端对端”的两个站,变成了永兴、康甘、昌都三个站。金沙江上游的清洁能源沿着500千伏交流输电线路进入昌都、康甘换流站,交流电转化为直流电后统一经康甘换流站“转乘”±800千伏特高压直流输电线路直送湖北。

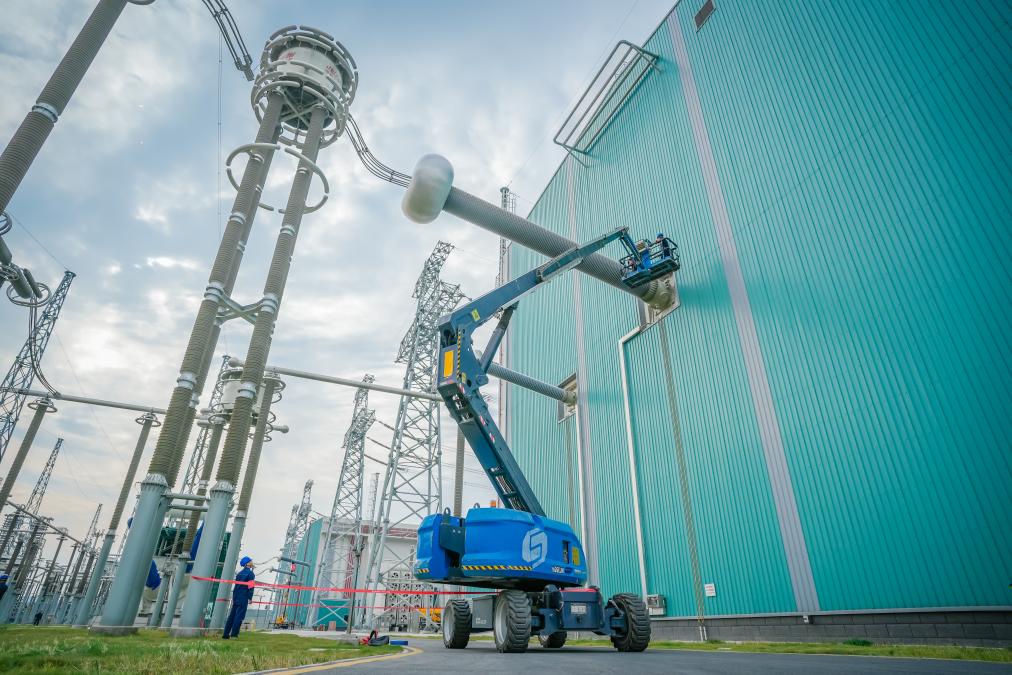

国网湖北直流公司特高压永兴换流站开展交流滤波器场电流互感器主通流回路电阻测量。欧阳雷 摄
也正因这一特殊布局,特高压永兴换流站首检完成后的调试工作比常规站更加复杂。本次年度检修为期15天,负责管理特高压永兴换流站的国网湖北直流公司实行“双项目经理”制,对综合协调、安全管控、精益化检修等方面严格把关,同时组织各级劳模工匠组成技术指导专家团队,计划完成换流站例行检修973项、差异性和针对性检修项目23项、消缺项目146项、隐患治理项目10项、技术监督项目10项,涵盖2994台(套)设备,全面夯实首检质量,保障换流站长期安全稳定运行。

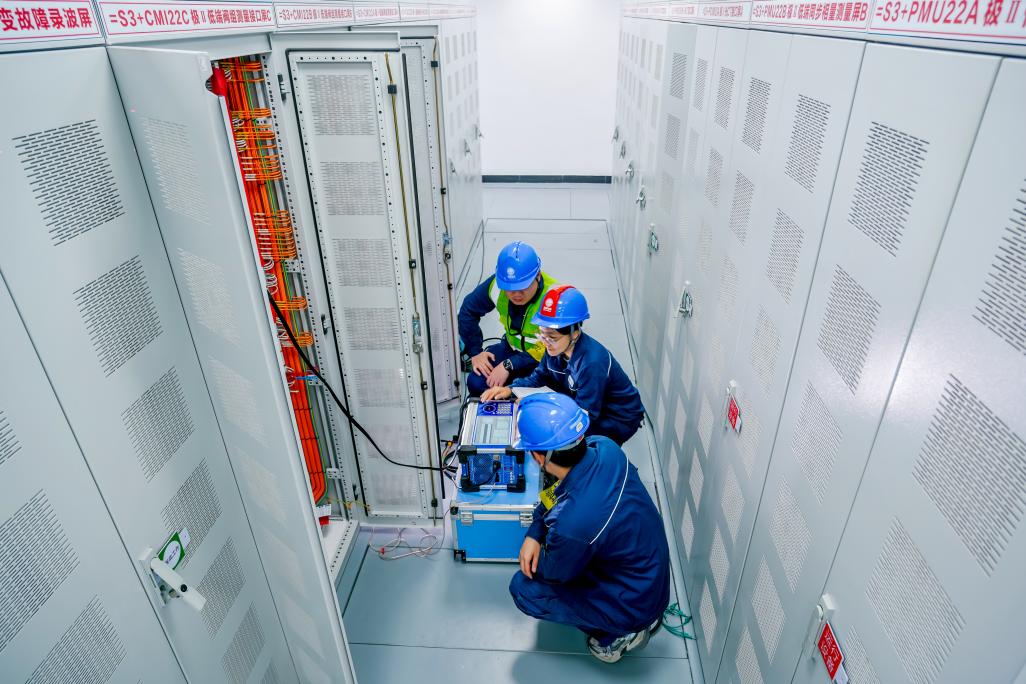

国网湖北直流公司特高压永兴换流站开展直流场中性区域平波电抗器回阻测量。欧阳雷 摄

国网
检修高峰期,特高压永兴换流站现场有872名参检人员,在42个作业面高效作业,对双极高低端换流变及其进线、阀厅、双极直流场、接地极、交流滤波器、母线、低压电抗器、站用电等一二次设备开展检修,全方位排查设备潜在隐患,全面提升设备健康水平,为湖北乃至华中地区实现“双碳”目标持续提供强有力的外部清洁能源支撑。
中秋的月亮升起来时,城市乡村沉浸在团圆的灯火里,而永兴换流站的设备区依旧灯火通明。对他们来说,这个中秋没有完整的假期,却有着另一种“团圆”——让金沙江上游的“水风光”,跨越近1900公里,在特高压永兴换流站安全汇入华中电网,守护千家万户的明亮与温暖。
从川藏高原到荆楚大地,这条“西电东送”大动脉经过首次全面“体检”后,将以更健康的姿态,继续把远方的清洁绿电,稳稳送进万家灯火。
