500千伏双河变电站改造背后的“湖北速度”

来源:中国能源新闻网 时间:2026-03-27 15:58

35天工期压缩至数小时!500千伏双河变电站改造背后的“湖北速度”

——“十五五”百万千瓦新能源通道,助力荆门220千伏电网独立成网

  中国能源新闻网讯(张瑛 鲁晓天 张伟3月24日,国网湖北超高压公司年度复工复产重点工程——500千伏双河变电站改造工程取得关键性突破。随着双源I线(原双玉I回线)一次送电成功此次改造通过应用预制基础吊装技术,将土建工期从35天极限压缩至数小时,不仅解决了老旧变电站设备基础改造的新问题,更为汉江以东“十五五”期间百万千瓦新能源接入打通了关键通道,显著提升了鄂中电网的安全稳定控制能力。

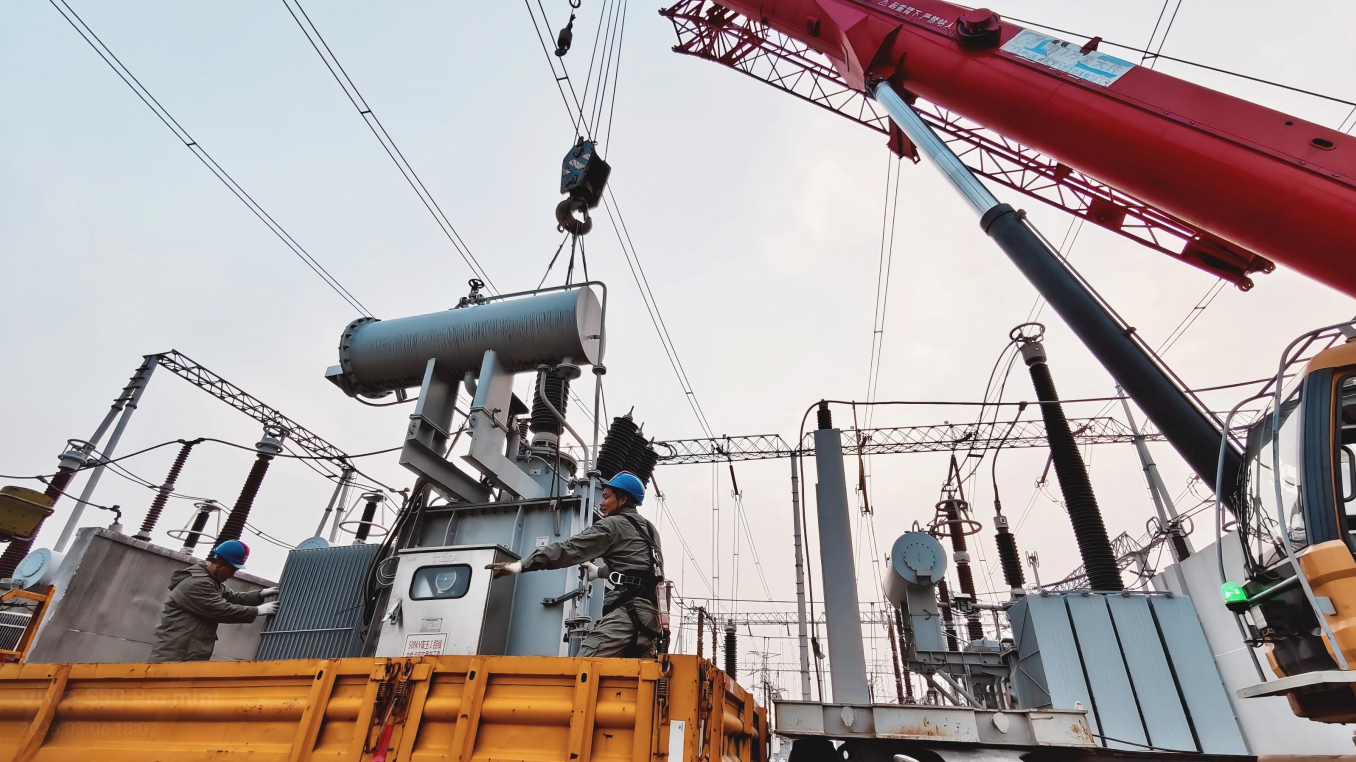

  作为此次改造的核心亮点,国网湖北超高压公司首次大规模应用“预制基础吊装技术”。双河变电站作为我国首批投产的500千伏超高压变电站(1982年投产),设备老化严重,原有土建施工需耗时35天。面对极短的停电窗口期,建设团队采用工厂预制、现场拼装的“搭积木”模式,将原本需要扬水固化的混凝土作业转化为机械化吊装,仅用数小时即完成关键设备基础安装,实现“即换即投”,创造了湖北主网技改的“新速度”。

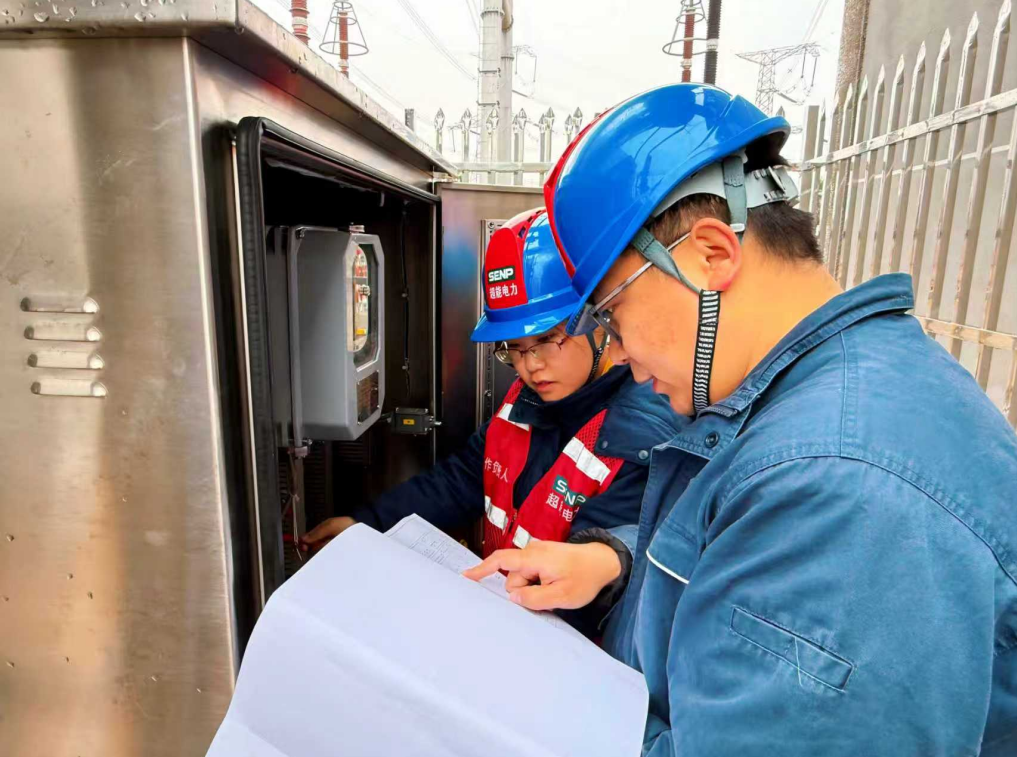

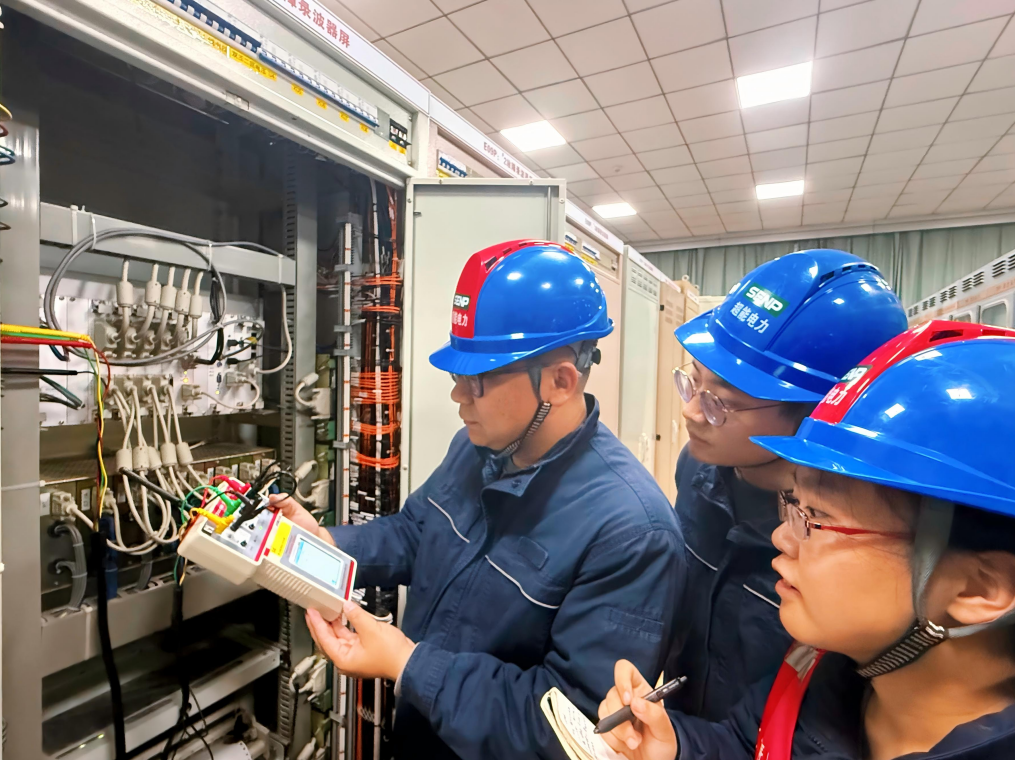

  施工期间,现场面临多专业交叉作业、风险点密集等严峻挑战。累计执行10余张工作票,完成40余面屏柜施工及双08、双09断路器保护更换。为确保万无一失,项目部严格执行“三检制”(自检、互检、专检)和“全程旁站监督”制度,对300Ω电抗器更换等关键环节进行全过程把控,最终实现“零违章、零差错、零事故”的安全管理目标,确保了改造期间电网运行的绝对安全。

  本次改造不仅是设备的更新,更是对鄂中电网网架结构的优化升级。通过实施双河—玉贤Ⅰ回500千伏线路开断,接入荆门东(京源变电站),工程成功助力荆门地区220千伏电网实现“独立成网”。这一举措显著增强了区域电网的自愈能力和抗风险水平,强化了“西电东送”枢纽功能,为湖北电网向“安全、韧性、绿色”的新型电力系统迈进提供了坚实支撑。

  随着“十五五”期间汉江以东百万千瓦新能源基地的规划建设,电网消纳能力面临巨大考验。此次更换中性点电抗器及老旧保护装置,有效解决了系统无功平衡及短路电流限制问题,大幅提升了电网对新能源波动的适应性。双河变电站的满血复活,将为即将到来的大规模风光绿电提供一条稳定、高效的“输送大动脉”,助力湖北构建清洁低碳的能源体系。
