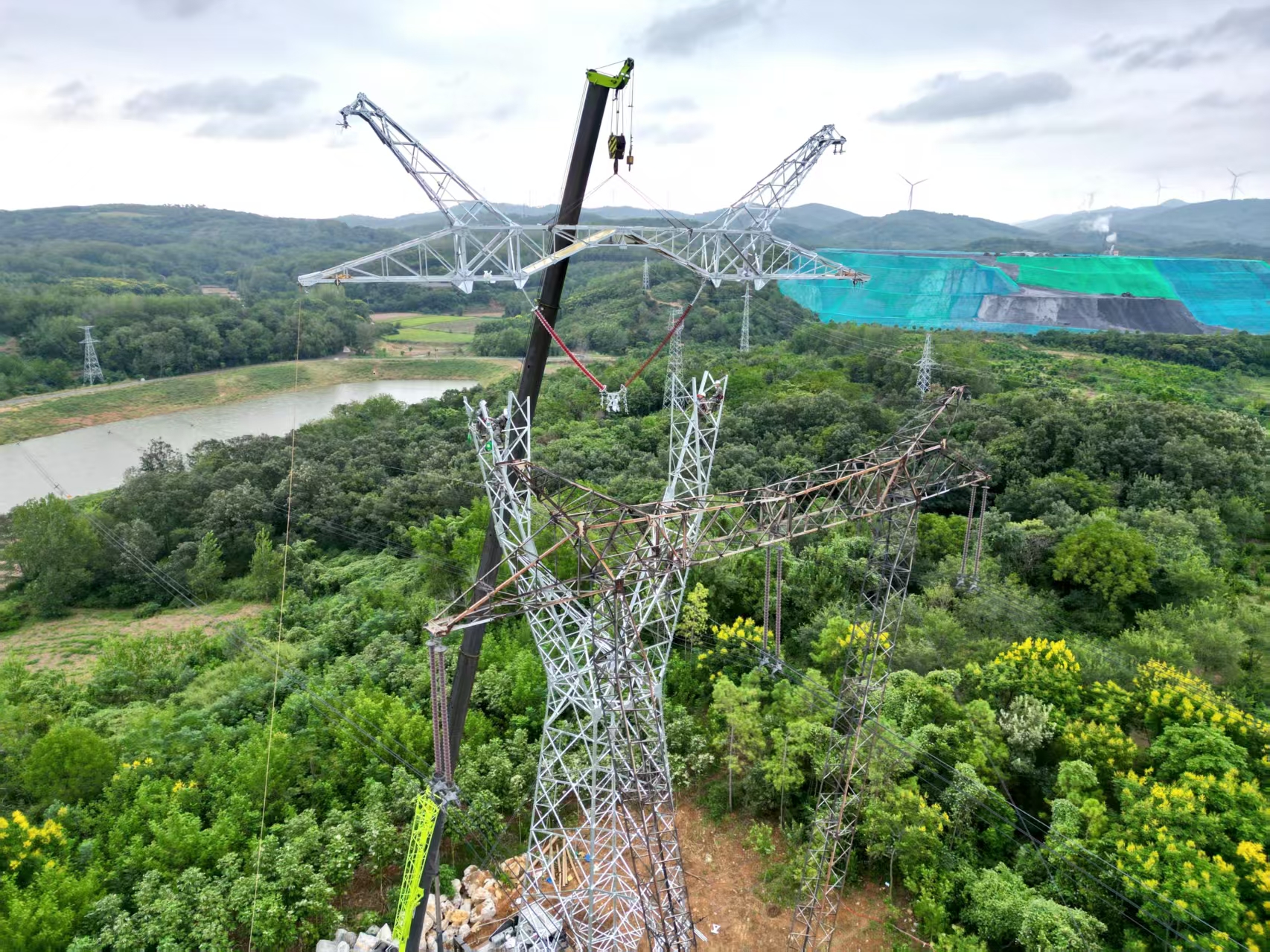

中国能源新闻网讯(汪明洋)9月9日,在位于湖北省钟祥市磷矿镇刘冲村的500千伏双玉二回31号杆塔组立施工现场,吊车的轰鸣声与现场指挥声交织在一起,国网湖北超高压公司鄂西北运维分部的施工人员正开展最后一道横担吊装工序。随着这段长23.1米、重约4.5吨的横担稳稳落位,标志着双玉二回第二阶段抗冰改造已进入收尾阶段,这场耗时近一年的湖北主网近10年最大抗冰改造工程稳步实施。
500千伏双玉二回线于1998年建成投运,至今已服役27年,几十年间,作为华中电网的骨干组成部分,双玉线承担着武汉都市圈电力供应重任。
“由于运行年限长,部分杆塔塔身部件、螺栓、金具等设备严重锈蚀,且电力杆塔型号偏旧,多为拉线塔,因农业机械化耕种,杆塔的拉线受外力破坏风险也较高。”现场总指挥刘姜介绍,由于双玉一二回线路处于湖北江汉平原二到三级舞动区,呈西东走向,近年来,该区域多次出现覆冰舞动现象,拉线塔极易发生发生倒塔事故隐患。为破解这些“顽疾”,该分部实施了周期近一年的双玉线抗冰改造任务,新建66基铁塔。本阶段自9月5日起,历时7天将新建4基耐张塔、5基直线塔,拆除9基老旧拉线塔,进一步提升线路、杆塔的抗冰防舞动能力。
“本工程铁塔遍布在丘陵、山林等地形,地形陡峭、地质破碎,伴随着阴雨连绵的恶劣天气,多种不利条件叠加,给工程带来极大挑战。”工作负责人赵杰谈及施工难度时,语气中透露着谨慎与坚定,险峻的地形、复杂的地质条件,55吨吊车进场受限,加之多变的雨季气候,现场作业难度是同等任务下平原地区的4倍以上。种种压力如同横亘在建设者面前的“拦路虎”,令工程推进步步维艰。
为保障改造顺利进行,该分部针对现场地形逐基进行细致勘查,针对地理位置复杂的4处山区作业点,提前修筑4公里施工便道,精心调配2个作业组6天内依次完成4基塔组立、拆除及导地线过渡等作业,大幅提升作业效率。在工程建设过程中,运用多种手段、从多个方面提升线路抗冰防舞能力,有针对性提高线路覆冰承重标准,由原来的15毫米提升到40毫米,在线路重冰区更达到60毫米。大幅提升杆塔承重水平,将原来4至7吨的旧拉线塔改造成13至22吨的新直线塔、耐张塔,重量增加近3倍,并通过缩短耐张段、更换回转式间隔棒、安装防风偏拉索等举措,从源头提升线路防舞能力。
据悉,去冬今春雨雪冰冻天气发生以来,该分部提升电网抗冰防舞能力,开展大规模输电线路高风险区段改造、安装10套观冰精灵装置、新增2套机械振动除冰装置、组建9支输变电除冰队伍,切实增强湖北主网抵抗冰雪灾害的能力,为地方经济社会高质量发展输送源源不断的动能。
