内蒙古电力集团巴彦淖尔供电公司:率先完成2025年负控装置规模化安装工程

来源:中国能源新闻网 时间:2025-07-17 16:35

  中国能源新闻网讯(李晨琦 刘卓岩 袁成龙)6月27日,内蒙古电力集团巴彦淖尔供电公司在集团公司内率先完成2025年负控装置规模化安装任务,这一重大突破不仅提升了电力系统智能化管理水平,也为构建新型电力系统建设迈出了坚实一步。

  机制创新,高效协同破难题。此次规模化安装工作于今年3月全面启动,面对时间紧迫、任务繁重、安装环境复杂等多重挑战,巴彦淖尔供电公司迅速成立负控工程专班小组,科学分解工作任务、明确责任区域、严格卡控时间节点。创新建立“设备材料—技术人员—企业用户”协同联动机制,专班提前开展客户侧现场勘查,精准预约安装时间,量身定制“一企一策”安装方案。创新性“三级安装模式”,即营销服务部统筹部署,负荷管理中心、电能计量中心联合开展高压侧负控装置的安装与验收,各供电公司承担所辖客户低压侧装置的安装,营销系统同步启动表计轮换工作,确保设备更换与数据更新同步进行,实现工程安装、验收、归档的‘三同步’。

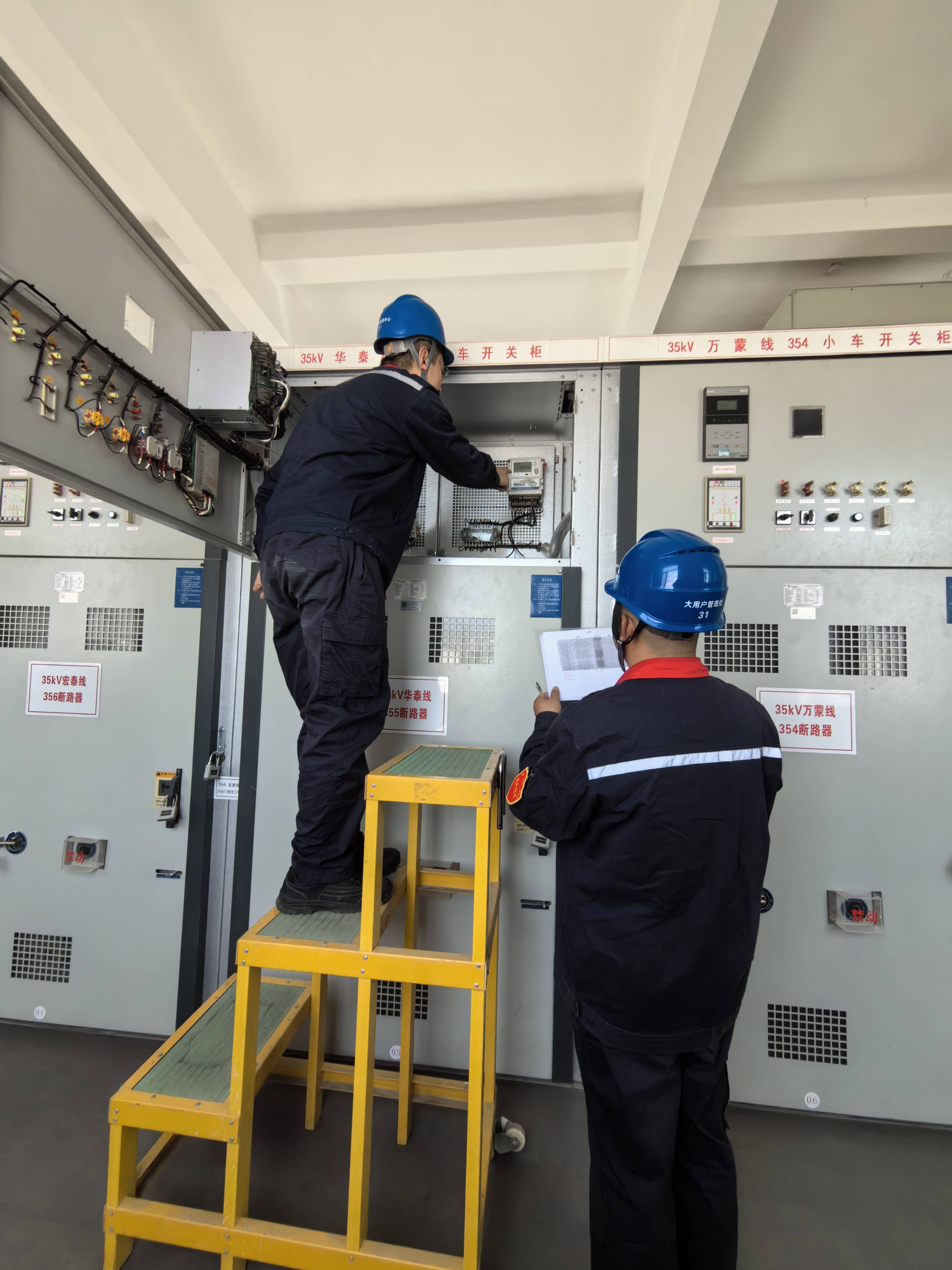

  攻坚克难,超前落地显成效。安装过程中,技术人员严把质量关,对每个环节进行反复检查与精细调试,确保装置投运精准可靠。施工团队将用户需求放在首位,灵活调配作业时间,充分利用非用电高峰时段开展工作,最大限度减少对正常用电的影响。高效协同与创新模式结出硕果,公司提前3个月完成年度既定目标,为38户企业用户安装、调试负控装置,实现23.35万千瓦负荷的可观测、可测量、可控管,为电网安全稳定运行和精准负荷管理奠定了坚实基础。
