福建省送变电工程有限公司:厦门220千伏电力“动脉”贯通 为迎峰度夏添保障

来源:中国能源新闻网 时间:2025-07-11 14:38

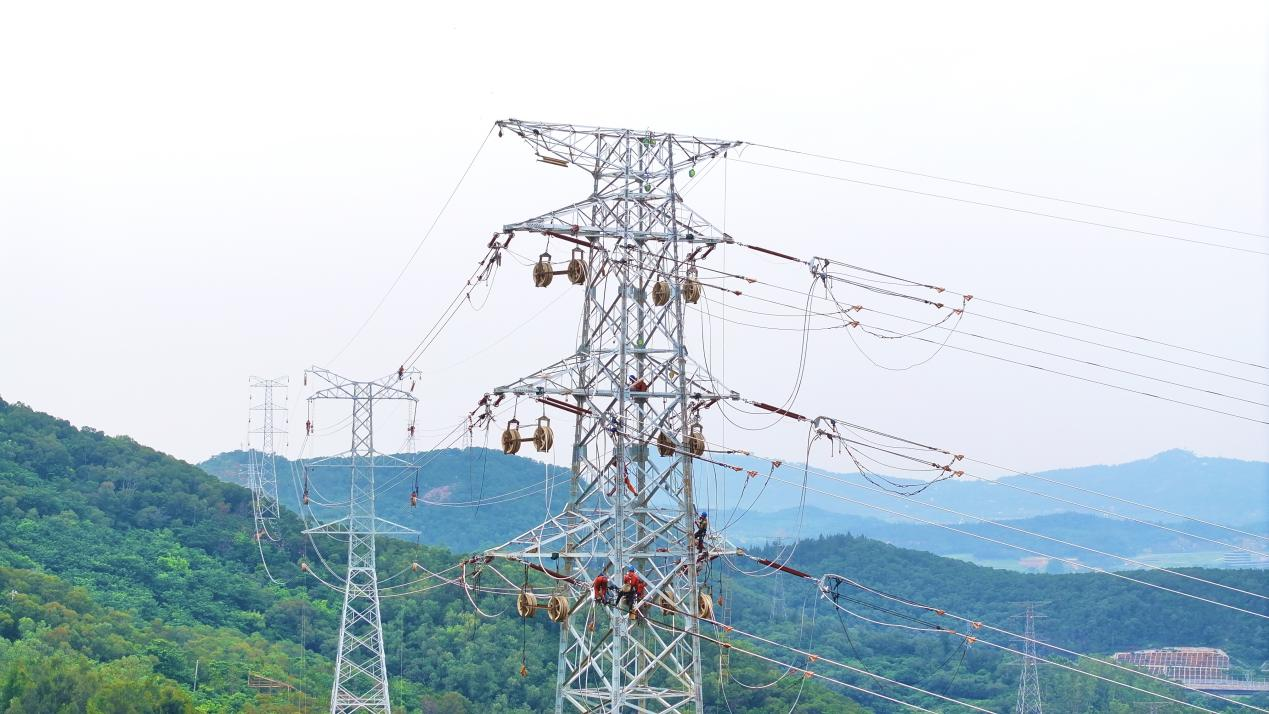

  中能源闻网讯(严志辉)7月8日,随着最后一相导线牵引到位,厦门东岗—望嶝(东山)220千伏线路工程全线贯通,这条电力“大动脉”将为厦门迎峰度夏期间保供电注入动能。

  厦门东岗—望嶝(东山)220千伏线路工程建线路长度20.915千米,包含架空线路与地下电缆两个部分。其15公里的架空线,依靠45座建的铁塔支撑跨越山川;超过6公里的地下电缆则深入城市地下管廊,有效解决了城市空间的难题。

  在工程建设过程,福建省送变电工程有限公司提前开展现场踏勘,针对不同地形地貌因地制宜采用不同组立塔方式。针对空间受限、地形复杂的场地,灵活性较高的抱杆组塔发挥优势,抱杆体积小且可拆解运输,方便运输至每个塔位。对场地坦、坡度较缓位置,施工项目部优先采用吊车组塔,一基铁塔均只需要两天的时间就能够保质保量完成组立,在缩短单基铁塔组立时间的同时也降低了人身伤害风险。该工程半数铁塔利用吊车等机械化方式进行组塔。

  组塔、架线高峰期正值高温时期,多项作业同步开展,作业点分散且工期紧迫、任务繁重。施工项目部从“人、机、料、法、环”各方面优化方案,切实做到人员、设备、物资、工序无缝衔接。施工人员利用夏季昼长夜短的特点,根据天气情况灵活调整作业时段,避开高温时段进行高空作业。在安全管理方面,项目团队以每个塔位为单元进行网格化管控,严格落实防暑降温和安全管理要求,在每个作业点安排安全员、监护人,并在施工复杂的关键点位增设人员,确保铁塔组立、导地线展放、附件安装等各项工序安全稳推进。

  5月旬,电缆班组正式进入城市地下管廊进行电缆敷设。电缆分为9档,采用双回路双拼水蛇形敷设,使用108盘电缆,敷设长度超过6千米。在城市的管廊下敷设电缆远比想象困难,闷热的环境、狭窄的空间、有限的工期都是面临的难题。施工项目部采取人力与机械相结合的敷设方式,和时间、空间赛跑,不断加速工程进展。电缆敷设以电缆输送机为主,电缆牵引机为辅,针对电缆过弯的关键环节,施工人员严格把控质量工艺,保证电缆转弯的弯曲半径不小于20倍的电缆外径,同时注意电缆牵引力及耐受侧压力符合技术要求,防止电缆损伤,确保敷设质量。

  “我们将安全和质量管控贯穿施工全周期,对每基铁塔、每个放线区段制订具体方案和措施,同时化事前监督与过程管控,提前开展线路投前自检消缺工作,确保工程顺利投。”福建送变电公司厦门片区项目部负责人王容华说。

  厦门东岗—望嶝(东山)220千伏线路工程投后将进一步完善区域电网网架结构,增厦门翔安机场配套供电可靠性,同时有效满足厦门经济快速发展带来的电力负荷增长需求,为今夏电力安全稳定供应提供有力支撑。
