假期施工忙 广西重点电网工程攻坚正酣

来源:中国能源新闻网 时间:2025-05-06 15:19

  中国能源新闻网讯(陈钦荣 陈伯鑫 刘恒 陈思萌)“五一”假期,广西多个重点电网工程项目建设不停工。南方电网广西电网公司电力建设者们奋战在施工一线,以“保进度、保安全、保质量”为目标,全力攻坚南宁抽水蓄能电站500千伏送出工程、崇左至凭祥铁路牵引站220千伏外部电源送电工程重点工程,为区域经济发展和民生用电保障筑牢坚实能源基础。

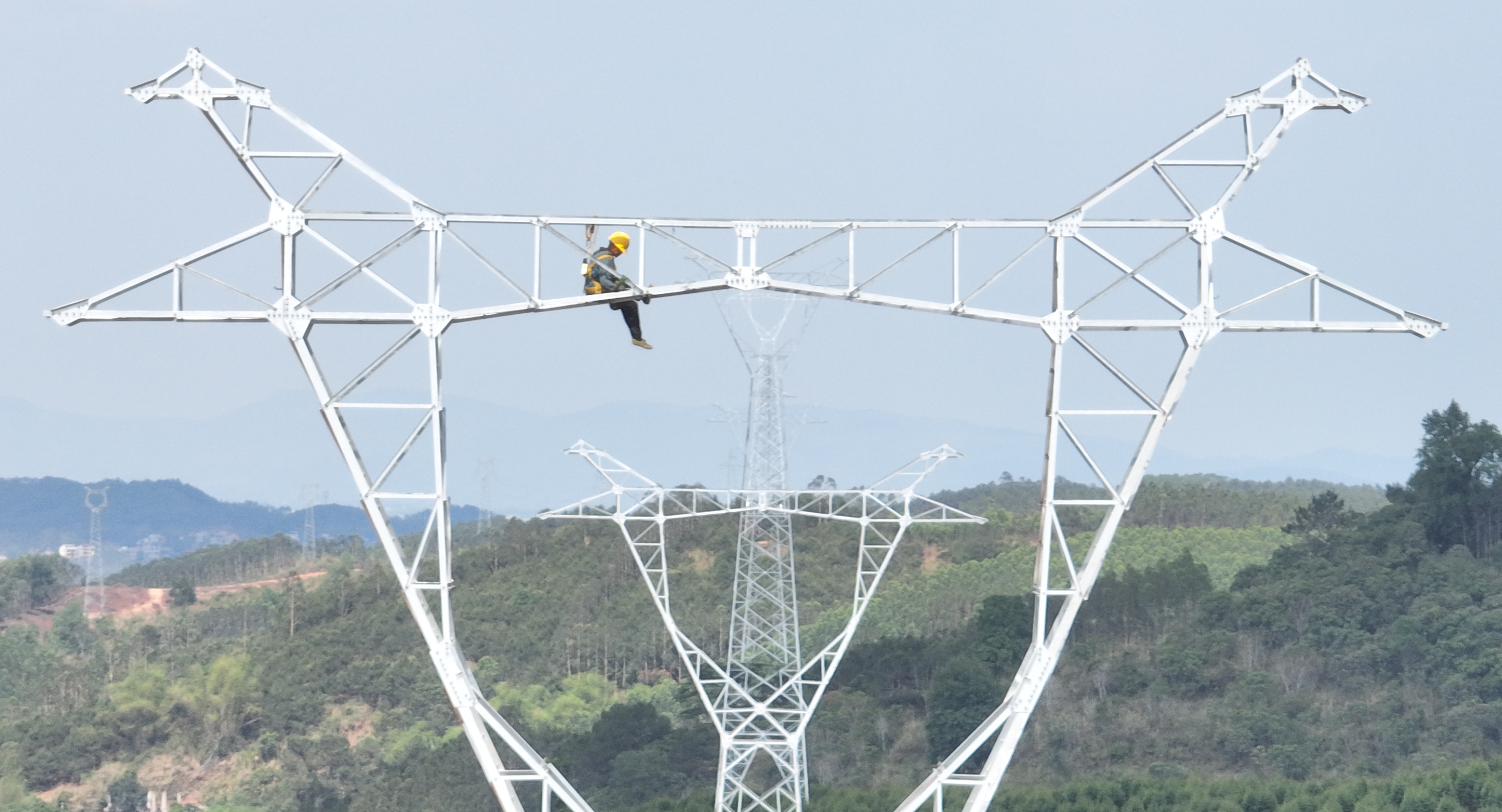

5月2日,广西崇左至凭祥铁路牵引站220千伏外部电源送电工程源江~龙旺牵线Ⅱ线建设现场。陈思萌 摄

  52日,在南宁市武鸣区至三塘镇的崇山峻岭间,崭新的铁塔高耸,电网高空飞人头顶烈日,穿梭于银线之间,在四五十米高空,开展线路附件安装作业当前,南宁抽水蓄能电站500千伏送出工程进入冲刺攻坚期,电网建设者们全力以赴,冲刺工程5建成投产的目标

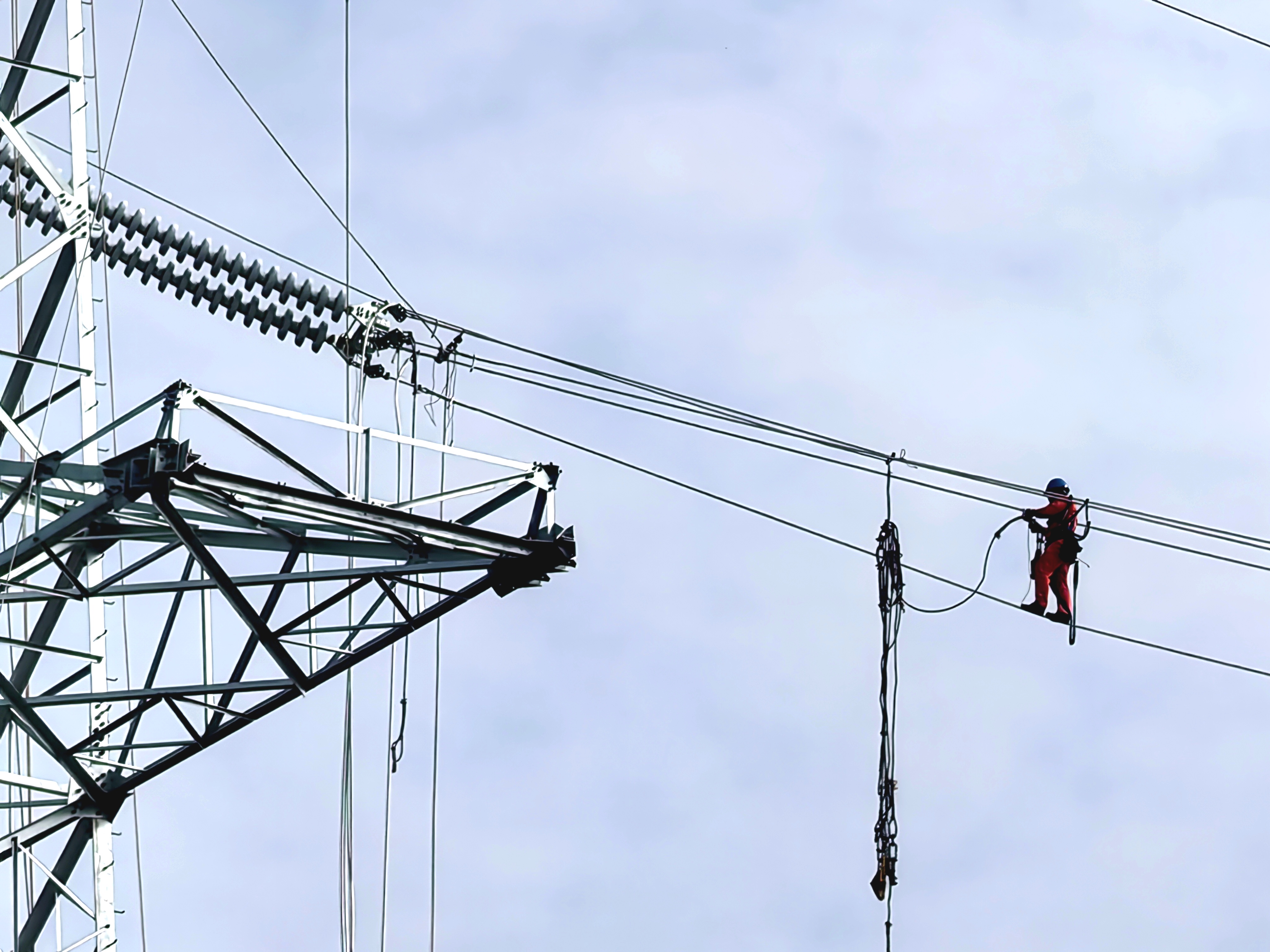

5月2日,南宁抽水蓄能电站500千伏送出工程建设现场,电网“高空飞人”头顶烈日开展线路附件安装作业。陈钦荣 摄

  作为广西首座抽水蓄能电站电能输送的大动脉”,南宁抽水蓄能电站500千伏送出工程由南方电网广西电网公司投资建设,新建98基杆塔42.5千米线路,自2024920日开工以来便备受关注。面对线路跨越地域复杂、工期紧张等挑战,项目部创新采用“智能机械+无人机”协同施工:2台测量弧垂机器实现导地线弧垂高效精准测量;625吨吊车、5台无人机及3套牵张设备联合作业,大幅提升架线效率。

  “目前工程建设总体进度已达95%南方电网广西电网建设分公司项目管理二部副经理刘向远介绍,“五一”期间,10个小组176名建设人员奋战施工一线,重点实施2个区段紧断线、附件安装等作业。项目部严格落实安全生产责任制,倒排工期、挂图作战,对高空作业、交叉施工等关键环节进行实时监测,以安全为前提全力推进工程进度关键节点建设

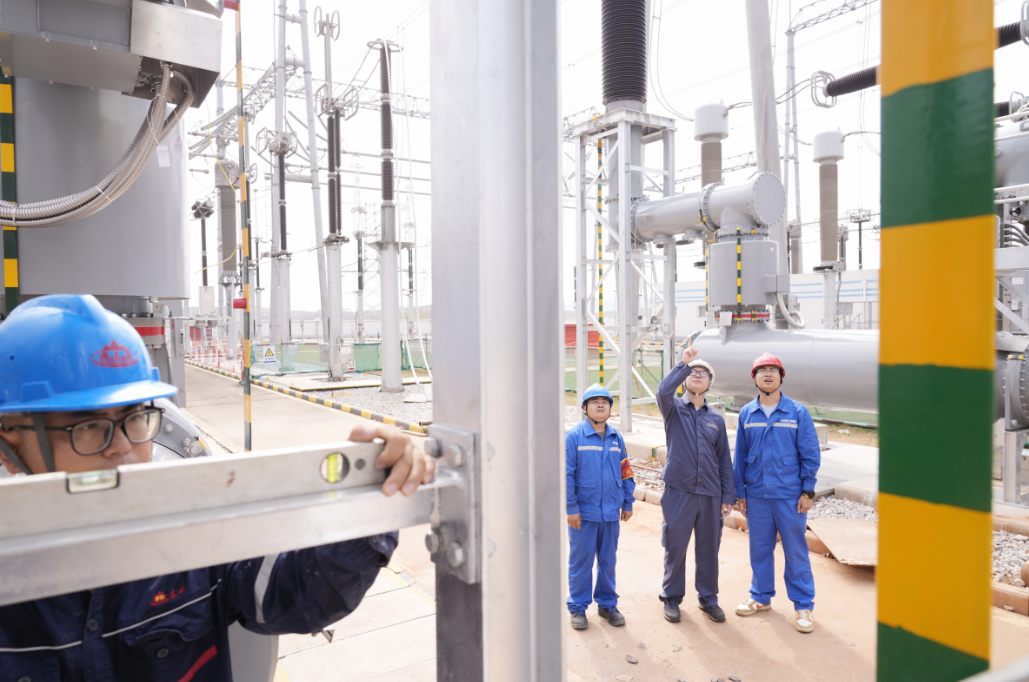

5月2日,南方电网广西电网公司工作人员在500千伏邕州变电站开展南宁抽水蓄能电站500千伏送出工程的间隔设备安装及调试工作。陈伯鑫 摄

  建设中的南宁抽水蓄能电站是国家“十四五”重点工程,总投资超80亿元,建设装机容量120万千瓦,计划2025年底建成投产。配套的500千伏送出线路工程将提前搭建稳定的电能输送通道,待抽水蓄能电站投运后,可实现清洁能源“存储输送”全链条高效运转,确保绿色电力稳定高效并入广西电网。项目预计每年存储输送清洁能源约15.1亿千瓦时,相当于年节约标准煤18.7万吨,不仅有效促进清洁能源消纳,同时显著提升区域电网调峰调频能力,助力广西加快构建新型电力系统与新型能源体系。

  在广西崇左至凭祥铁路牵引站220千伏外部电源送电工程的源江~龙旺牵线Ⅱ线施工现场,同样是一派繁忙景象。作业人员正在紧张有序开展地面铁塔组装工作。据悉,该送电工程共分为5个子线路工程,“五一”期间,共有3个作业小组68名电网建设人员坚守岗位推进作业。

  南方电网广西送变电建设公司建设管理部副经理冯迎春介绍,崇左至凭祥铁路牵引站220千伏外部电源送电工程跨越多条电力线和高速公路,电网施工面临不小挑战,项目部创新采用无人机放线、吊车辅助组塔、挖掘机基础开挖,配合牵引机、张力机协同作业等方式,保障施工安全的同时,建设效率提升30%。目前工程进度达61%,正全力冲刺关键线路6月投产的目标。

  据了解,建设中的南凭高铁崇凭段正线全长81.522千米,设计时速250千米,有望年内具备通车条件,届时南凭高铁将全线贯通,南宁至凭祥铁路运输时间缩短至1个多小时。崇左至凭祥铁路牵引站220千伏外部电源送电工程规划建设源江~龙旺牵Ⅰ/Ⅱ线、谊祥~凭祥牵线、花山~凭祥牵线四条220千伏线路。其中,源江~龙旺牵线花山~凭祥牵线为核心线路,投运后可满足南凭高铁崇凭段龙州、凭祥牵引站联调联试用电需求;四条线路全部建成投运后,将构建双回路供电网络,为高铁安全运行提供稳定可靠电力保障。

  在玉林,220千伏建陶(民乐)送变电工程建设现场,施工车辆往来穿梭,电网建设者加快推进土方开挖、墙体砌筑等工序;在北海涠洲岛,160多名电网建设者开启“白+黑”轮班模式,全力冲刺530日土建交电气转序目标……“五一”假期期间,广西电网27220千伏及以上主电网工程、百余项配网工程施工现场忙碌有序,数千名电网建设者奋战一线,重点电力工程“进度条”持续刷新。一批支撑产业发展、民生保障的重点电网工程年内投产后,将有力升级广西电网主干网架,为广西高质量发展注入强劲动能。
