来源:中国能源新闻网 时间:2024-10-08 16:08
中国能源新闻网讯(谌雅梦)近日,国网重庆市南供电公司采用“带电作业+中压发电”综合作业方式,保障电力线路迁改工程顺利完工,护航渝万高铁建设。
新建渝万高铁的始发站为重庆东站,位于重庆市南岸区茶园新区。新建渝万高铁南岸段电力迁改涉10千伏龙慈线、10千伏龙惠线、10千伏天惠线,迁改工作点多量大线长。此前,国网重庆市南供电公司已完成10千伏龙惠线、10千伏天惠线两条线路的改造。

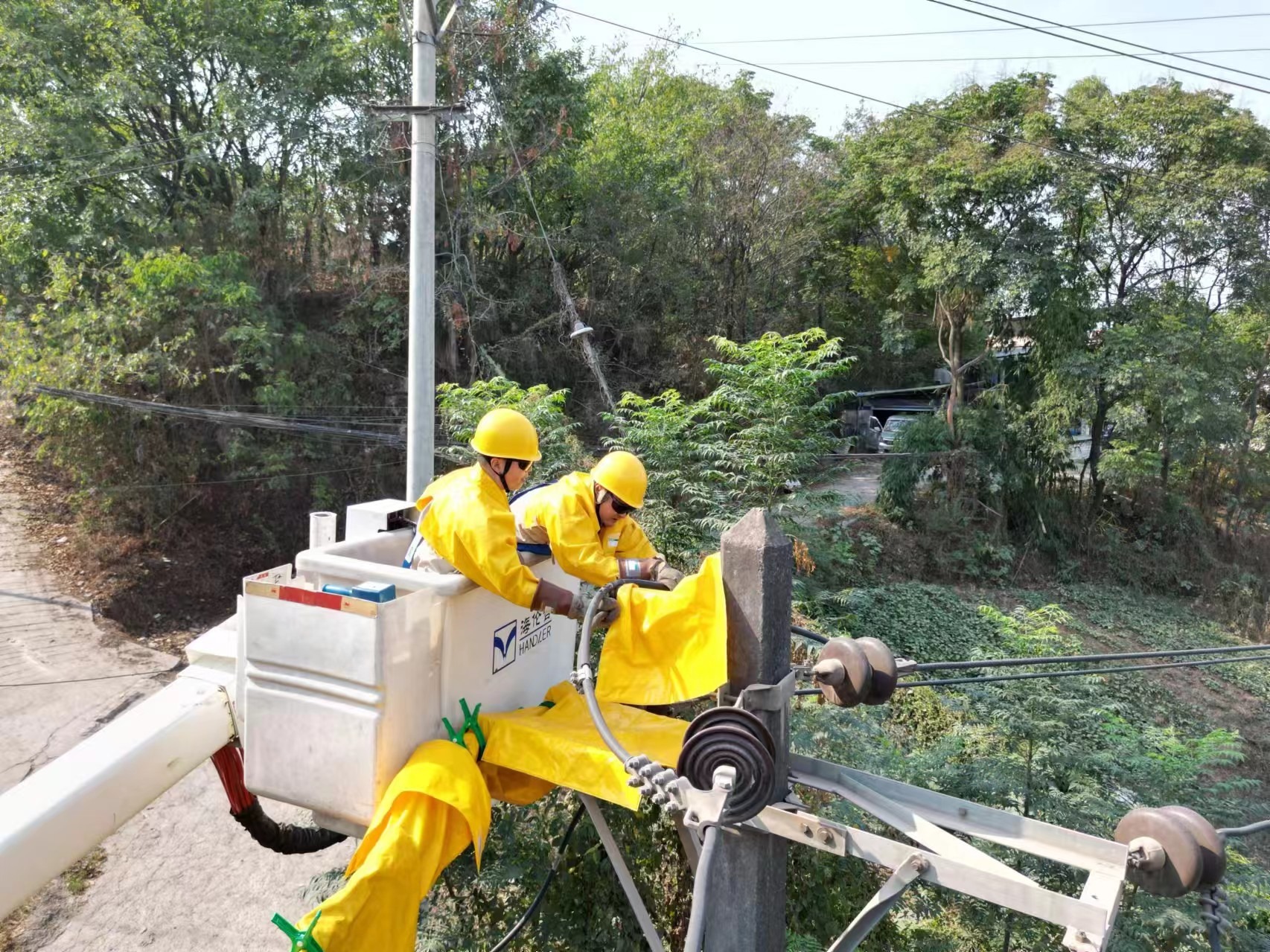

当天9时,在重庆市南岸区长生一支路,国网重庆市南供电公司带电作业班工作人员身穿绝缘服、登上绝缘斗臂车,拆除10千伏龙慈线56号杆的耐张引流线,配合中压发电车优化线路运行方式,便于线路迁改。
10时,带电作业斗臂车赶到10千伏慈望线3号杆,同南岸配电班一台1000千瓦中压发电车汇合。南岸配电班工作人员将发电车的柔性电缆拖拽出后,将电缆一端与发电车相连,另一端则由带电作业班作业人员搭乘斗臂车升至10米高空,挂接在慈望线导线上。
“慈望线是龙慈线的支线,正好在我们刚刚带电拆头的龙慈线56号杆后端。”该公司带电作业班工作负责人王磊介绍。他们计划为这条支线搭接中压发电车,为支线末端供电,确保线路迁改正常进行的同时,沿线300户居民“零感知”。当天21时23分,10千伏龙慈线全线恢复正常供电。至此,新建渝万高铁南岸段电力迁改工作圆满完成。
据介绍,新建渝万高铁南岸区段电力迁改工作新立电杆13基,新架设10千伏架空绝缘线2.7千米、1千伏架空绝缘线920米、10千伏高压电缆1.2千米,新上100千伏安配变1台,迁移100千伏配电变压器1台,拆除水泥电杆16基、10千伏架空线路3.7千米。
据了解,新建渝万高铁从重庆东站始发,经南岸、巴南、涪陵、丰都、忠县至万州,全长252千米,设计时速达到350千米/小时。渝万高铁是中国“八纵八横”高速铁路网的重要组成部分,同时,对于促进区域经济社会发展、便捷居民出行具有重要意义,建成通车后,居民从万州到重庆仅需50多分钟即可抵达,极大地方便沿线群众出行。
