国网福建送变电公司:川渝1000千伏特高压交流工程(21标)全线贯通

来源:中国能源新闻网 时间:2024-06-20 16:06

  中国能源新闻网讯(严志辉 杨贤6月12日,在四川省资阳市乐至县,最后一个架线区段SN8114塔SN8105塔导线成功牵引到位,标志着由国网福建省送变电工程有限公司(以下简称“福建送变电公司”)承建的川渝1000千伏特高压交流工程21顺利实现全线贯通,成为该工程四川段第四个全线贯通的标段。

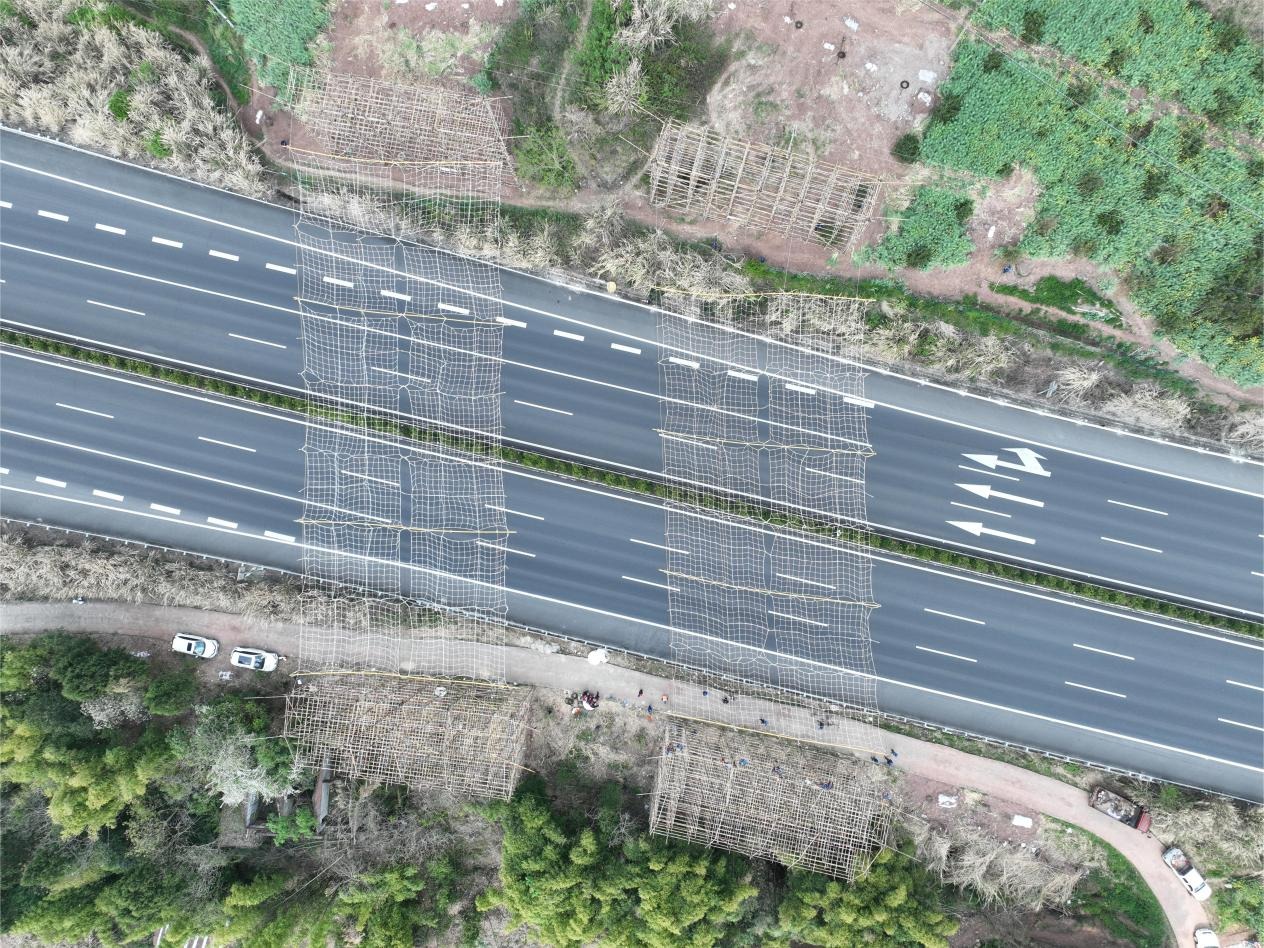

  此次贯通标段起于资阳市雁江区SN8054塔位,止于资阳市乐至县成都东1000千伏变电站,路径长度47.385千米,同塔双回路架设,途经7个乡镇,涉及35个村落,共新建铁塔90基。

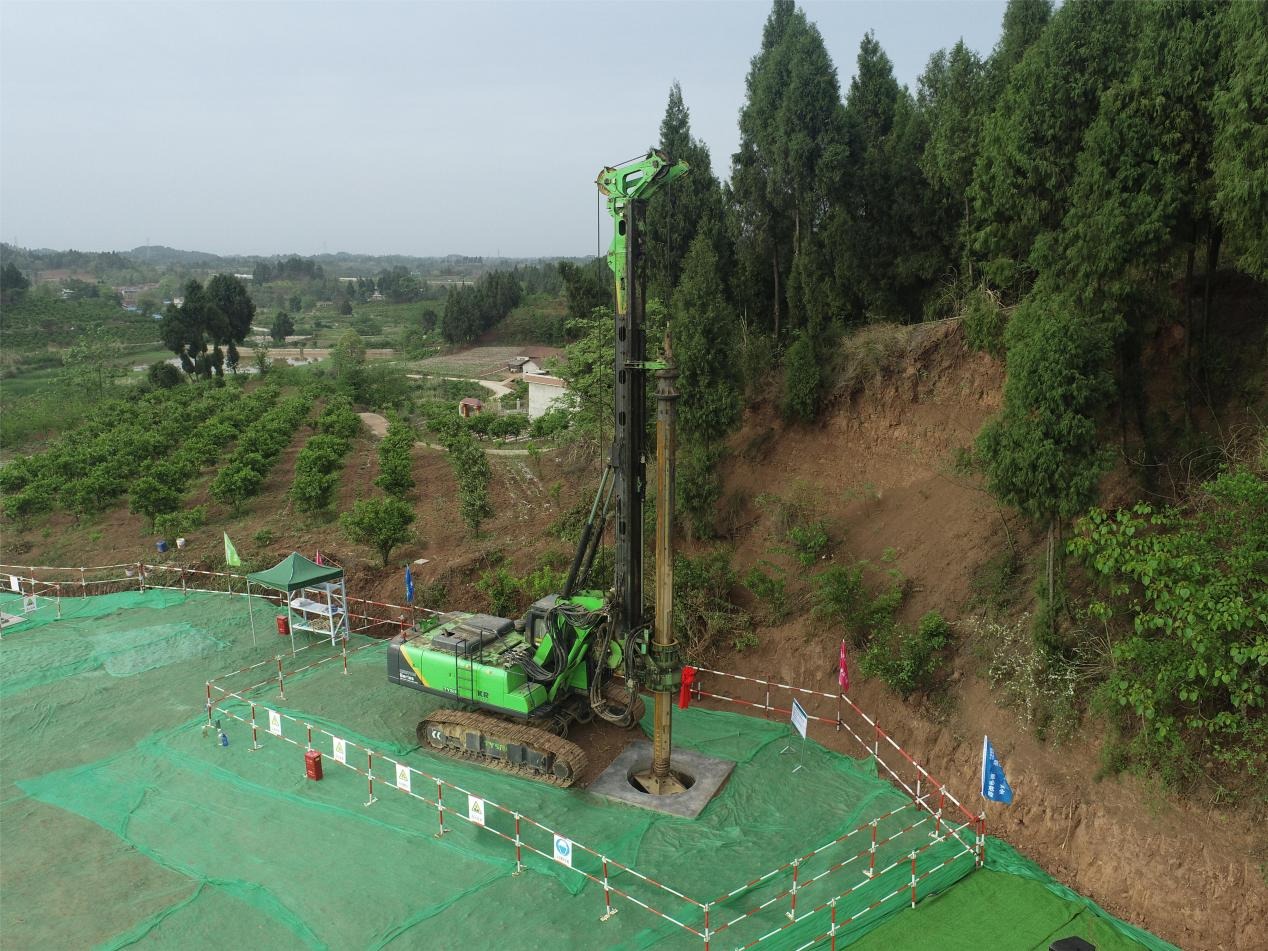

  福建送变电公司施工项目部牢固树立“不抢工期前期”理念,做优前期策划,通过党建联创加深属地联系,建立常态化沟通商机制,共同推进工程所需各项林业、劳务、应急备案等手续办理,为工程建设打开局面。在工程前期,施工人员投入大量人力、物力及时间,对每一基铁塔进行现场勘察,研究论证全机械化施工的可行性,根据现场情况实施单基策划并制定全机械化施工等32项方案。该标段于2023年4月29日开工建设。

  “敲定全机械化施工方案后,我们在工程前期修筑施工道路,直抵90铁塔的施工作业面,为后期机械设备进场创造有利条件。”川渝1000千伏特高压交流工程21施工项目经理王海介绍。

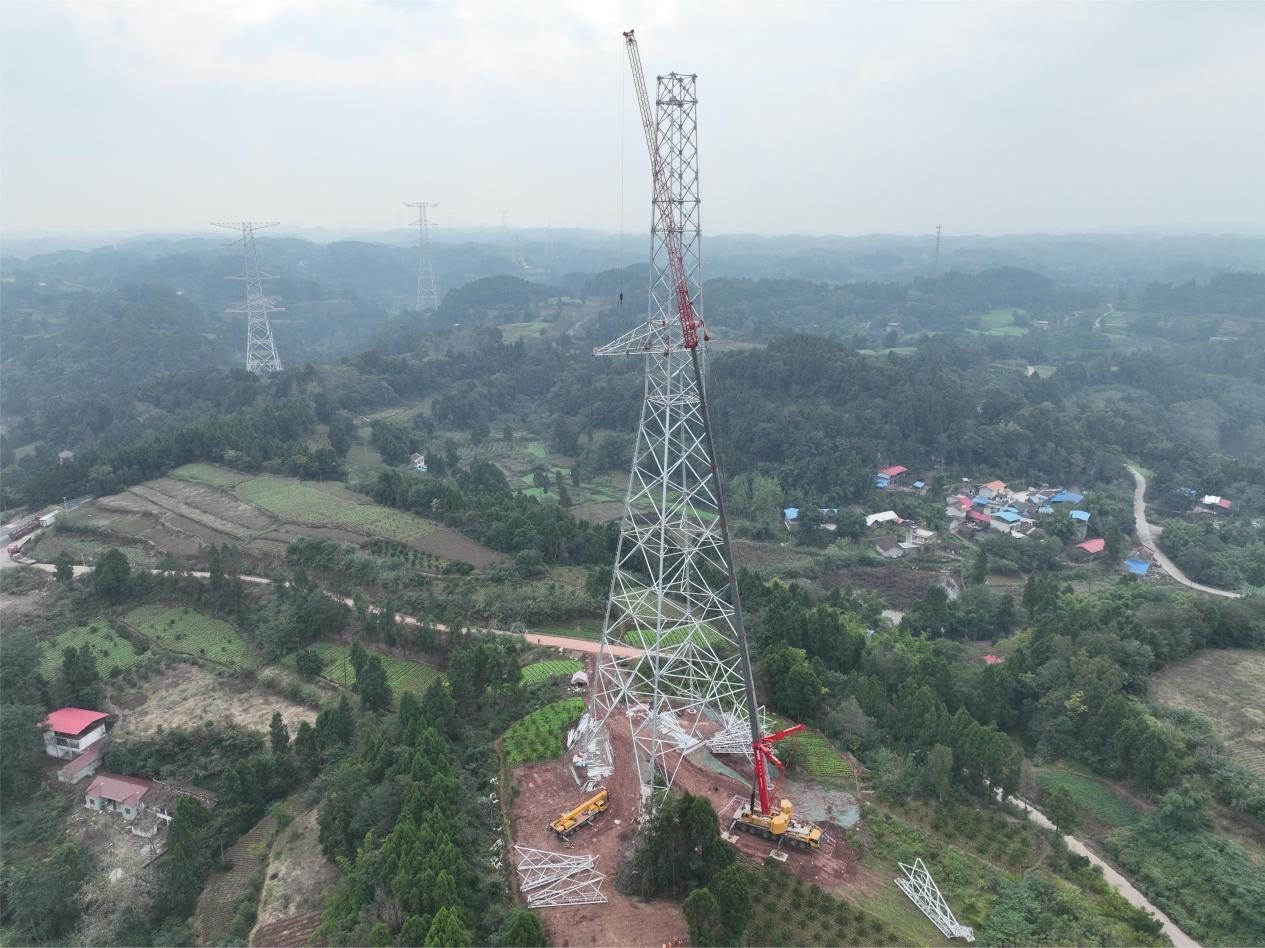

  基础阶段的有序高效为后续组打牢了基础。21标段组立塔分部工程自2023年9月20日开始,根据地形条件,塔材及工器具采用全机械运输,全线铁塔均采用落地双摇臂设备和吊车相结合的方式进行组立,平均15天即可完成1百米级铁塔组立工作,作业效率得到极大的提升。

  位于乐至县山坳中的SN8102塔全高173.3米,为川渝1000千伏特高压交流工程东段最高塔。铁塔所处位置山势陡峭,施工难度极大。施工项目部经多次勘察、研究后,决定采用落地双摇臂抱钢管塔施工。传统的抱杆设备仅能支持组至150米左右的高度,为满足铁塔组立条件,施工人员采用新型1000x1000mm杆截面抱杆高度可达206米,助力工程建设安全高效。

  “落地双摇臂抱两臂可同时吊装塔材,在场地受限的施工条件下极大提升吊装效率。铁塔吊车组至60米高时,再使用落地双摇臂抱杆吊装60米以上的塔身、横担、地线支架等,最终在23天的时间里完成了本标段最高塔的组。”21施工项目副经理杨贤说。铁塔组塔高峰期,施工现场共有25个作业面,近550名人员同步开展工作。在全体人员的共同努力下,21标段立总有效工期179天,成为川渝1000千伏特高压交流工程东段第一个完成组立塔的施工标段。

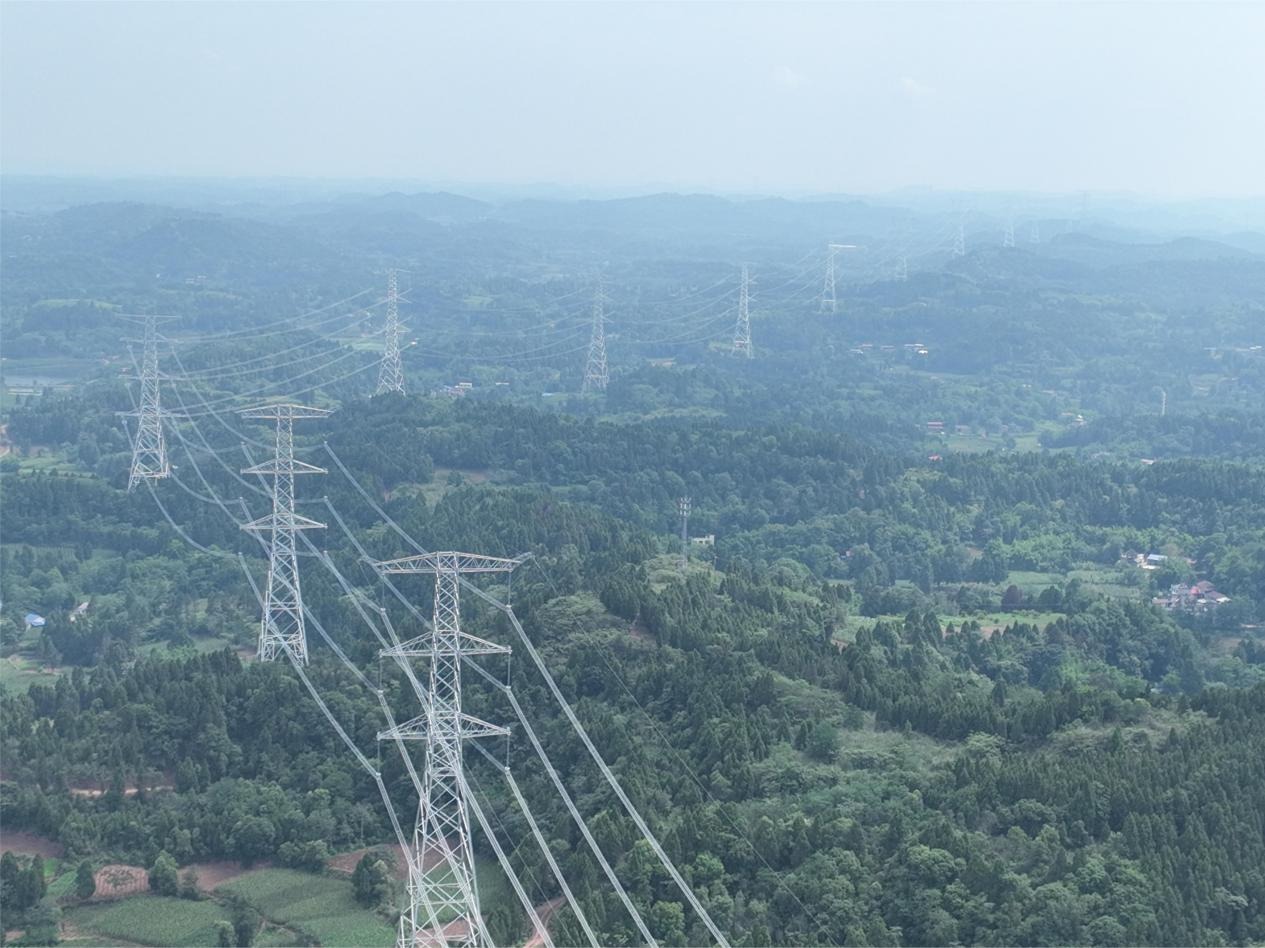

  2024年1月4日,该标段全面进入架线阶段。线路沿途跨越众多,其中跨越在建高铁、高速公路6处,跨越不同电压等级电力线路6次。为全面落实施工全过程风险管控,福建送变电公司推动“党建+安全”双融合,党员发挥先锋模范作用,提前做好架线勘察和风险防控,明确架线工作的安全、标准和质量控制点。架线施工过程中,党员分区域覆盖牵引场、张力场等重点施工现场,与施工人员同进同出,保障作业安全。为提升架线施工管理水平,施工现场还投入两套集控智能可视化牵张设备,实现放线可视化、智能化。

  在工程建设过程中,福建送变电公司大力发挥党建引领作用,共产党员服务队在项目所在地开展志愿服务,为工程建设注入新活力。共产党员服务队与长山村民互留联系方式,第一时间了解村民生活需求,帮助村民开挖水井,解决用水难题。项目部党员带头入户排查老化线路对发现的用电隐患进行及时消缺,并向村民普及安全用电知识。在施工后期,党员与当地村民共同开展植被复绿,在施工道路周边播撒草籽、种植树木,及时恢复被扰动的土地植被,推动电网建设与生态保护的和谐发展。

  川渝1000千伏特高压交流工程建成后,我国西南电网主网架电压等级将从500千伏提升到1000千伏,每年可输送清洁电能超过350亿千瓦时,大幅提升西南地区电力保供能力,为推动成渝地区双城经济圈建设提供坚强电力保障。
