来源:中国能源新闻网 时间:2024-06-18 10:39

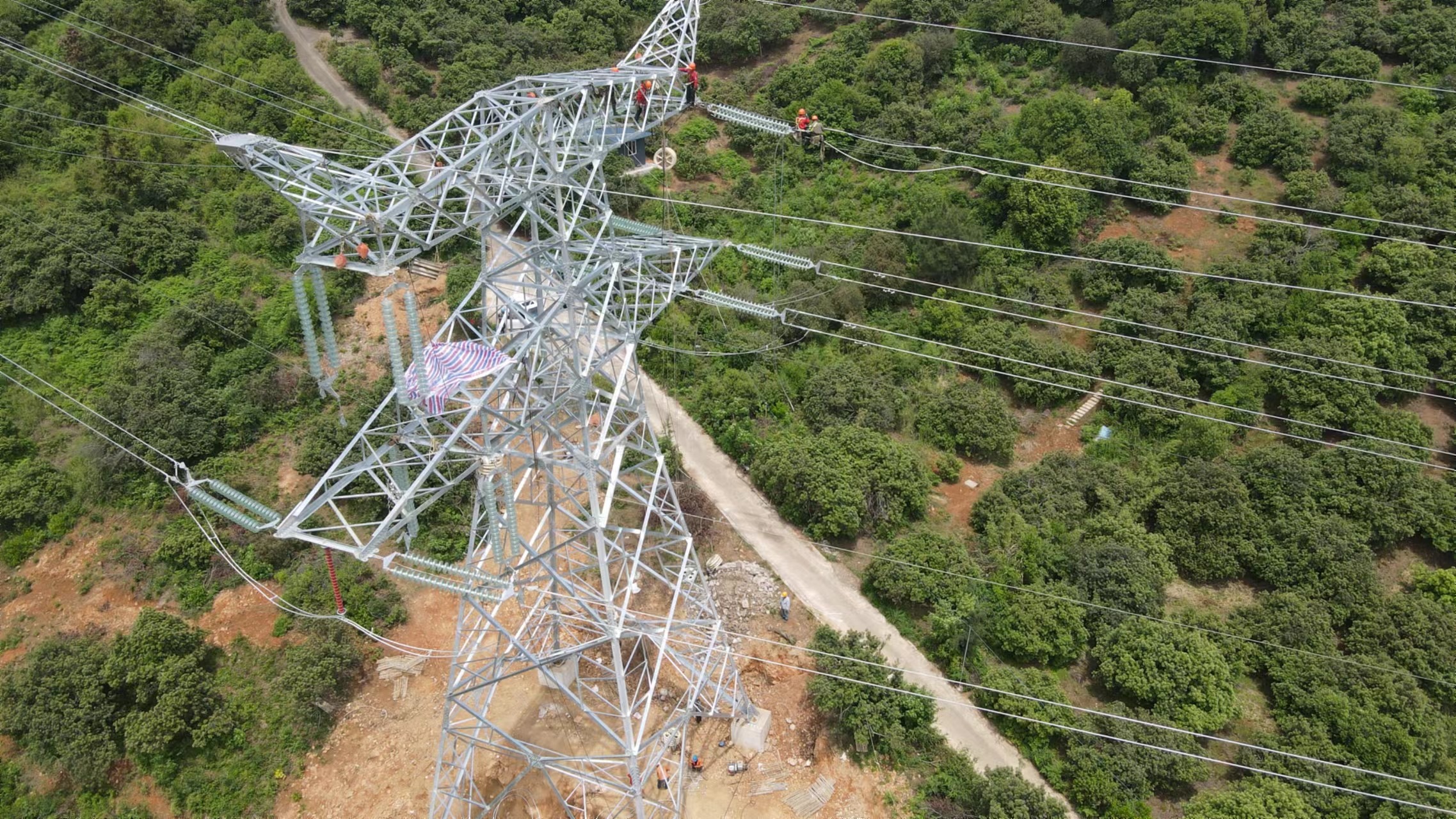

中国能源新闻网讯(俞佳劲)“浙江温州三澳核电500千伏送出工程(瑞安—南雁500千伏线路改接工程)一阶段W1-W127号线路已消缺,可以进行线路参数测试。”5月29日18时,随着验收人员陆续下塔标志着该工程具备交付条件。
当了一回“奔跑中的蜗牛”,解锁了“多思善思”的成长密码。由于线路地处沿海,处于高风速、强腐蚀的运行环境,本线路设计采用双倍主材甚至四倍主材,以实现较高安全系数,山地基础平均单基方量为173方/基,平均塔重超100吨,均为普通500千伏铁塔的2倍~3倍。经统计,工程基础总方量超65000方,铁塔总吨位31200吨,为目前浙江省内500千伏超高压电网工程之最。面对如此挑战项目,负责施工的国网浙江送变电公司在工程基础施工时采用灌注桩基础、岩石锚杆基础、挖孔基础和微型桩基础四种类型,以满足不同地质施工需求。为了减少施工对沿线环境影响,工程建设尽可能采用重型索道,避免运输通道树木砍伐。引入专业复绿施工单位,在线路施工完成后第一时间开展植被栽种,定期进行养护。
当了一回“筑巢时的春燕”,解锁了“善谋善成”的成长密码。工程地形条件复杂,95.6%线路位于山区,山区运输道路狭窄,而且坡度较大,工程平均单基运输量达550吨。项目团队在施工过程中采用全过程机械化施工,工程建设采用了座地双摇臂抱杆、一体化牵张设备、高空施工平台、履带式吊机等机械化设备开展施工,采用视频监控布控球,对工程施工现场进行全方位实时监控,确保施工现场安全。项目团队对项目开展全要素、全流程、全环节谋划,就像“燕子衔泥筑巢”一样,一点一滴、一砖一瓦筑成项目“大厦”。
当了一回“爬陡坡的黄牛”,解锁了“干事担事”的成长密码。事非经过不知难,成如容易却艰辛。项目的建设过程中,面对一桩桩、一件件“硬骨头”问题,让项目团队亲身感受到了什么叫压力、什么叫担当。受年初雨雪冰冻和梅雨季节影响,当地气候对施工产生较大影响,有效施工时间受到压缩。为确保工程按期投运,该工程施工高峰期投入基础、立塔、架线共102个班组,2100余人参与作业。项目部根据合理安排工序,精细编制交叉作业计划,安排每天施工计划,精细化调整进度偏差,同时将数字化与机械化理念融入现场管理,着力解决地形条件恶劣、作业条件复杂等难点。通过数字化智能管控平台,实现对现场作业全过程管控、风险视频值班监控的管控模式,帮助班组建立对各类检查存在抗拒心理的“脱敏”,深入推进在各阶段施工中的安全监管。
据了解,浙江温州三澳核电500千伏送出工程共分为三澳核电—南雁500千伏线路工程、瑞安—南雁500千伏线路改接工程、瓯海—南雁500千伏线路改接工程等3个线路子项,共新建铁塔300基,架空线路125.4千米,动态总投资149706万元。该工程是浙江省2024年“绿保稳”电网建设十大重点攻坚工程之一,后续国网浙江送变电公司将锚定目标不动摇,继续发扬团结协作和严谨细致的工作作风,进一步坚定信心、鼓足干劲,为浙江电网建设作出贡献。
