吉林化纤昆仑66千伏变电站以澎湃电能助推吉林化纤集团项目建设加速向新

来源:中国能源新闻网 时间:2024-04-15 15:57

  提前3个月竣工投运!

  ——吉林化纤昆仑66千伏变电站助推吉林化纤集团项目建设加速向新

  陈安琪

  4月3日,随着1、2号主变依次送电冲击合闸成功,吉林化纤昆仑66千伏变电站顺利投运,为加速推进吉林化纤集团年产3万吨高性能碳纤维原丝项目投产达效注入强劲电能。

4月3日,国网吉林市供电公司变电运维中心王宇航、乔鹏巡视检查昆仑66千伏变电站设备情况,确保变电战顺利投运,为吉林化纤重点项目注入澎湃电能。(沈泽洲)

  近年来,吉林化纤集团高速发展,碳纤维原丝、碳丝产能规模分别位居全球第一、第二。在研发方面,吉林化纤集团积极制定高性能原丝开发计划,其中总投资额27.4亿元的3万吨高性能碳纤维原丝项目就是立足于突破T800、T1000级高性能指标的关键项目,同时也对供电容量提出了更高要求。

  接到吉林化纤集团新建变电站的申请,国网吉林市供电公司第一时间成立由主要负责人带头、发展策划部牵头、其他相关专业协同配合的电力项目工作专班,组织设计昆仑66千伏变电站接入系统并进行严格审查,确保前期规划工作充分满足用户需求。同时,在国网吉林省电力有限公司的大力支持下,配套投资约2528万元,新建66千伏线路共7.8公里,为昆仑66千伏变电站供电提供坚实电源支撑,最大限度节约企业用电成本。在昆仑66千伏变电站建设过程中,该公司严格按照工程安全质量要求和工期的进度要求,多次召开推进会议,主动对接、精准掌握建设进度,克服部分物资紧张、冬季严寒施工难等问题,加班加点抢工期,强化现场运维人员培训和考试,保障变电站建设高标高质推进,最终实现竣工时间比预期提前3个月的“吉电速度”。

4月1日,国网吉林供电公司工作人员召开专班会议,研讨昆仑66千伏变电站建设进度及用电需求,确保变电战顺利投运,为吉林化纤重点项目注入澎湃电能。(沈泽洲)

  “为加快变电站线路基础施工进度,全力保证项目安全、优质、高效完成,我们超前现场勘查基础地质条件,结合实际情况,首次采用了机械化旋挖钻机方式进行基础施工,提高了效率,加快线路整体施工进度。”该公司送电施工处项目负责人介绍道,这也是昆仑66千伏变电站建设工程的一个亮点和首创。

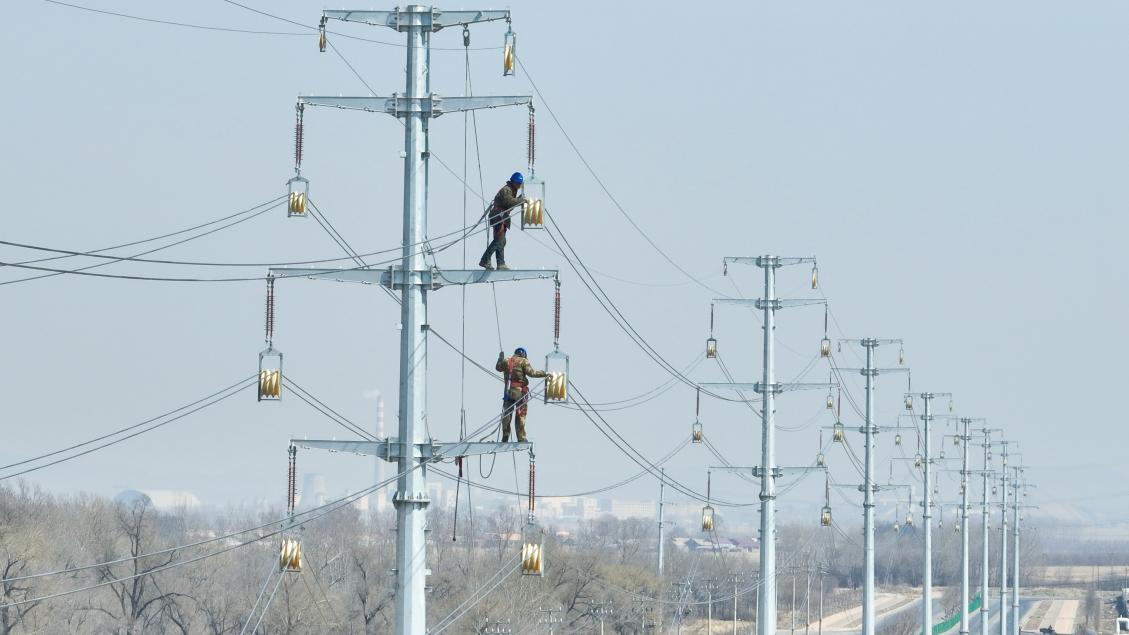

4月1日,国网吉林供电公司现场作业人员进行导线耐张线夹压接工作,加紧完成昆仑66千伏变电站配套设备安装,确保变电战顺利投运,为吉林化纤重点项目注入澎湃电能。(沈泽洲)

  据了解,该公司承建昆仑66千伏变电站属于双方第5次牵手合作,双方通过提前规划,强化配合,简化手续办理流程,确保各关键环节保质保量高效完成,创下了变电站施工工期缩减3个月的建设纪录。变电站投运后,将为项目两条生产线注入澎湃电能。

4月1日,国网吉林供电公司现场人员进行杆上作业,加紧完成昆仑66千伏变电站配套设施安装,确保变电战顺利投运,为吉林化纤重点项目注入澎湃电能。(沈泽洲)

  截至目前,该公司已为吉林化纤集团相关项目承建4座66千伏变电站和相关配套电力工程,点对点为服务集团高质量发展构建起相互支撑、有序连接、安全高效的项目专属用电新格局。接下来,该公司将继续深入贯彻落实省、市政府和省公司关于大力发展碳纤维产业的相关工作要求,密切关注地方重大项目发展规划,跟踪落实用电需求,推动项目早建成、早投产、早见效,为地方经济社会发展提供可靠电力保障,助力经济建设跑出“加速度”。
