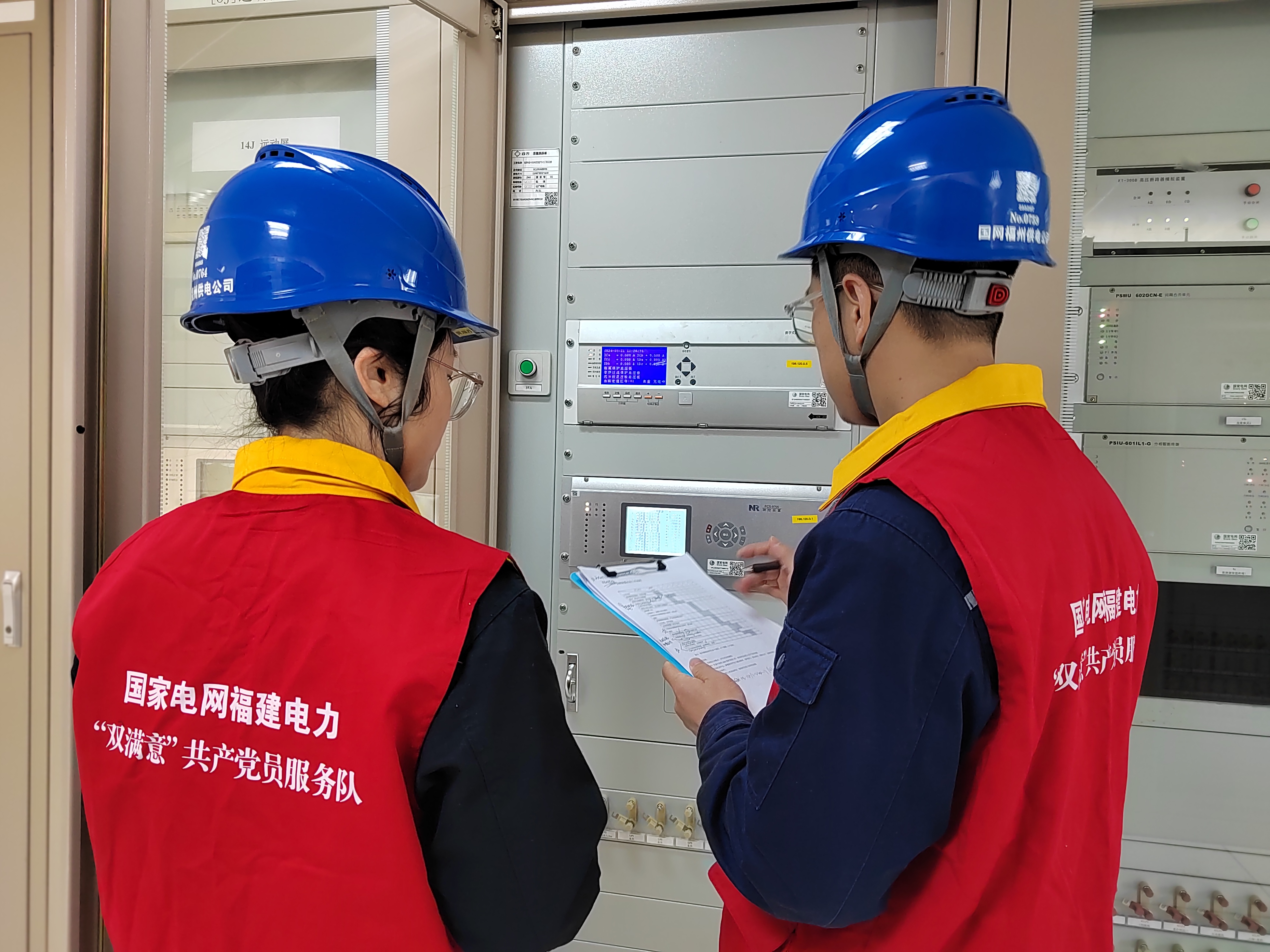

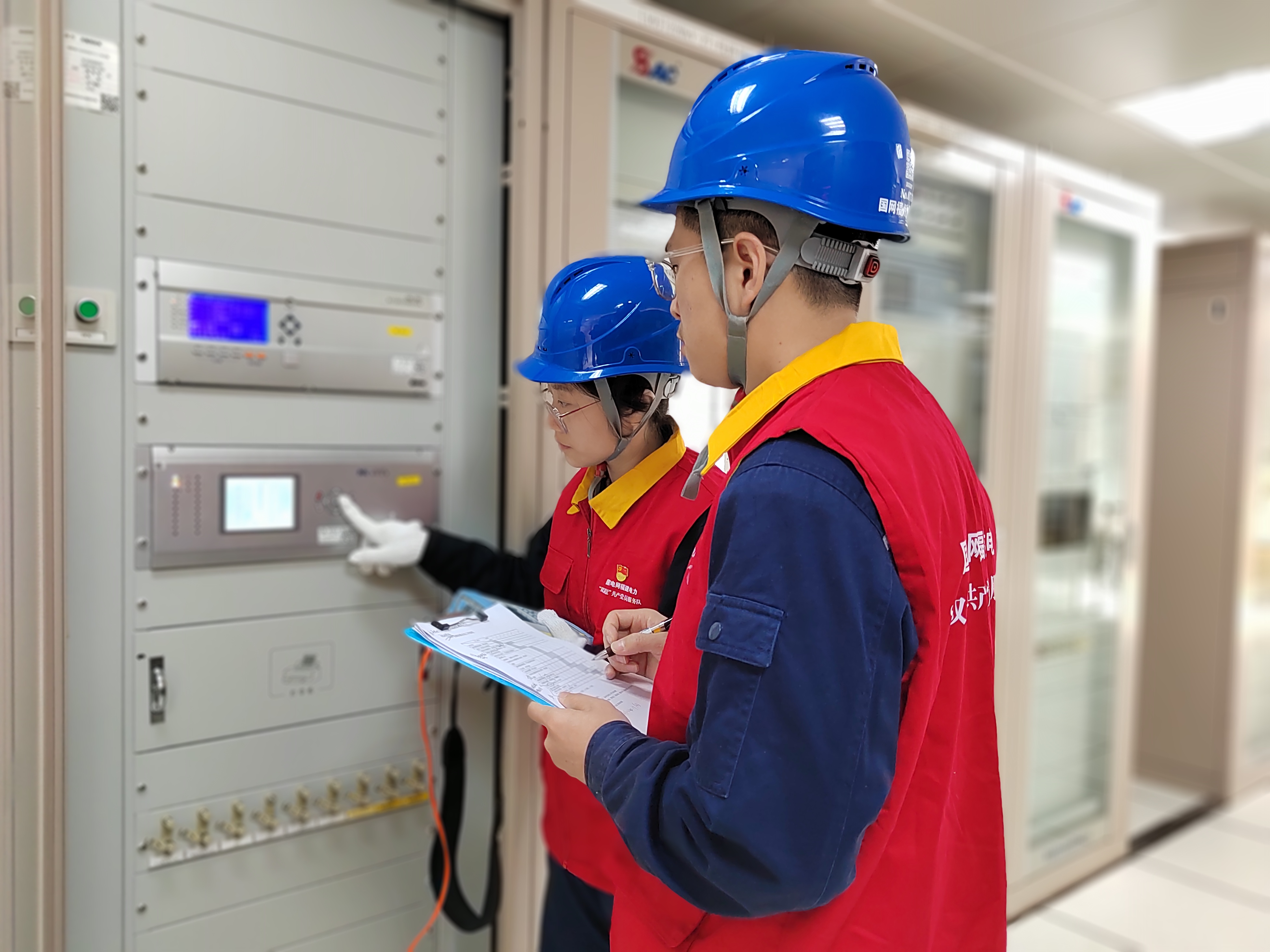

3月20日,在福建福州220千伏西皋变电站内,国网福州供电公司变电检修中心变电二次四班班长张国平带领林鸿才和黄理丹对新投运的110千伏西海Ⅰ、Ⅱ路的线路保护装置的运行工况进行检查。
110千伏西海Ⅰ、Ⅱ路承担着大客户福建大东海实业集团有限公司的供电重任。当天现场,张国平还联系了企业动力部供电主任孙玉朴了解该线路用户侧保护装置的运行工况,确保整套保护装置正常运行,保障线路的安全稳定运行。
为了提高用户供电的安全稳定,3月5日,国网福州供电公司启动了110千伏西海Ⅰ、Ⅱ路线路保护装置的智能化升级改造工作。由于企业生产的需要,针对此次改造用户提出停电的时间不能超过10小时。而按照常规的作业方式,此次改造工程则需停电三天。要将原有的3天改造时间压缩至10小时之内完成,时间紧,难度大。为此在接到这一任务后,国网福州供电公司变电检修中心变电二次四班班长张国平立即抽调班里的党员技术骨干林鸿才、林嘉麟和黄理丹,成立了党员突击队,投入到此次改造工程中。
针对此次改造,3月6日,国网福州供电公司组织了调度、检修、变电运维等多专业技术人员同用户专门召开了一场方案讨论会。会上,张国平认真听取了其他专业和用户的意见和建议。会后,张国平组织队员们结合传统保护装置改造验收的工作量及工作重点,梳理制订了一套改造升级方案。“目前我们已经对联调、光缆敷设、三遥配置和绝缘检测等步骤进行了优化,能节省不少时间。大家看看还有没有其他建议?”张国平说。队员们反复推敲完善方案。
在完成改造方案的编制后,张国平还组织突击队成员兵分两组前往220千伏西皋变电站和用户侧变电站开展现场勘察,审查图纸、明确施工过程的危险点及防范措施。经过大家的充分沟通、探讨和补充完善,3月8日他们完成了最终方案的编制并得到批准。根据方案,110千伏西海Ⅰ、Ⅱ路的停电改造时间分别是3月13日和15日的8时至18时。因此,他们必须在12号之前完成新的保护装置的安装、配线、电缆敷设和绝缘测试等不停电的工作。而为了确保停电当天能在10个小时内完成涉及的开关传动联调、调度基础信息核对以及同用户侧的联调调试等施工作业,结合自身丰富的工作经验张国平和林鸿才等突击队成员一同对这些工作进行了梳理和汇总,列出详细清单并做好时间规划。
在确定好方案后,突击队成员在张国平的带领下立即加班加点投入到升级改造工程中不涉及停电部分的工作中去,并于12日顺利完成相关的工作,并做好次日停电作业的现场安措。
3月13日8时,停电施工当天。张国平和林鸿才等一行四人一到达220千伏西皋变电站施工现场,就配合立即投入到工作中。张国平配合变电运维运行人员第一时间完成工作票的许可,林鸿才等则搬运工器具,整个工作有条不紊地开展着。合并单元通流、远动三遥数据对点、开关整组传动、二次接火……在指挥大家紧张着开展各项工作的同时,张国平还需严格把控各个时间节点工作进度并随时进行优化调整,以确保顺利工程按期完成。下午18时,经过10小时的紧张作业,张国平和突击队成员顺利地完成了110千伏西海Ⅰ路线路保护装置的升级改造工作。经过一天的观察,该线路保护装置运行正常。随后,15日,张国平带领队员们再接再厉,也顺利的地成了110千伏西海Ⅱ路线路保护装置的升级改造工作。至此,此次线路保护装置的升级改造工作圆满完成。
“非常感谢,从这次的升级改造中,我真正体会到了你们的高超的专业能力和优质的服务水平,必须点赞。”得知改造工程按时完成后,福建大东海实业集团有限公司动力部供电主任孙玉朴第一时间对张国平竖起了大拇指。
