11月21日11时17分,国网湖北直流公司±500千伏江陵换流站500千伏三江Ⅱ线、三江Ⅲ线送电成功,标志着本次线路检修工作圆满完成。此次检修包含一次设备检修及试验、二次设备检修以及通信线路通道测试,有效消除相关设备隐患,显著提升了三峡水电外送通道的可靠性,为清洁能源的高效外送和东部地区电力供应提供了坚强保障。
500千伏三江Ⅱ线、三江Ⅲ线是±500千伏“江城直流”工程的重要组成部分,起始于三峡电厂,止于江陵换流站,途经宜昌、荆州等地。这两条电力通道是三峡清洁水电汇入江陵换流站,进而转换为直流电输送至南方电网的关键枢纽环节。线路检修是确保“江城直流”安全稳定运行的关键举措之一。

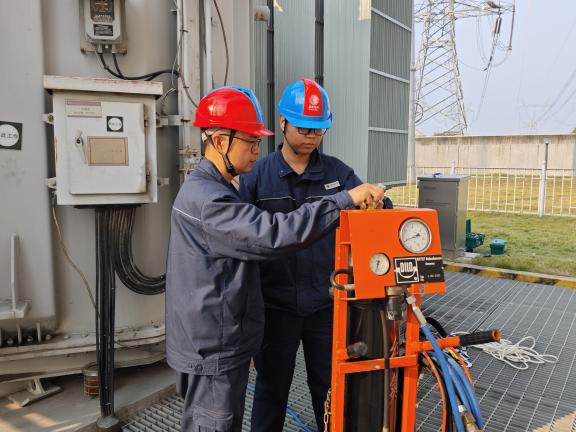

国网湖北直流公司一次检修二班技术员陈波对并联高压电抗器油枕油位计进行消缺作业。李古月 摄
“可别小看这个油位计,它是设备油枕的‘眼睛’,能直观反映内部绝缘油的体积变化。”工作负责人向迷介绍道,“油位过高或过低,直接影响并联高压电抗器的绝缘和散热性能,必须确保其指示准确,确保内部绝缘油无渗漏,这是保障主设备安全运行的第一道关口。”在本次输电线路并联高压电抗器的检修过程中完成油位低告警微动开关故障的缺陷处理,为设备安全稳定运行打牢坚实基础。
“隔离开关主通流回路的接触电阻是关键指标。清洁处理看似是‘粗活’,实则是保障电网输送效率的‘细功’。”一次检修二班班长陈飞在现场强调,“接触面氧化会导致电阻增大,长期通过大电流时就会严重发热,甚至烧损设备,引发故障。细砂纸和百洁布清洁能够去掉氧化层,确保接触良好,这是保障电能输送畅通无阻的关键所在。”检修人员完成隔离开关清洁处理后,依次开展主通流回路回路电阻测量试验并同步做好数据记录,做到数据台账留存,确保主通流回路检修处理无遗漏、数据记录可追溯。

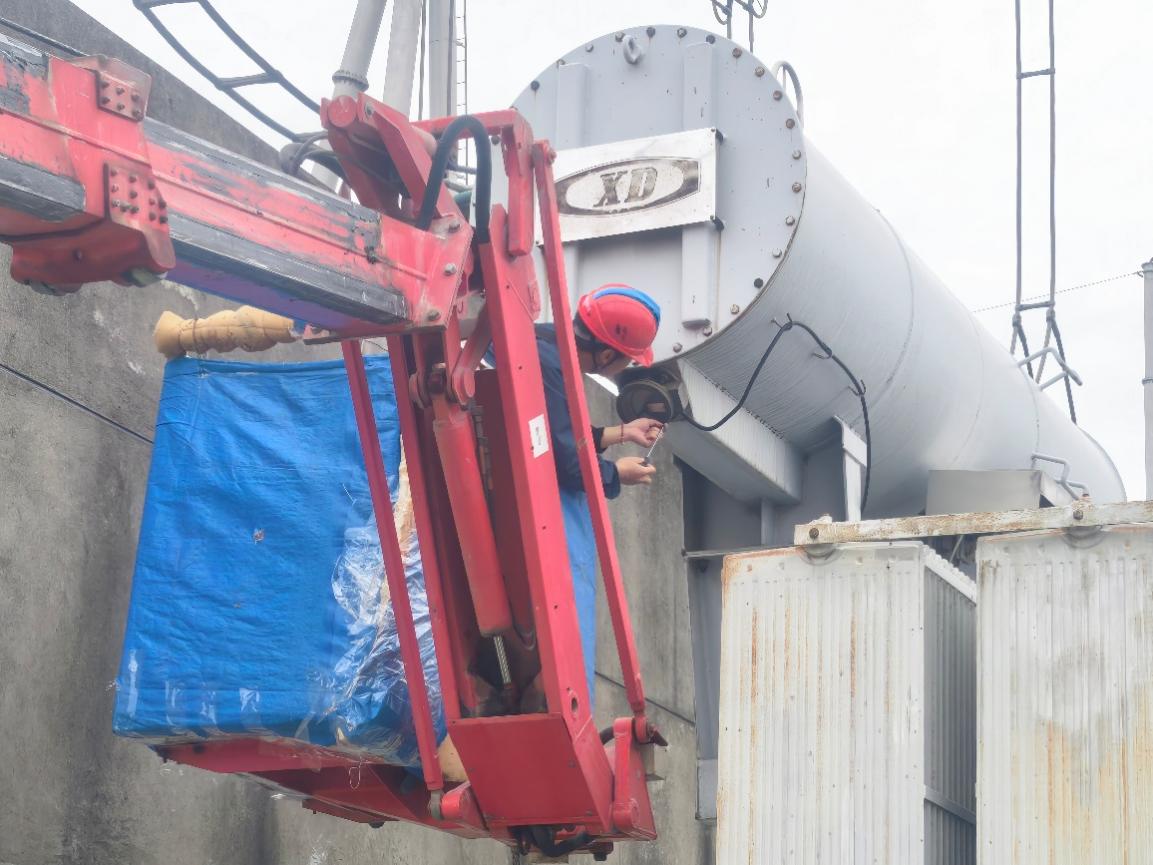

国网湖北直流公司一次检修二班班长陈飞与工作班成员谢新炜对并联高压电抗器的油枕胶囊进行检漏。徐艺慧 摄
“分合闸时间、同期性、最低动作电压等机械特性数据均符合规程要求,试验结束。”三江Ⅱ线检修现场,电气试验班班长刘小二带领班组成员对5152断路器开展试验工作。此次线路检修过程中,检修人员逐项对并联高压电抗器、电压互感器、避雷器、断路器等设备开展绝缘测试,评估设备绝缘状态与运行可靠性;同步对并联高压电抗器、电压互感器等关键设备的介损及电容量进行测量,评估设备绝缘性能与结构完整性。刘小二说:“冬季低温易导致金属部件弹性形变,每一项试验数据都容不得半点马虎,都需一一核实,为所有输电通道筑牢‘迎峰度冬’的安全屏障。”

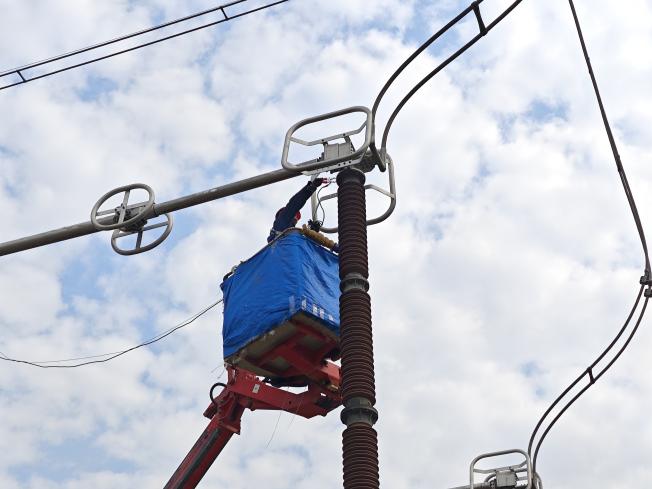

国网湖北直流公司电气试验班班长刘小二正对隔离开关的主通流回路电阻进行测量。徐艺慧 摄
本次线路检修,国网湖北直流公司克服作业点分散、技术难度大、安全风险高等挑战,高质量完成断路器、隔离开关、接地刀闸、避雷器等99台一次设备的检修及试验工作,完成线路保护屏、断路器保护屏、线路高抗保护屏等多套二次设备定检,并同步完成全部缺陷处理和隐患治理,显著提升线路的健康水平和供电可靠性,确保迎峰度冬期间电力供应安全稳定。
