五月的川西高原,寒潮已然退去,大渡河双江口水电站现场涌动着澎湃的建设热潮。飘扬的突击队旗与机械轰鸣声交织,4000余名建设者以昂扬斗志坚守岗位,奏响一曲嘹亮的劳动赞歌。
科学统筹,火力全开抢进度
双江口水电站作为世界级水电工程,面临“高大坝、高应力、高水头、高边坡、高强度、高海拔”的复杂挑战。五一前夕,项目团队召开专项部署会,围绕节日期间物资保供、交通保畅等问题制定精细化方案,确保节日期间施工强度。

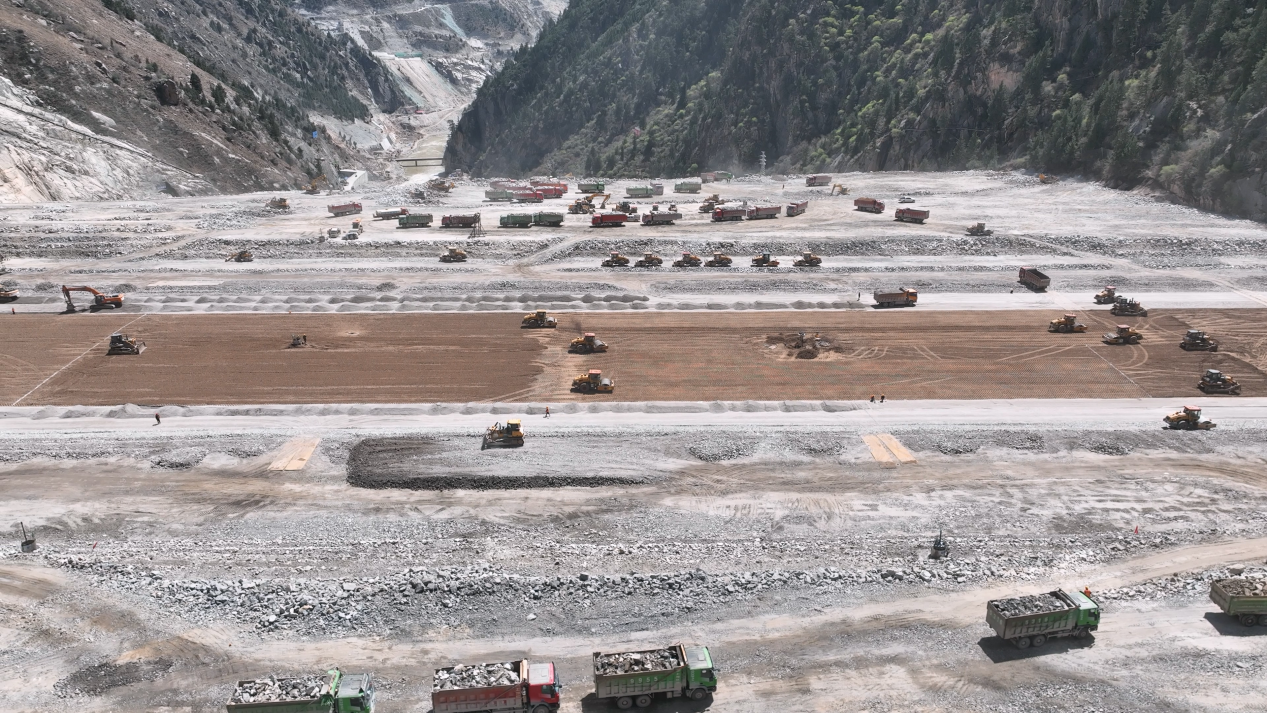

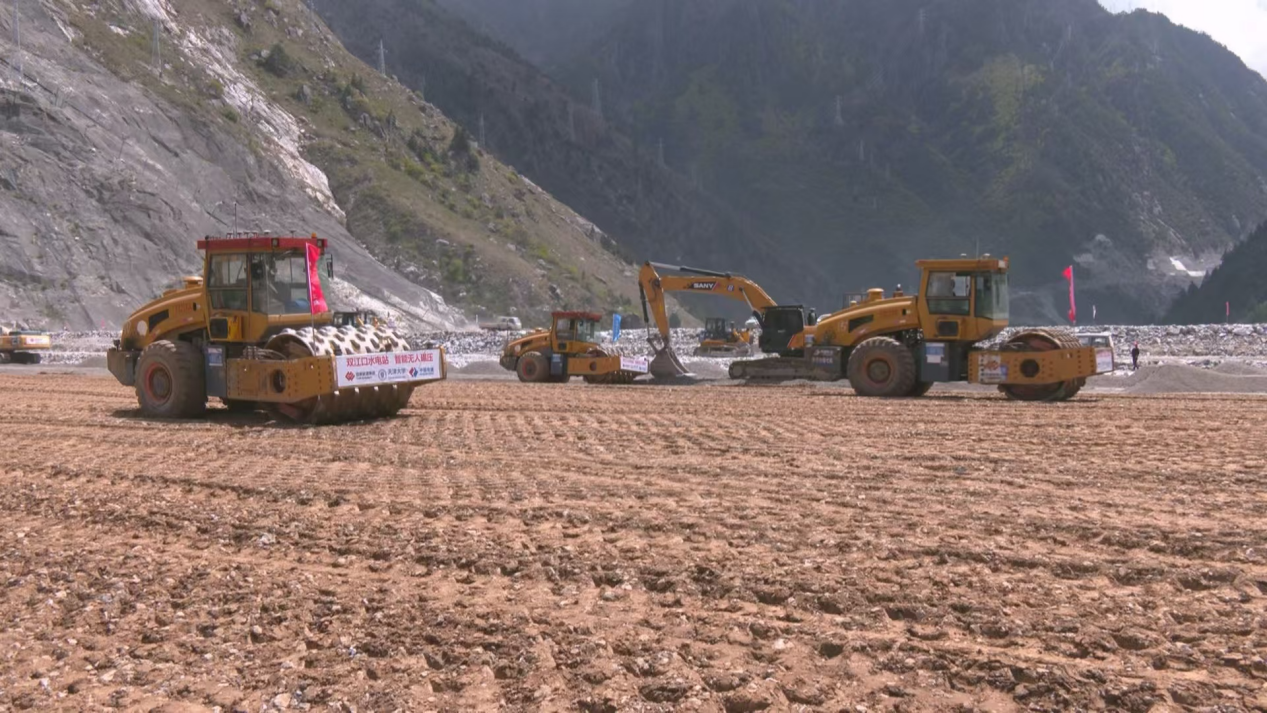

在大坝填筑区,平均载重40吨的自卸卡车精准卸载填筑料,压路机以“梅花式”阵型来回碾压……“我们按照三班倒配置施工力量,保持24小时不间断流水作业,坝体填筑以日均5万方的速度向度汛目标高程推进。”工程建设处专责温庆文介绍。
此外,项目严格把控上坝料源质量与施工工艺,确保每层填筑质量达标;优化机械调度与人员配置,破解交叉作业冲突、料源供应滞后等难题,实现“问题不过夜、进度不欠账”,保持大坝高强度填筑施工态势。
而在机电安装厂房内,现场施工人员往来穿梭,4号水轮机导叶接力器、水导油盆、油系统管路等安装同步开展中;3号发电机定子首根线棒嵌装完成;2号水轮机副底环吊装完成;2号发电机下机架焊接完成;1号水轮机座环现场机加工设备正在安装。
机电物资处专责韩凯乐说:“节日期间我们重点加强吊装现场管理,已完成了首台机组定子吊装、导水机构预装和顶盖预装等,确保主机主设备安装质量、进度满足节点目标要求。”
党建赋能,红色引擎强动力
双江口水电站以“大党建”为着力点,联动双江口工程设计、施工、监理等参建各方党组织,深入推进“基建一线党旗扬”实践活动,推动党建工作与工程建设深度融合。
节日期间,党员干部带头驻守一线,24小时轮值巡查,及时解决施工难题,切实筑牢安全生产防线;工程建设现场党员突击队、红旗岗充分发挥了攻坚克难示范作用和党员先锋模范带头作用,激励4000名奋战在一线岗位的建设者以坚守诠释责任担当,在“撸起袖子加油干”中奋战劳动节,凝聚起推动工程建设的磅礴力量。
据悉,双江口水电站建成投产后,年发电量达77亿千瓦时,同时帮助下游多个梯级电站每年增发枯期电量66亿千瓦时,可满足326万个家庭一年的用电需求,对改善四川电力系统电源结构、提高流域城镇防洪标准、改善生态环境、助力国家实现“双碳”目标具有重要意义。
目前,该电站已完成一期蓄水,双江口全体建设者一刻不停,正秉持着“功成不必在我,功成必定有我”的担当,把节日坚守转化为推动工程建设的实际成果,全力冲刺年底首批机组投产发电目标,为国家清洁能源发展贡献双江口智慧与力量。
