来源:中国电建 时间:2024-07-23 17:03

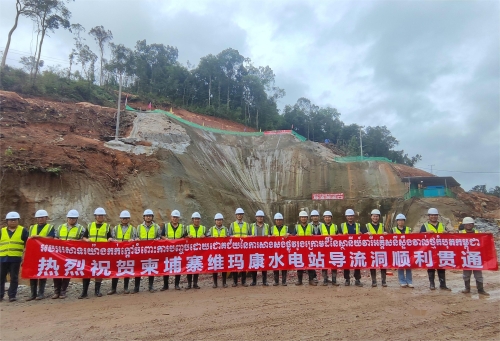

7月21日,由中国水电十五局承建的柬埔寨维玛康水电站导流洞提前20天实现全线贯通,顺利实现了工程建设的第一个重要节点,也为后续混凝土衬砌施工、大坝如期截流奠定了坚实基础。
导流洞位于河床右岸,全长585.95米,由渐变段,转弯段,堵头段、直线段组成,隧洞为城门洞型,成型断面净尺寸6米(宽)*7米(高),进口底板高程EL144米,出口底板高程EL133米。导流洞洞身于2024年4月10日正式开始开挖,项目团队面对工期紧,任务重,道路通行条件差,隧洞地质结构复杂,叠加雨季施工、超标洪水等不利因素,主动与参建各方沟通协调,统筹策划、多措并举,多次邀请专家团队进行技术支持和研讨,不断优化施工方案,开挖施工严格遵循“管超前、短进尺、弱爆破、少扰动,早封闭,强支护,勤测量”的原则,由导流洞进、出口两端同时开挖,严把质量关、安全关、进度关,全力以赴推进各项施工任务。
维玛康水电站位于柬埔寨西部戈公省,距首都金边直线距离约 180千米。维玛康水电站为引水式电站,水库正常蓄水位239.8米,库容约1.12亿立方米,混凝土面板堆石坝最大坝高115.8米,电站装机容量为2*50兆瓦,多年平均发电量3.203亿千瓦时,本工程规模为二等大(2)型。工程永久建筑物主要由首部枢纽、引水工程和厂区枢纽三部分组成,主要建筑物包括挡水工程、泄水工程、输水工程、发电工程、放空及生态流量设施、导流工程等,合同工期50个月。项目建成后可有效缓解柬埔寨当地电力供需矛盾,对促进柬埔寨经济发展有重要意义。(梁延民 邓太培)
责任编辑:余璇
