中国电力新闻网讯 2021年12月31日,国网北京电力负责建设的北京地区冬奥场馆临电工程全面竣工交付。工程涉及26项场馆临电建设任务和技术领域不间断电源(UPS)代建任务。该公司累计安装77座箱式变压器、86台发电机、1766套低压配电箱、351台不间断电源、590台技术领域不间断电源,敷设1217千米中低压电缆,提前满足北京冬奥场馆计时计分、赛事转播服务、餐饮、安保、通信技术机房等临建设施用电需求。

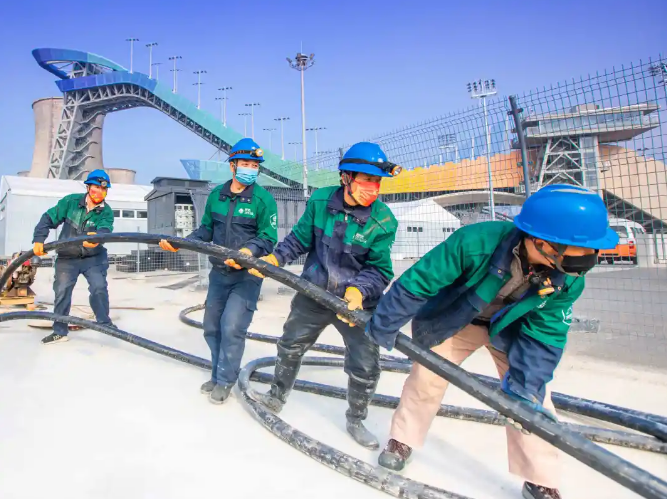

首钢滑雪大跳台电力保障团队全力配合场馆方开展临电建设工作。李强 摄
冬奥临电项目是为保障北京冬奥会顺利举办而建设的非永久性供电设施工程。作为涉奥电网建设的最后一个版块,临电项目可有效提高场馆供电可靠性,重要程度不言而喻。
国网北京电力于2019年初选派50余名骨干设计人员成立临电设计专班,编制了10余项涉奥临电项目标准规范,高标准开展场馆临电设计,并根据场馆临电变化情况不断优化调整方案,为后续场馆建设预留充足时间。
根据北京冬奥组委提出的场馆用电需求,国网北京电力制定里程碑计划,于2021年8月正式启动临电工程建设,对内建立“日跟踪+周调度”工作机制,定期召开冬奥电力服务保障推进会,不断围绕工程难点、痛点开展研讨,统筹协调施工安全、质量与进度;对外强化与北京市重大办、北京冬奥组委、场馆方沟通协调,及时掌握临电需求变化信息,合力解决各类问题。
为保证冬奥临电工程设备质量,国网北京电力充分考虑设备应用环境,特别针对户外设备防寒防冻要求研发适用于低温运行的配电箱和不间断电源设备。新研发的临电设备具备电加热保温、智能定位监测、进出线快速插拔等功能,可实现快速安装调整和各负荷点位的实时智能监控。同时,该公司制定冬奥临电物资检测标准,严格执行“应检尽检”的检测原则,从源头上把关,依托京电智能库智慧供应链开展物资设备检测、清点、配送、回收、整理全流程工作,确保临电建设物资可靠供应。
2021年9月13日,国网北京电力接到为技术领域代建不间断电源的新任务。该公司第一时间启动相关工作,开展驻厂监造,全力确保物资及时供应,为冬奥会技术领域重要负荷不间断供电提供保障。
“截至目前,冬奥场馆临电设备信息已全部接入北京冬奥会电力运行保障指挥平台。保电人员能够实时全景监控设备运行状态,第一时间研判处理异常报警信息。”国网北京电力冬奥办副主任代贵生介绍。
随着北京冬奥场馆各业务领域调试运行工作的不断深入,临电需求在赛前仍有可能增加。国网北京电力将密切关注需求变化,做好临电应急物资储备工作,建立由场馆仓、区域库、中心库组成的三级备品储备体系,积极配合北京冬奥组委完成各类新增临电工程建设任务,精准对接场馆临电服务的“最后一厘米”。(景晓薇 栾逢时)
