来源:中核集团 时间:2021-11-03 10:25
中国电力新闻网讯 法国当地时间2021年10月27日,国际热核聚变反应堆组织(ITER)宣布TAC1联合体团队成功实现主机安装第一阶段任务,具备吊装真空容器的条件。
中核集团董事长余剑锋与ITER组织总干事Bigot互致贺信。
余剑锋代表中核集团向Bigot及ITER组织表示热烈的祝贺:
这是国际核能合作领域的巨大成就,代表了我们向利用核聚变造福人类的愿景又迈进了一步;中核集团将继续与ITER组织并肩携手,推动国际大科学工程的进展,最终实现解决人类未来能源问题的终极目标。

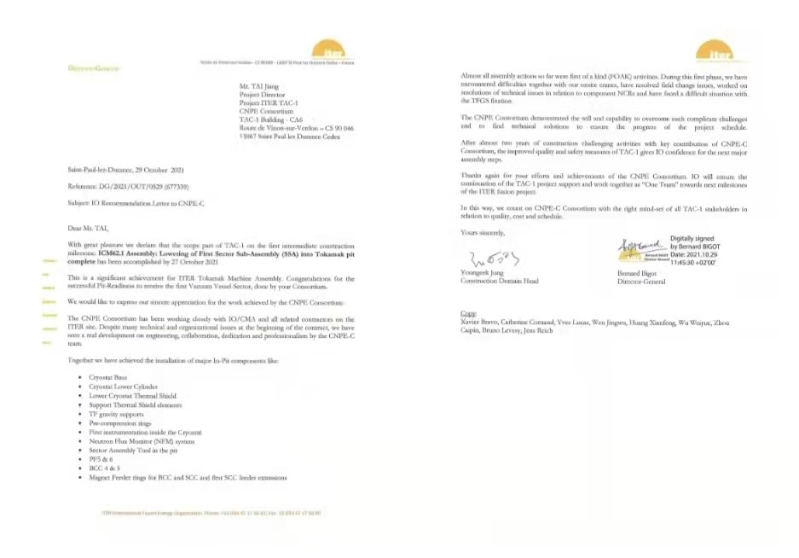

ITER组织总干事Bigot向中核集团联合体团队致以衷心的祝贺和感谢:
TAC1联合体与ITER组织、监理公司CMA,以及其它承包商密切协作,克服项目初期的各种困难,展现了技术实力、团队意志、敬业精神和专业素养;主机安装第一阶段任务的各个里程碑节点都是聚变装置大科学工程的首次实践,TAC1联合体展现了面对困难和挑战的意志和决心,以及解决技术难题的能力,有力地推进了项目的进展;ITER组织将继续支持TAC1项目,秉持“大团队(One Team)”的理念,齐心协力,实现后续的聚变工程节点。
2019年9月30日,中核集团中国核电工程有限公司牵头,核工业西南物理研究院、中国核工业二三建设有限公司、中科院等离子体物理研究所、法国法马通公司等单位组成中法联合体,与ITER组织签署TAC1项目工程总承包合同。
TAC1安装标段工程是ITER托卡马克装置最重要的核心设备安装工程,其重要性相当于核电站的反应堆、人体里的心脏,主要工作为杜瓦、超导磁体和馈线系统的安装。ITER是目前世界上最大的聚变反应堆实验工程,其复杂程度和技术难度均超过了已经大量建造运行的裂变反应堆,TAC1安装工程没有成熟的经验可以直接借鉴,涉及重大的技术挑战,包括大尺寸或大重量部件吊装、高真空或超高真空部件安装、超导部件安装和连接等。
自承担ITER 项目以来,TAC1联合体在中国国际核聚变能源计划执行中心全面指导、中核集团产业开发与国际合作部统筹协调和联合体各方后台强力支持下,摸索建立了一套适应国际化项目的管理体系,逐步在中法联合体内部以及与业主、监理、分包商之间形成强大合力。面对法国当地疫情影响,ITER项目部坚持抗疫、施工两不误,始终保持高度警惕,两线作战,克服了进度要求紧、技术问题和变更多、技术要求高等困难,已成功实施杜瓦底座、杜瓦下部筒体、杜瓦底座冷屏、极向场线圈PF6/PF5、底部校正场线圈BCC4/BCC5等重大设备的安装里程碑节点,按时、保质、安全地完成了阶段性合同任务,顺利地跑完了聚变安装的“第一棒”。
责任编辑:赵雅君 投稿邮箱:网上投稿
