白鹤滩水电站11号百万千瓦机组进入全面总装阶段

来源:中国新闻网 时间:2021-09-28 13:14

  国电力新闻网讯 记者27日从国能建葛洲坝机电公司获悉,当日9时40分,世界在建最大水电站——白鹤滩水电站右岸11号机组转子在厂房主安装间转子工位起吊,11时14分成功吊入机坑与主轴精准对接,标志着白鹤滩水电站右岸第6台百万千瓦机组全面进入总装阶段。

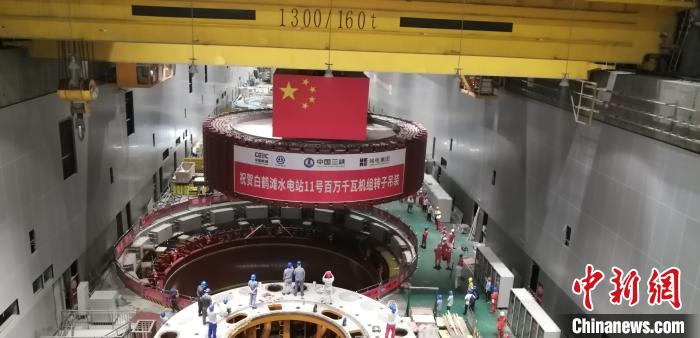

白鹤滩水电站右岸11号机组转子吊装现场。 葛洲坝机电公司供图

  转子是水轮发电机组的转动部件,也是机组安装过程中重量最大、精度要求最高的核心部件。主要由转子支架、磁轭和磁极等三大部分组成,是为水轮发电机提供旋转磁场、能量转换和传递转矩的重要部件,决定着机组的运行性能、运行效率和安全性、稳定性,转子安装质量直接关系到机组长期安全稳定运行。

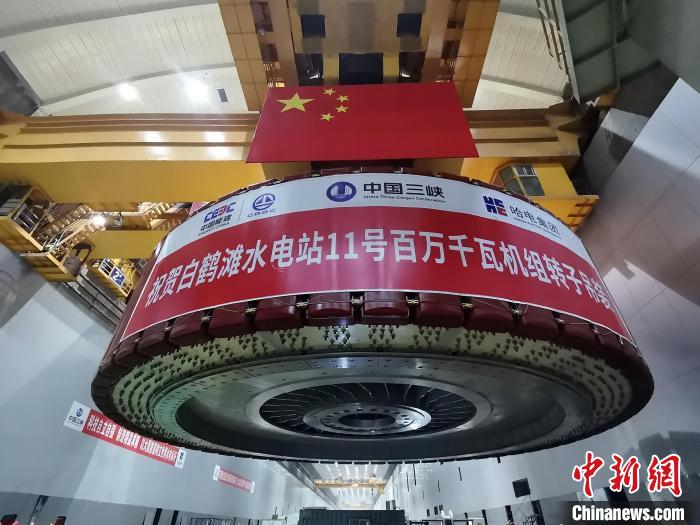

白鹤滩水电站右岸11号机组转子吊装现场。葛洲坝机电公司供图

  11号机转子作为全球单机容量及重量最大的百万千瓦机组部件,外圆直径16.5米、高度4.08米,起吊重量2300吨,于2021年2月5日开始组装,先后经过转子支架组装焊接、大立筋加工、磁轭叠装、转子热套、磁极挂装及耐压试验等工序,历时234天,较合同计划吊装工期提前220天。在安装过程中,国能建葛洲坝机电公司围绕百万千瓦机组“台台精品”的安装目标,不断开展工艺优化、技术创新,最终实现11号机组转子垂直度、圆柱度及半径等重要指标全面优于国标及行业标准,转子组装质量和精度满足三峡集团制定的百万千瓦“精品机组”标准要求。

  此次吊装就位的11号机转子是白鹤滩右岸电站第6台机组转子,也是整个电站第12台吊装就位的转子。该转子安全提前吊装就位,为实现明年7月全部机组投产发电目标奠定了胜利的基础。

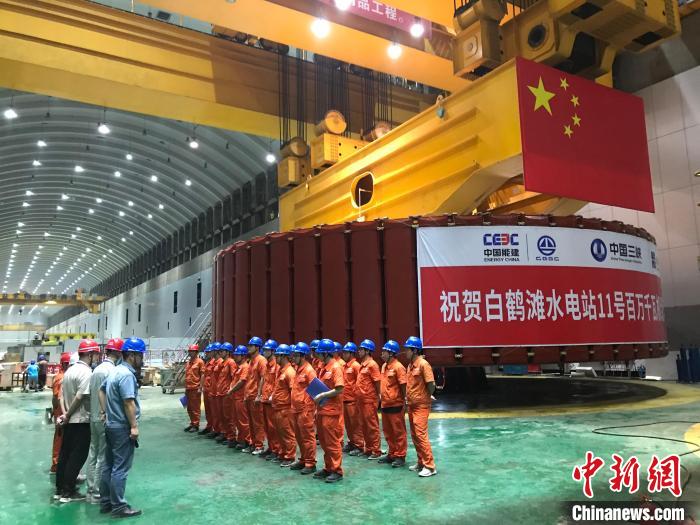

白鹤滩水电站右岸11号机组转子吊装现场。葛洲坝机电公司供图

  白鹤滩水电站是实施“西电东送”的国家重大工程,是当今世界在建规模最大、技术难度最高的水电工程。电站装机总容量1600万千瓦,左右两岸分别安装8台我国自主研制的单机容量全球第一的100万千瓦水轮发电机组,实现了国高端装备制造的重大突破。国能建葛洲坝机电公司承担右岸8台百万千瓦机组安装与调试任务。

  目前,白鹤滩水电站已有4台机组投产发电,后续百万千瓦机组安装调试各项工作正按“精品机组”标准有序推进。预计2022年7月实现全部机组投产发电。

  白鹤滩水电站投产发电后,将与三峡工程、葛洲坝工程,以及金沙江乌东德、溪洛渡、向家坝水电站一起,构成世界最大的清洁能源走廊,对改善能源结构、助推碳达峰、碳中和目标实现具有重要意义。(张冬梅 张浪
