X
  • 能源中国IOS版

  • 能源中国安卓版

  • 陇上孟河

X
您的位置 > 首页 -> 新能源

福建仙游木兰抽水蓄能电站主副厂房首层开挖完成

来源:抽水蓄能行业分会微信公众号 时间:2024-10-17 16:03

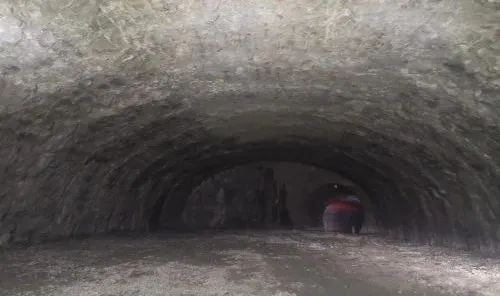

  2024年10月14日,福建木兰抽蓄电站主副厂房一层顺利开挖完成。


  福建省仙游木兰抽水蓄能电站装机容量为1400兆瓦,单机容量350兆瓦,主副厂房洞内副厂房、机组段、安装场按“一”字型布置,开挖尺寸为190*27.5*59.1米(长*宽*高)。自5月21日启动开挖,历时157天完成,主副厂房洞一层顺利开挖完成,为后续二、三层开挖及岩壁梁施工奠定了坚实基础。

  地下厂房工程是电站施工中的主体工程。施工中,项目部在安全方面,协同打造“无违章示范区”,常态化做好超前地质预报,及时支护和快速封闭,降低风险,确保施工安全可控;在进度方面,不断优化资源配置,确保施工所需物资按需保障,最大程度减少了客观因素对施工的影响;在质量方面,严格过程控制,半孔率达到94.5%、平均超挖约10.4厘米的质量目标。(张书炜

责任编辑:沈馨蕊
