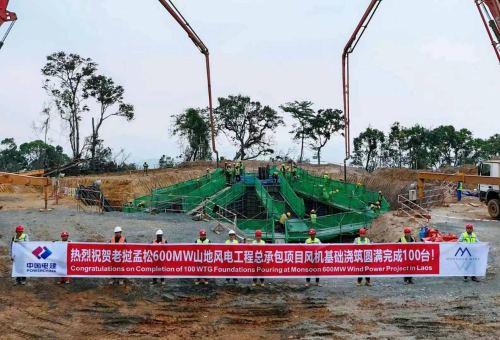

近日,老挝孟松风电项目施工取得重大进展,累计完成风机基础浇筑达100台,为顺利推进风机吊装和项目并网发电打下了坚实基础。
孟松风电项目位于老挝南部色贡省及阿速坡省,山区海拔1100-1800米之间,是东南亚规模最大的风电项目和亚洲首个跨境新能源项目,也是中国电建目前在海外承建的最大风电项目。工程主要内容包括133台单机容量4.5兆瓦的风力发电机组、配套5座升压站及500千伏送出线路等。
项目由亚洲开发银行(ADB)牵头融资,对安全环境要求极高。建设团队针对复杂的地质条件,因地制宜,根据不同的基础类型制定专项施工方案,优化施工工艺,提高施工效率,化解生态风险,确保施工过程的顺利进行。面对老挝长达半年的雨季,建设团队提前制定预案,成立雨季施工应急攻坚小组,从原材料运输及存储、混凝土浇筑、施工现场截水排水、道路施工顺序安排及应急保通等方面进行全方位深度管理,确保了施工进度和质量,各项工作赢得ADB专家组一致好评。
项目建成后,主要向越南输送电力,这是老挝首次实现新能源电力的跨境输送,将有效缓解越南中部地区用电紧张情况,助力老挝进一步打造“东南亚蓄电池”愿景实现。项目生命周期内预计可实现碳减排3500万吨,是推动老挝能源转型的又一重大突破。
