青海电网全年计划电网建设投资超80亿元

来源:科技日报 时间:2025-02-19 15:58

  连日来,在青海省“十四五”重点能源建设项目——750千伏鱼卡改扩建工程建设现场,国网青海省电力公司数十名施工人员正在紧张开展新增断路器间隔设备的安装调试工作。该工程是青海省“沙戈荒”大型风电光伏基地送出配套电网项目,投运后将促进海西地区新能源开发、优化区域电网结构,更好支撑当地电力保供和经济社会发展。

  春节过后,随着750千伏鱼卡改扩建、330千伏杏园变电站110千伏配出工程以及110千伏西营网架优化工程等电网工程的项目人员、物资陆续进场作业,青海电网建设项目陆续开复工。

  “2月底前,青海电网将全面进入复工复产高峰。我们将严格落实复工计划准备、关键人员到位等七步法工作要求,切实督导和规范各项目复工工作,为全年电网建设工作奠定基础。”国网青海省电力公司建设部主任何恩家说。

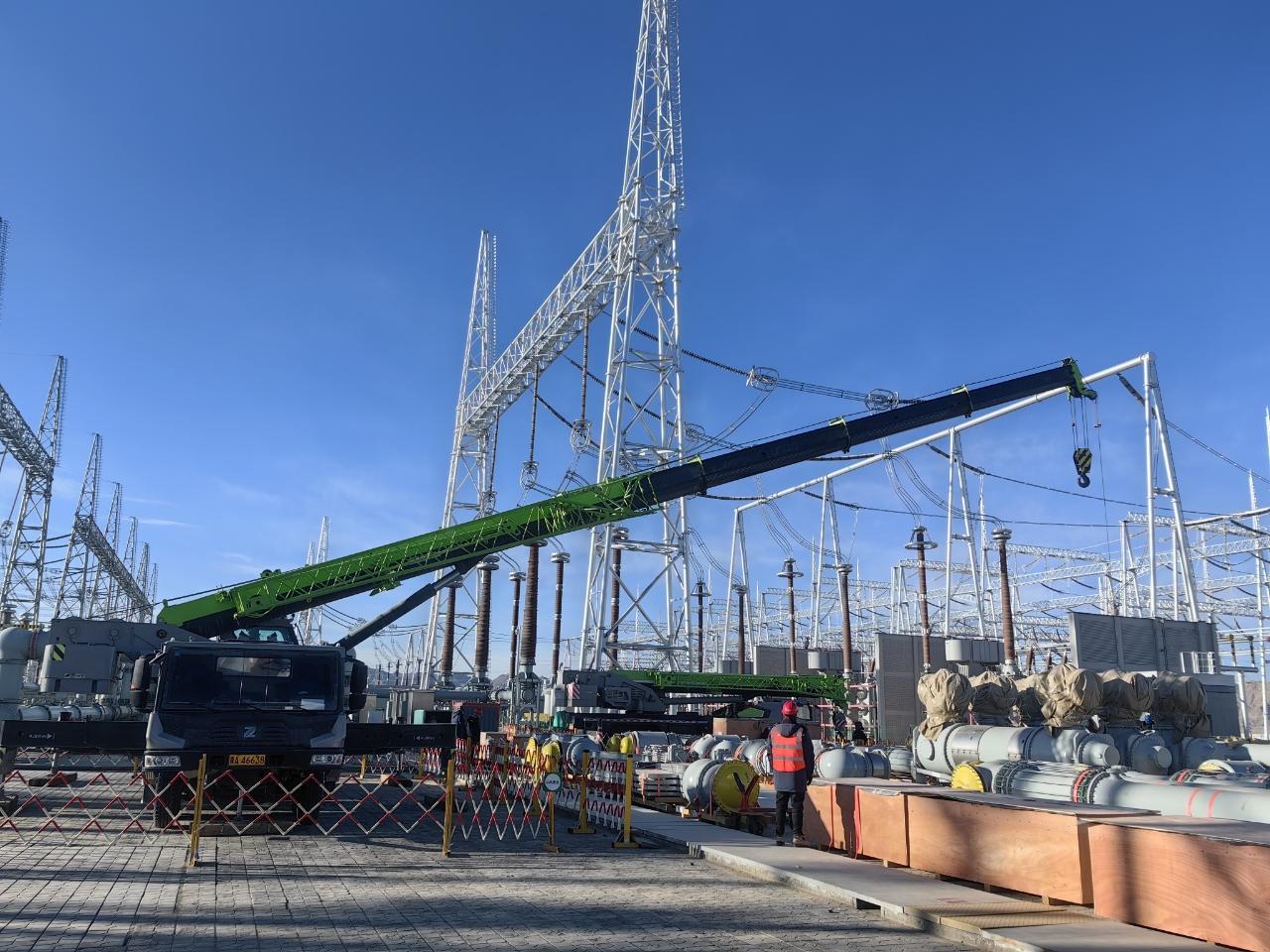

750千伏鱼卡改扩建工程新增断路器间隔设备安装调试现场。李国锋摄

  据悉,2025年,国网青海省电力公司计划电网建设投资超80亿元,扎实推进一批重点工程项目建设,以持续服务地方经济社会发展、推动“双碳”目标落地。全年,青海电网10千伏及以上电网建设项目超700项。这些重点项目将有效拉动经济增长、成为稳经济促增长的“强引擎”。

  数据显示,2024年底,青海省新能源装机规模4939万千瓦,占电网总装机的70.7%。在2024年底中央经济工作会议提出加快“沙戈荒”新能源基地建设的大背景下,2025年,青海省预计新增新能源装机超1200万千瓦。国网青海电力将开工750千伏东台、松如沟输变电工程以及750千伏大漠变电站330千伏送出工程等一批新能源配套电网工程,全力支撑青海打造国家清洁能源产业高地。

  加快外送通道建设是今年青海电网工作的又一重点。2025年,国网青海省电力公司将加快海西至主网架加强工程和西北南部互济通道研究论证,推进青桂特高压直流、青海海南第二条特高压直流可研等前期工作,力争青桂直流工程年内核准开工。同时,国网青海电力还将聚焦基础设施完善,加快配套电网工程建设,全力攻坚青藏铁路电气化配套工程,按期投产330千伏玉树二回线路工程,服务区域发展和民生改善。

  “今年青海电网建设规模再创新高,一批重大工程将密集开工,预计施工高峰期日均作业现场达到600多个。”何恩家表示,国网青海省电力公司将全力抓好工程建设管理,持续完善网架结构和供电保障能力,为青海经济社会高质量发展赋能。(张蕴 王宏霞
