国家首个“沙戈荒”新能源外送基地配套项目投产

来源:中国能源建设集团有限公司 时间:2025-08-14 15:55

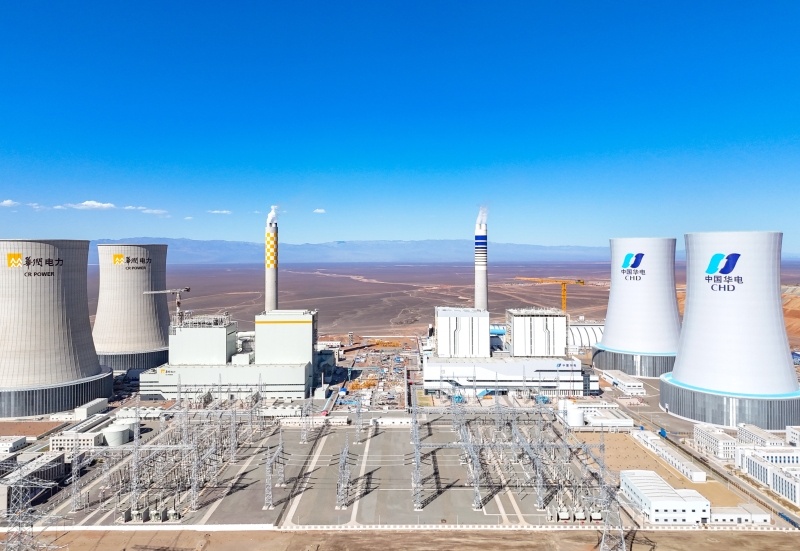

  8月13日,中国能源承建的新疆重能石头梅2X1000兆瓦煤电项目2号机组通过168小时满负荷试运行,正式投入商业运行。新疆天山北麓戈壁能源基地——我国首个“沙戈荒”新能源外送基地百万千瓦煤电机组实现一年“双投”。

  本次投产的项目位于新疆哈密地区巴里坤县三塘湖镇,面对戈壁“无人区”极端天气、超短工期要求、资源组织困难等重重考验,继1号机组19个月28天实现“沙戈荒”条件下百万机组投产,2号机组步稳蹄疾顺利投产,实现一年双投目标,完成提速推动“疆电入渝”的政治任务。

  该基地位于新疆哈密三塘湖戈壁腹地,总装机规模1420万千瓦,其中清洁能源装机占比达71.8%,煤电400万千瓦。作为国家“十四五”重点工程“疆电入渝”特高压通道的配套电源项目,煤电机组项目既是“疆电入渝”电力供应“稳定器”,又是新能源消纳的“调节器”。

  项目采用世界一流的发电节能技术和设备,主蒸汽压力参数、发电煤耗、调峰性能、百万机组水耗、厂用电率等参数均处于国内同类型机组先进水平。同时,项目同步建设高效除尘、脱硫、脱硝设施,烟囱出口污染物浓度实现全时段超低排放、优于燃气机组排放标准。

  建设中,公司攻克多项世界级技术难题:全球首次在百万千瓦机组间冷塔运用钢管X柱结构,建设全球最大的双曲线钢结构间冷塔;采用世界首批1000兆瓦高效超超临界纯燃新疆高碱煤锅炉;世界首个异步电机双向控制汽动给水泵组技术;世界首个200兆瓦级大型光伏中压直流发电系统等。

  面对当地极端气候和地形挑战,项目团队每日调度会动态纠偏,根据当天天气预报灵活调整施工工序,降低极端天气影响,紧抓良好天气大干快上,同时采用BIM+智能建造技术,对大板梁、发电机定子等大件吊装进行模拟,持续性开展技术研讨、专家论证。为抓工期赶进度,建设团队采取轮班作战模式,成立党员突击队和攻坚小组,保证关键节点目标高效完成。
