来源:山东核电有限公司 时间:2024-11-19 10:55
11月18日16时9分,海阳核电4号机组反应堆压力容器顺利吊装就位,拉开了一回路主系统设备安装的序幕。

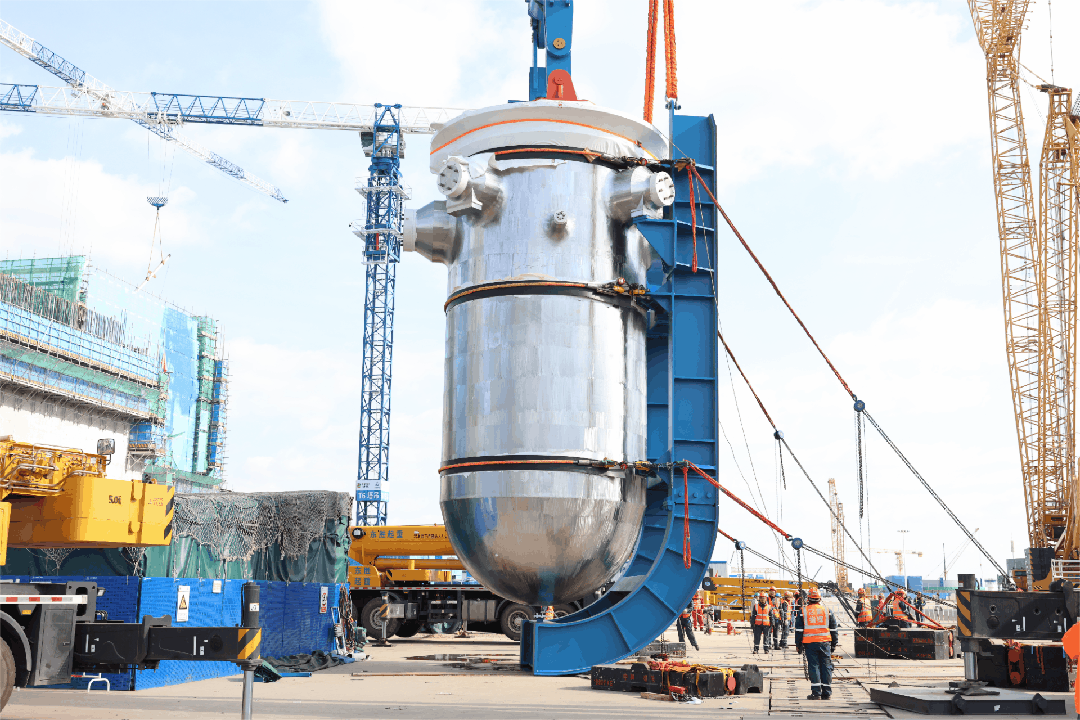

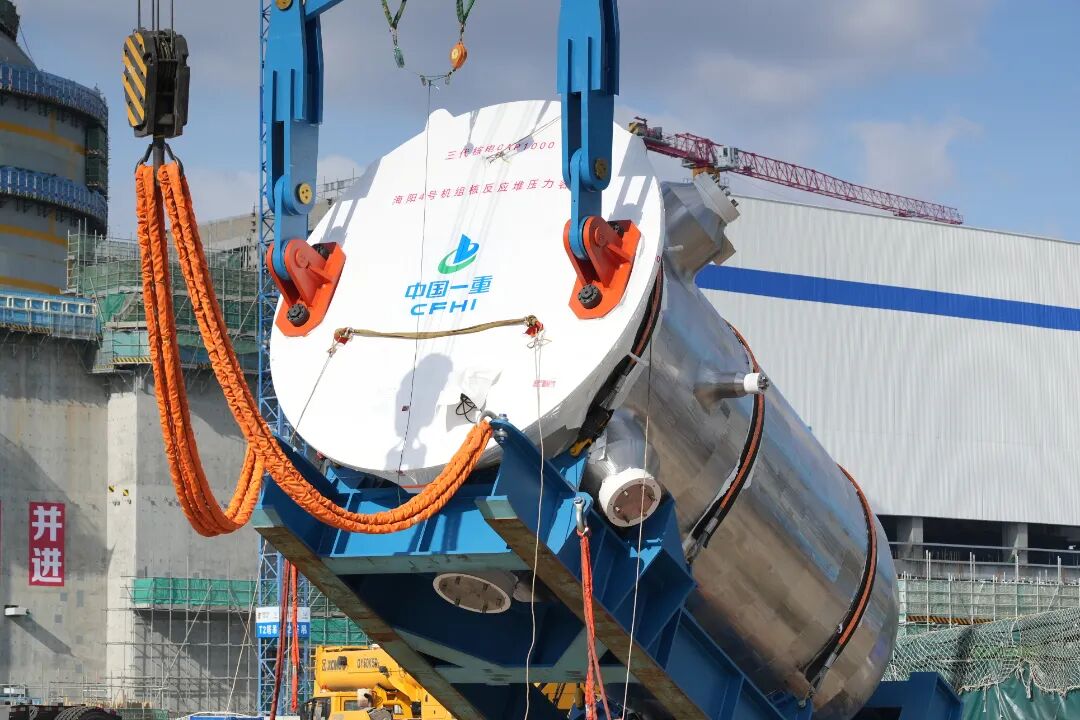

反应堆压力容器是一回路承压边界设备,属于核1级设备,其净重约281吨,最大外形尺寸直径约6.4米,高约10.3米,使用3200吨履带式起重机吊装就位于核岛反应堆厂房CA04模块内部,并通过4个主管道冷段管嘴底部的凸台坐落于反应堆压力容器支座上。本次吊装于14时17分开始,经悬停、提升、旋转、下落等动作后,于16时9分顺利就位,历时1小时52分,整个过程安全、平稳、有序。
反应堆压力容器吊装需要经过翻转竖立、运输托架分离、吊装就位三个阶段。为确保本次吊装顺利进行,山东核电与各参建单位坚决秉承“一次就把事情做好”的工作理念,狠抓细节落实。在方案审查、工机具检查、环境勘察等先决条件检查的基础上,总结3号机组反应堆压力容器吊装经验,通过采取经验反馈落实、BIM动画可视化安全技术交底、登高车专人观察管嘴与运输托架间隙、优化防碰撞工装结构等一系列措施,有效降低了吊装作业风险,保证了吊装安全和质量。
反应堆压力容器的顺利就位,为一回路主管道安装奠定了坚实的基础。后续,山东核电将继续大力协同各参建单位,安全有序推动4号机组高质量建设。(李超)
责任编辑:沈馨蕊
