10月12日,随着供电容量1000兆伏安的4号主变压器进入24小时试运行,江苏2024年首个投运的新建500千伏迎峰度冬电网保障工程——泰州海阳500千伏输变电工程(以下称海阳变)投运,江苏中部地区再添一座重要的枢纽变电站。
势在必行:为经济发展充能
地处江苏中部的泰州,素有“鱼米之乡”的美称。
这里有2100多年的建城史,南唐时取“国泰民安”之意,得名“泰州”。千百年来,美丽丰饶。
如今,泰州是中国医药城所在地,形成了光伏和锂电产业、化工及新材料产业、汽车零部件和精密制造产业等先进制造业集群。2023年,泰州市实现地区生产总值6731.66亿元,增长6.8%。
与此相对,当地用电量以年均7%的速度递增,对电的需求“水涨船高”。
纵观泰州电网网架,供应当地南、北片区电力的泰兴、凤城两座500千伏变电站供电容量接近饱和,特别是位于南片区的泰兴变电站,在去年夏季用电高峰期主变最高负载已超过80%。
为此,去年8月16日,国网江苏电力在泰州南、北片区电网分界点开工建设“泰州海阳500千伏输变电工程”。
工程位于姜堰区三彭村,占地83.34亩,变电容量1000兆伏安,线路长度10.76千米,可为约438万户家庭全年提供可靠用电,是江苏电网“十四五”发展规划重点工程。
“变电站按‘一址两站’建设,较同等规模500千伏变电站,减少站内布点,节省土地资源20余亩。”国网江苏电力工程咨询公司项目管理中心项目经理、该工程业主项目经理张程飞介绍。
此次投运的4号主变将有效解决泰州南片区用电瓶颈,得益于此,泰兴变电站主变最高负载率将由80%降至50%。
“一址两站”海阳变电站
该工程远景规划6组1000兆伏安主变压器(南站4台、北站2台)、500千伏出线12回、220千伏出线26回。
至2025年全部投运后,将大大缓解现有泰兴、凤城两座500千伏变电站供电压力,并兼顾泰州主城及沿江地区供电,满足当地日益增长的用电需求。

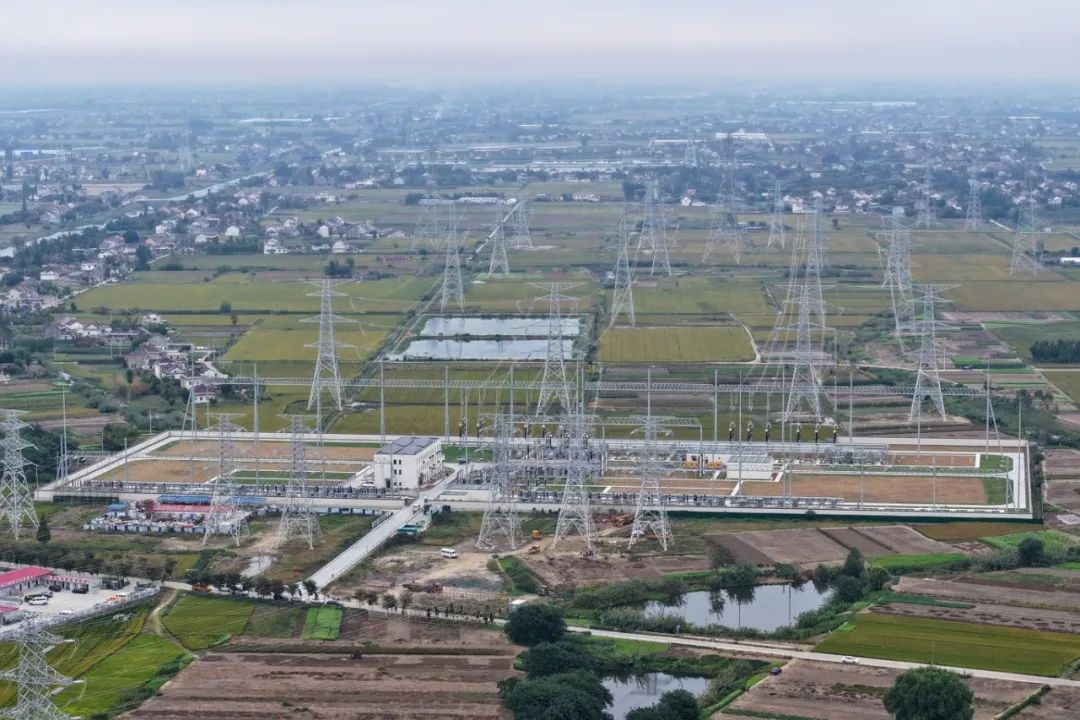

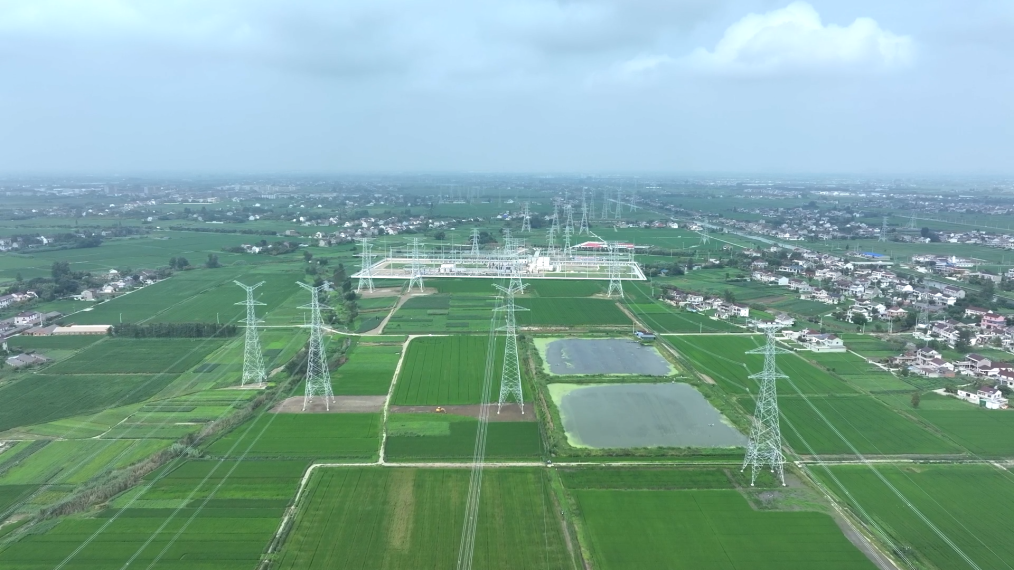

500千伏海阳变航拍
贯穿始终:建绿色低碳工程
从宽阔的马路驶向三彭村的田间小路,海阳变电站矗立在一片绿色田野中。

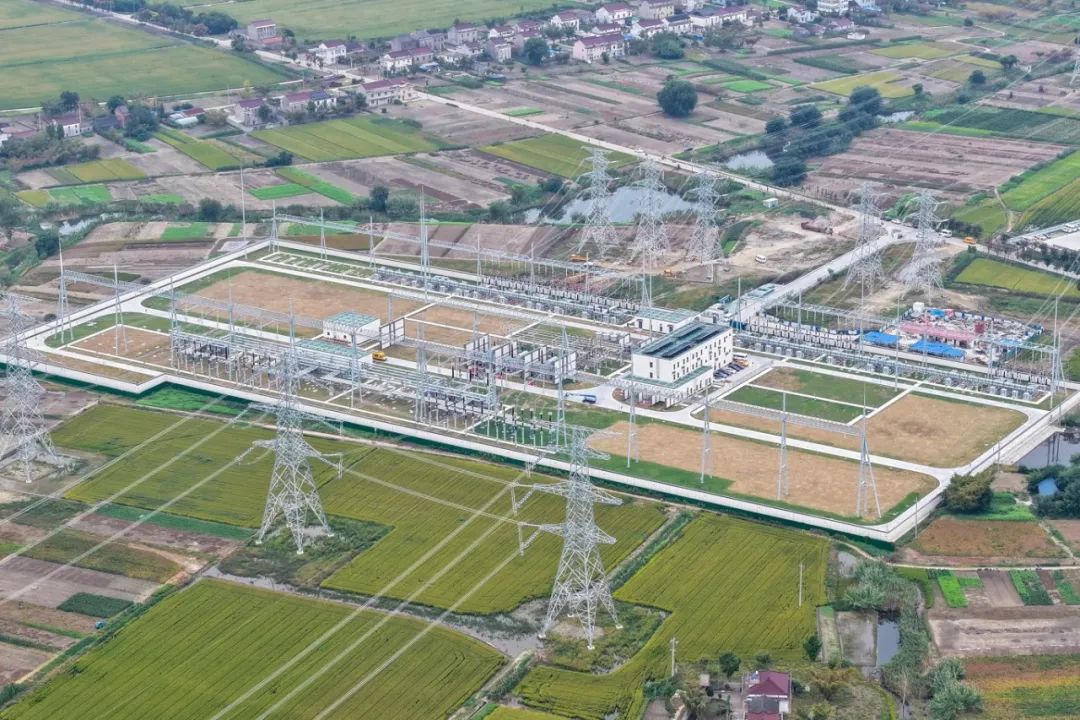

矗立在一片绿色田地中的海阳变电站
“那里,之前是我们的熟土堆放区。”张程飞指着站墙外覆盖着绿色毡盖的空地说,“工程一开始,我们就严格控制施工作业的范围,不破坏周围的水土、植被。施工场所挖掘的土壤,生、熟土分开堆放,保护土地资源。现在,分离出的熟土已经回归土地,继续发挥作用。”
绿色低碳,这是海阳变电站在建设中始终遵循的理念。

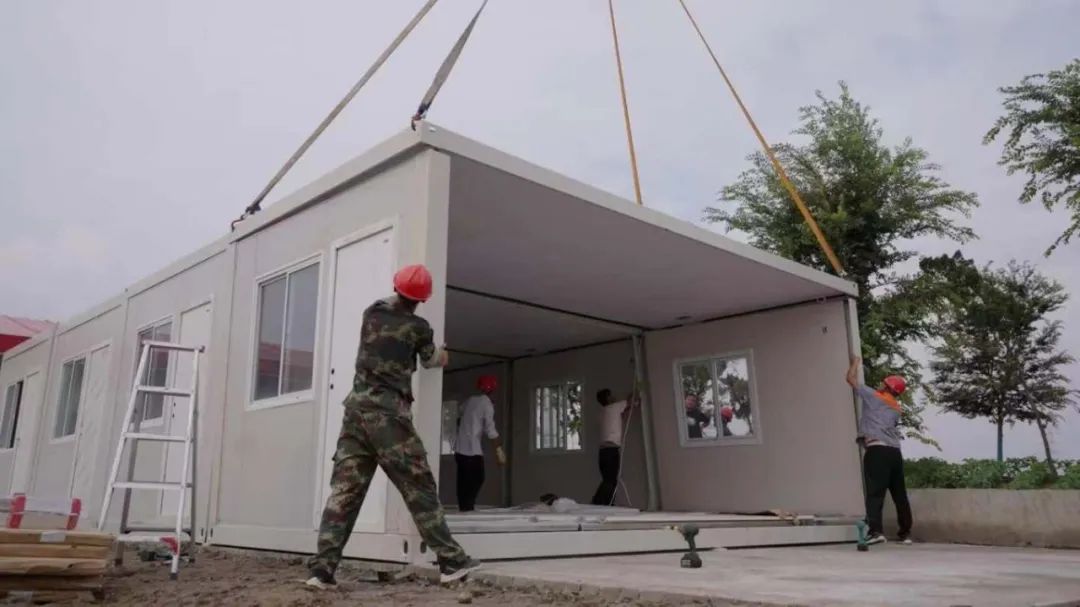

“预制舱”拼装中
在临时建设的办公区,张程飞和同事们的办公室由“预制舱”建设而成。“预制”的建筑材料在工程现场直接拼装,快速形成办公区域。不仅安装快捷,这样的“办公室”拆除也方便,拆除后还可以在其他工程建设中重复使用,节约成本。
穿过办公区,一角小池塘池水清澈,数十条金鱼在其中游动,为这片区域增添了生趣。“这里的水是生活污水净化而来。”张程飞介绍。原来,海阳变电站在建设过程中采用了生活污水“零排放”技术,将生物处理、生态处理、景观环境等有机结合,系统出水水质主要指标优于排放标准,可作为绿化用水进行循环使用。
站里的主控楼屋面,全部部署了光伏设备,年均发电量达6.98万千瓦时,每年可节约煤炭资源1.32吨,减少二氧化碳排放约55.27吨。

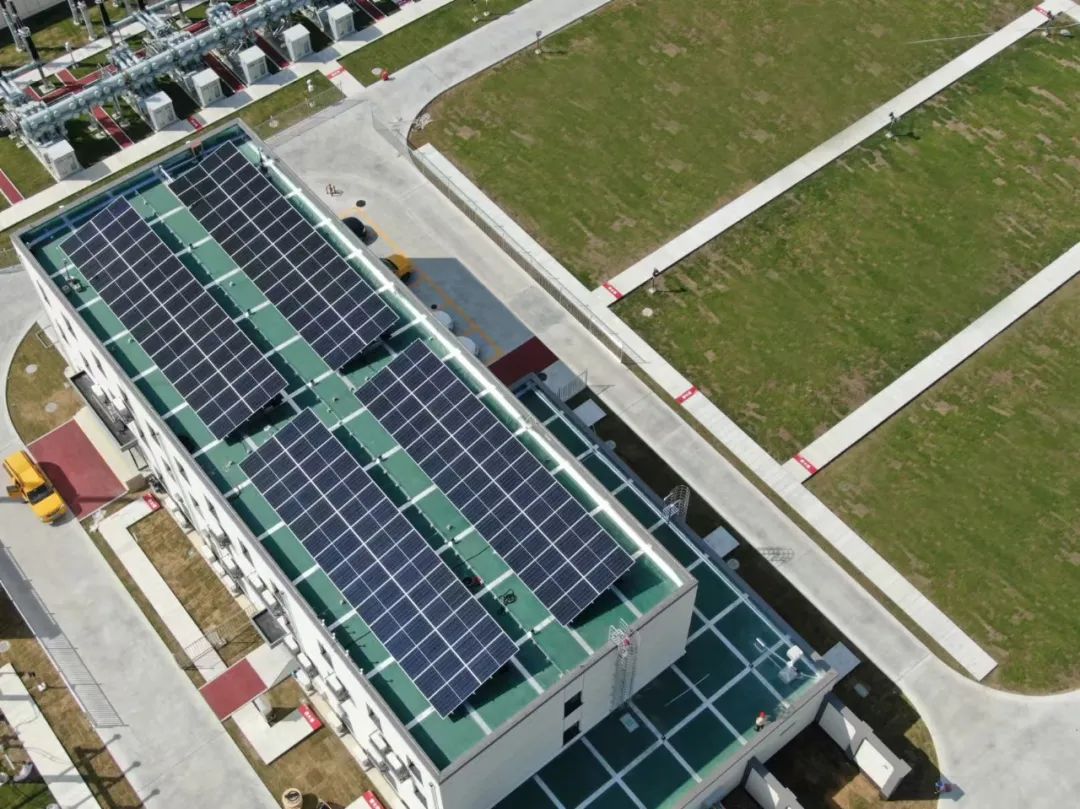

主控楼屋面全部部署了光伏设备
而海阳变本身,更是一个绿色清洁能源的巨大“中转站”。工程投运后,将消纳内蒙锡盟、盐城等地送至泰州的光伏、风电等清洁能源,进一步优化江苏全省能源配置,促进能源清洁低碳转型。
齐心协力,争创“国家优质工程”
该工程自施工以来,一直以争创“国家优质工程”为目标,从项目建设到验收施工,电力工作人员都注入了心血。
建设阶段,为了高质量高水平完成此工程建设,江苏送变电施工项目部不断从施工方法和工艺上寻找突破创新。
在现场,电缆沟内的电缆平整一致,整齐有序的在电缆构架上平铺开来。该站创新应用了三维技术,通过自研的电缆敷设三维应用软件,将全站需要的敷设的电缆导入软件中,软件经过计算,可以将电缆敷设的路径、顺序进行直观呈现,方便施工人员在电缆敷设中应用。
“该技术是我们公司首创的,能够保证电缆敷设过程中没有电缆交叉,同时软件给出的最优敷设路径可以减少电缆的浪费。” 江苏送变电施工项目部项目经理马俊杰介绍。
立秋后,工程进入了最后的验收调试阶段,现场的气温依旧直逼40℃。受高温影响,工人们6点就开始干活,每天一大早,张程飞也准时来到海阳变电站现场,开始每日的检查“挑刺”。
“这里有空隙,薄膜没压严实,混凝土养护一定要全覆盖。”
“这边,接线需要再调整。”
从户外到室内,从道路到设备,张程飞一路仔细检查,不放过一丝细节,同时加强对关键设备、关键环节的管控。

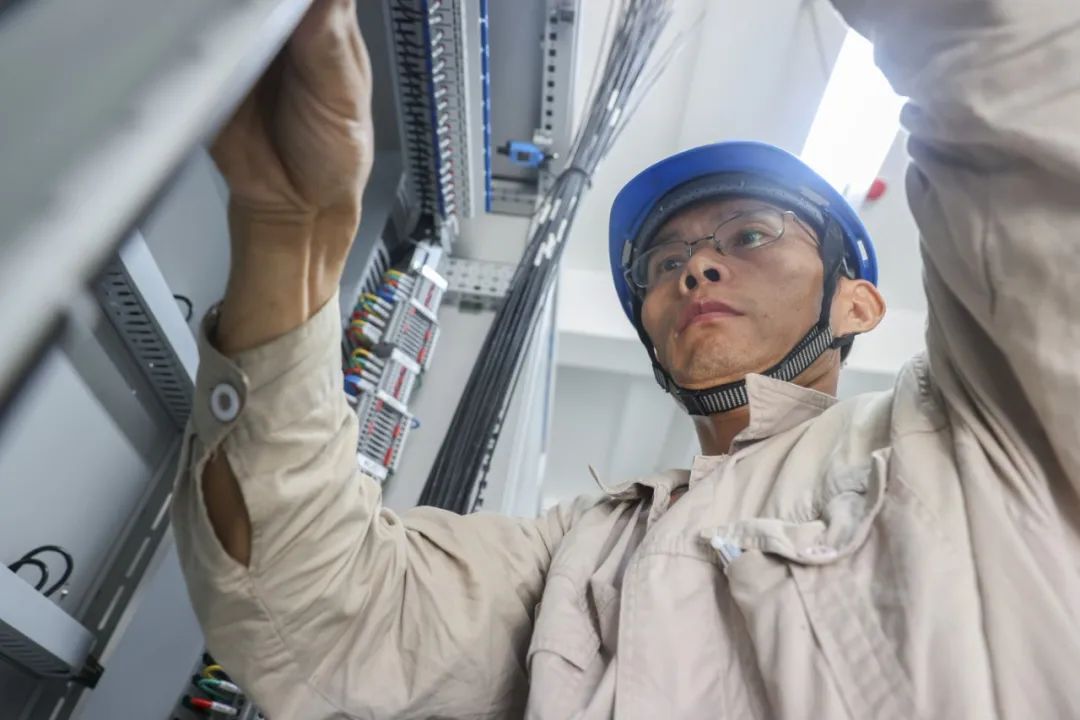

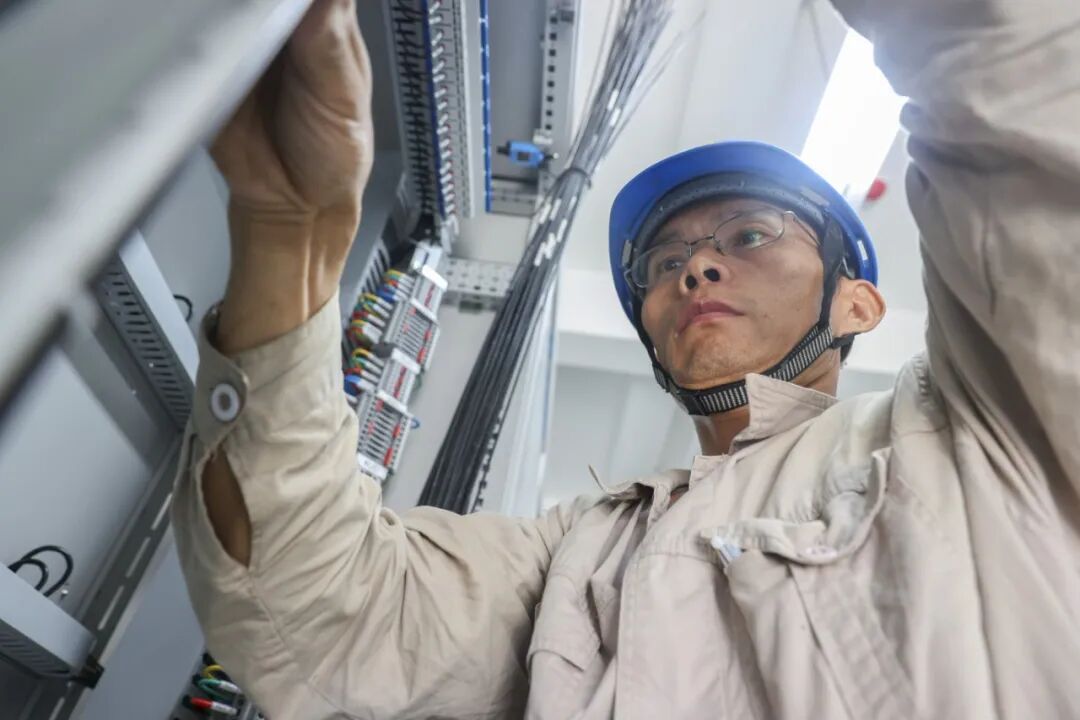

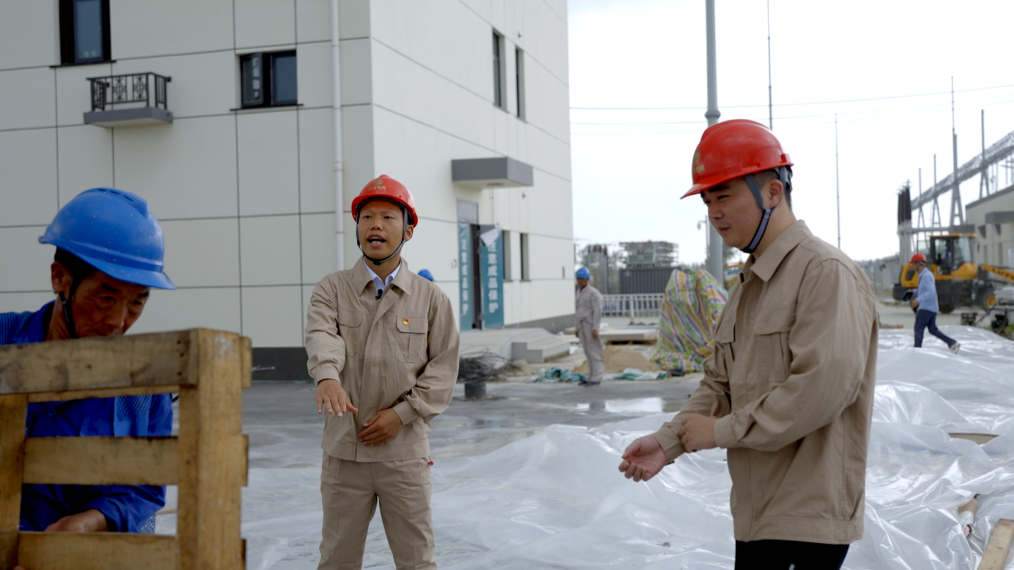

张程飞正在指导压实薄膜
“挑刺”是职责,合作却是工作中的主旋律。

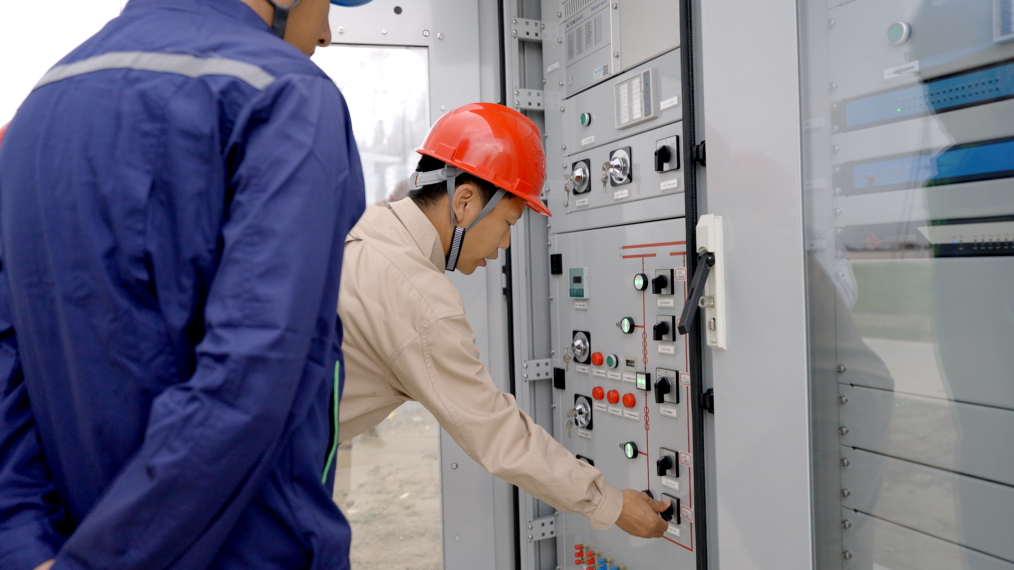

作为泰州首座配有全设备智能监控系统的500千伏变电站,海阳变可实现在线监测、安全防卫、火灾消防等智能联动。投运前一个月,针对智辅系统和监控系统的精益对接,大到监控系统接入方式、小到一根专业管线的布置,工程业主、监理、施工方人员主动集中办公,反复巡视监控点位的布置,优化策划方案。
功夫不负有心人。海阳变提前一个月取得了消防验收合格意见,实现竣工投产零缺陷零尾工。
据悉,国网江苏电力加快电网工程建设,江苏苏州越溪500千伏输变电工程、江苏镇江上党500千伏主变增容工程等重点项目将在11月前陆续投运。3个500千伏电网工程的建成投运,将满足江苏电网负荷增长需求,为今年迎峰度冬提供有力保障。
