来源:人民网 时间:2024-06-28 10:55
6月26日,位于福建连江的可门电厂三期500千伏送出工程成功投运,较计划时间提前5个月。
可门电厂三期500千伏送出工程成功投运。
据了解,可门电厂三期500千伏送出工程于2023年10月31日开工建设,新建双回线路4.7千米,起自开断点原神华罗源湾电厂~洋中500千伏线路#18塔,终于可门电厂三期扩建500千伏升压站,新建双回路铁塔12基。
自该工程开工以来,施工单位福建送变电公司紧盯安全、质量、进度等目标,强化工作组织和现场管控,克服本工程地形地貌复杂、高风险作业集中、有效工期短等难点问题,大力推进“机械化换人、智能化减人”,工程机械化率达87.5%,保障工程安全高效建设。

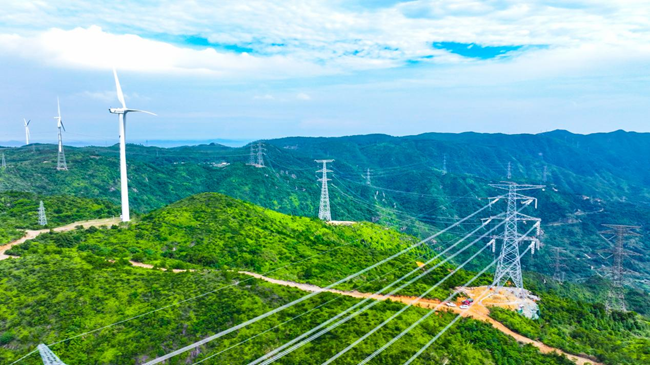

工程多数铁塔位于山巅,单座铁塔超过150吨,塔高超百米,且每基铁塔所处地质均为岩石地质,基础开挖和物资运输难度较大。福建送变电公司利用履带式旋挖钻机、灌注桩钻孔机、液压水磨钻等进行基础开挖,平均单日开挖效率达到人工开挖效率的8倍,不仅提升了施工效率,还大大降低了现场安全风险。

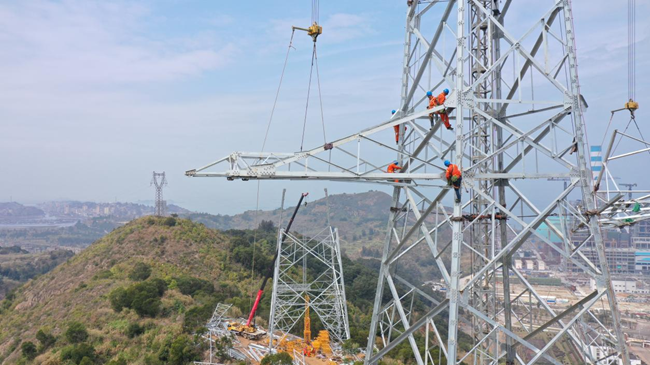

工人正在施工。
针对山高路远物资运输难的问题,施工项目部制订了“索道+货车”的运输方案,共架设两条索道,配置3辆工程车,在雨水季节来临之前,将工器具、塔材等物资运输上山。据统计,索道一天可以运输40吨物资,有效降低了工人劳动强度,确保后续工作按计划开展。
施工高峰期,项目部统筹施工作业承载力,科学调配人员及设备,确保现场工作有序衔接,现场投入7个班组,146人分散在沿线12个作业点进行流水作业,机械化设备满负荷运转,加速推进工程建设。在组塔阶段,项目部优化组塔方式,推广使用断面700、800轻型落地双摇臂抱杆,结合吊车等各类机械化施工设备,有效保障特殊地形的组塔安全,提高工作效率。
“为克服施工过程中常年大风和地形的影响,我们投入创新性机械化技术装备,以智能可视化牵张放线装备为例,它的使用,好比高空中长上了‘眼睛’,我们在地面就能够实时掌握放线工作状态,大大提高了安全性。”可门电厂三期500千伏送出工程施工项目经理刘洪祥介绍。
此外,项目部紧盯过程管理,关键环节管控,强化现场安全管理,深化“e基建2.0”“闽电安全ORM”等数字化应用,采取无人机自主巡查、布控球“云”监控等技术,精细管控关键工序安全、质量及环水保工作,实现管理智能化、系统化。

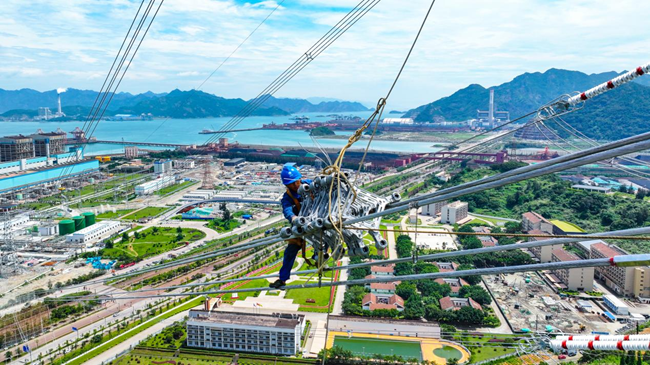

工人正在施工。
据悉,可门电厂三期是国家“十四五”规划重大工程、福建省能源保供重点项目,建成后将成为福建省最大的火电厂,预计每年可发电94亿千瓦时。该配套线路工程投运后将作为可门电厂三期扩建500千伏升压站的电力输送通道,有效缓解福建夏季用电高峰压力,助推福建沿海丝路海港城建设和经济社会发展。
责任编辑:闫弘旭
