X
  • 陇上孟河

  • 中电智媒IOS版

  • 中电智媒安卓版

X
您的位置 > 首页 -> 电力

新疆重点超高压工程甘泉堡750千伏变电站投运

来源:光明日报 时间:2023-12-06 14:21

  12月5日,随着220千伏蒋甘南一二线正式带电运行,600多人合力攻坚,历时275天建设的甘泉堡750千伏变电站工程正式投运。该工程是新疆电网第27座750千伏变电站,也是新疆首座750千伏全站HGIS变电站,工程的建成投运为乌鲁木齐甘泉堡经济技术开发区产业发展提供了强劲电力动能,还创造了新疆电网750千伏变电站工程建设史上“当年开工、当年投产”的纪录。

IMG_256

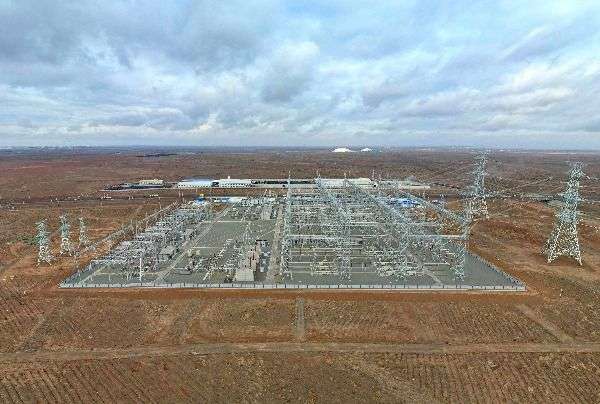

甘泉堡750千伏变电站新建工程俯瞰图。马元摄

  新疆维吾尔自治区2023年政府工作报告提出,今年新疆将培育壮大特色优势产业,加快打造以“八大产业集群”为支撑的现代产业体系,推动经济高质量发展。其中,包括油气生产加工、煤炭煤电煤化工、绿色矿业、粮油、棉花和纺织服装、绿色有机果蔬、优质畜产品、新能源新材料等战略性新兴产业集群。

  乌鲁木齐甘泉堡经济技术开发区于2012年9月经国务院获准设立国家经济技术开发区,以新能源和优势资源深度开发利用为主,园区重点打造新材料、新能源等产业,并加快构建硅基、铝基、碳基等特色鲜明、结构合理、动能强劲的现代产业集群。

  经济发展电力先行,国网新疆电力有限公司聚焦自治区决策部署,紧盯“八大产业集群”重点项目中部合盛硅业硅基一体化项目用电需求,建设甘泉堡(含乌彩双线改接至五家渠)750千伏输变电工程。

  甘泉堡750千伏变电站是甘泉堡(含乌彩双线改接至五家渠)750千伏输变电工程的一部分,也是全疆首座750千伏全站HGIS变电站。工程于3月5日开工,本期新建150万千伏安主变2组,750千伏出线4回,220千伏出线11回,占地面积10.02公顷,投资9.2244亿元。投运后可解决线路同塔故障对天山东环网断面送电能力的制约问题,减轻现有乌北供电区供电压力,并为光伏电源的接入和送出创造良好的条件。

  作为新疆超、特高压电网建设有史以来用户需求最迫切的工程,时间紧、任务重,国网新疆电力有限公司全面落实“六精四化”管理要求,从项目前期到施工建设,采取通用设计优化、通用设备选型、模块化安装、机械化施工等方式极大节约了建设周期。

IMG_257

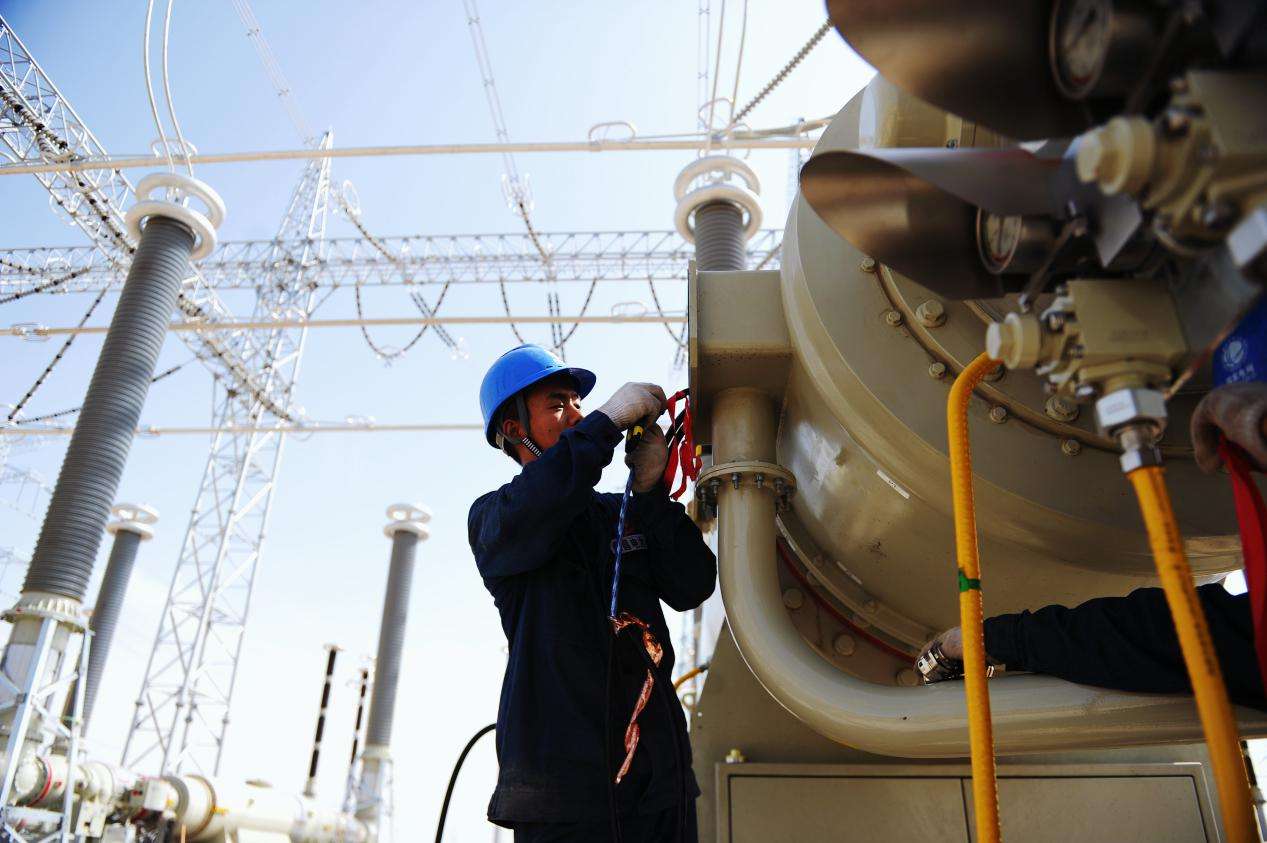

8月30日,甘泉堡750千伏变电站新建工程现场,作业人员在组装、紧固螺栓。马元摄

  HGIS是一种介于GIS和AIS之间的新型高压开关设备,具有占地面积小、安全可靠、抗震和抗污能力强、施工安装方便、维护工作量小、有利于变电站噪声控制等优点。

  建设中,考虑到HGIS安装对装配环境要求高,需严格控制温湿度,保持洁净度近乎无尘,且断路器单元重约14吨,要想在63平方米的防尘棚中完成吊装,难度可想而知。

  “为确保高质量完成HGIS设备安装,我们提前对现场踏勘,修编专项方案,建立全方位全过程的抑尘、降尘、挡尘、除尘、绝尘、制度管控六级防尘措施,采用自带空气微尘颗粒度及温湿度检测功能的防尘室开展作业。作业前人员必须穿戴专用防尘服,过程中通过细化作业步骤、严控安装质量、精准定位测量等措施,保证断路器就位后的误差控制在1毫米以内。”工程业主项目经理伍建波表示。

IMG_258

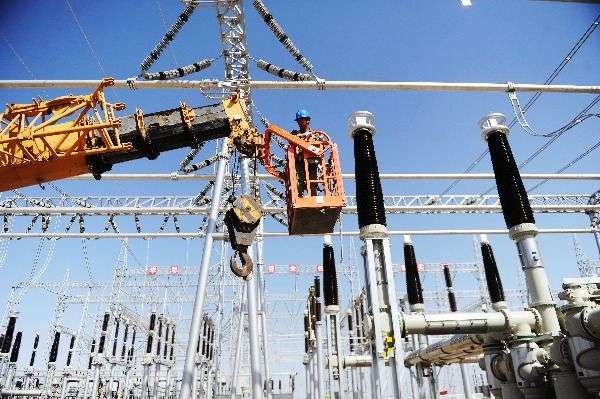

8月22日,甘泉堡750千伏变电站新建工程现场作业人员在高空安装设备。马元摄

  工程750千伏构架共计35柱,构架梁共计47榀,钢材总重约2300吨,其中单根最高高度达到59米,最重40.65吨,作业难度大、风险等级高。

  建设中,工程创新作业方法,首次采用2台履带吊同时进行构架吊装,过程中利用有限空间,合理安排工序,确保组装、螺栓紧固、构架校正等多个作业面流水式开展,节约了至少8天的工期,为工程按时投运预留出充足时间。

8月30日,甘泉堡750千伏变电站<span class=

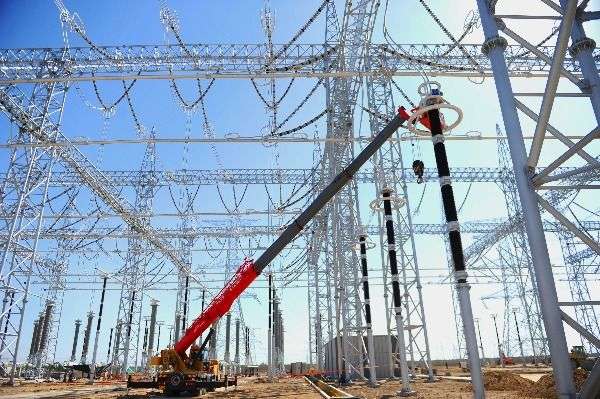

8月30日,甘泉堡750千伏变电站新建工程现场,作业人员在安装线路、紧固螺栓。马元摄

  “工程全站共有11座建筑物,建设中我们采用装配式方式,提前对已成型的预制配件进行拼装,完成750千伏、220千伏继电小室、综合配电室等6座建筑物的搭建。整个安装过程较常规混凝土框架结构建筑方式节省了100天工期,成为新疆首个应用装配式钢结构、装配式围墙等的绿色建造变电站。”工程施工项目经理孔文说。

  同时,为确保工程基础稳定,建设中,对10万平方米的站区根据设备建筑物承载力不同,分别采用400吨和300吨夯击能强夯的方式,解决地基湿陷性和溶陷性难题。

IMG_260

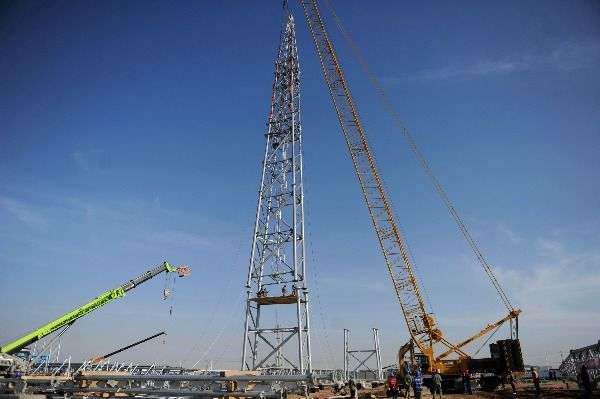

5月10日,甘泉堡750千伏变电站新建工程进行构架首基吊装作业。马元摄

  工程投运后将有力保障满足2023年合盛硅业负荷用电以及甘泉堡增量配电网相关变电站接入需求,彻底解决750千伏乌北—甘泉堡—五家渠受线路同塔故障对天山东环网断面送电能力的制约问题,同时进一步梳理乌鲁木齐电网,形成更加合理的电网分区供电模式,并为光伏电源的接入和送出创造良好的条件。(尚杰 赵明昊 王艺钊 褚忠凯 付亚斌)

责任编辑:许艳

校对:江蓬新
