来源:中国能建 时间:2023-11-30 10:33
11月28日10时18分,中国能建山西电建承建的山西漳山600兆瓦空冷机组增汽机乏汽改造项目通过168小时试运行,该项目的完成填补了国内600MW亚临界机组乏汽余热深度梯级利用领域的空白。

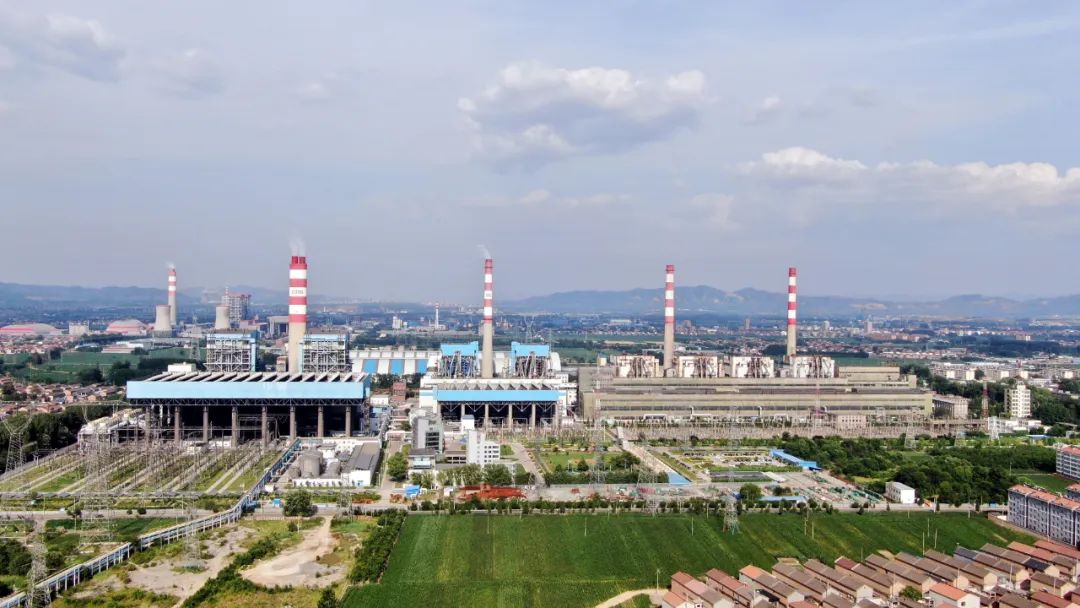

项目位于山西省长治市,属于煤电“三改联动”科技项目,山西电建创新推行乏汽改造采用增汽机提高部分乏汽压力后,继续加热热网循环水,利用一部分原本上空冷岛的高背压乏汽提高系统乏汽利用率,
解决供热初末期、次寒期热网循环水量少、乏汽供热煤耗偏高、能耗损失严重等问题。

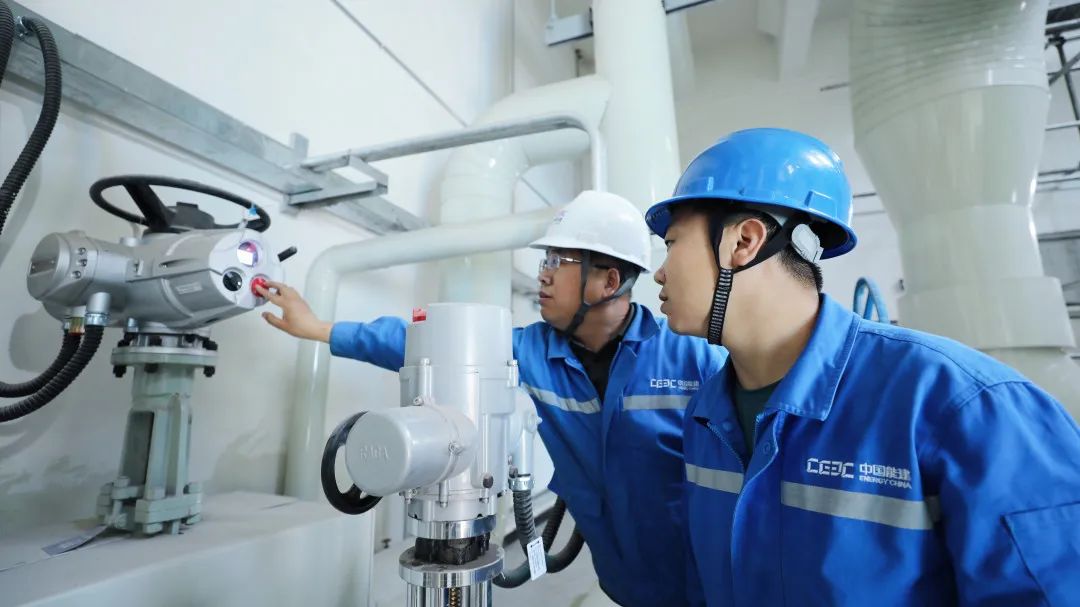

建设期间,项目部挂图作战,坚持问题导向,根据工程的技术难点、重点及特点成立科技创新小组、创新施工工艺、探寻技术出路。

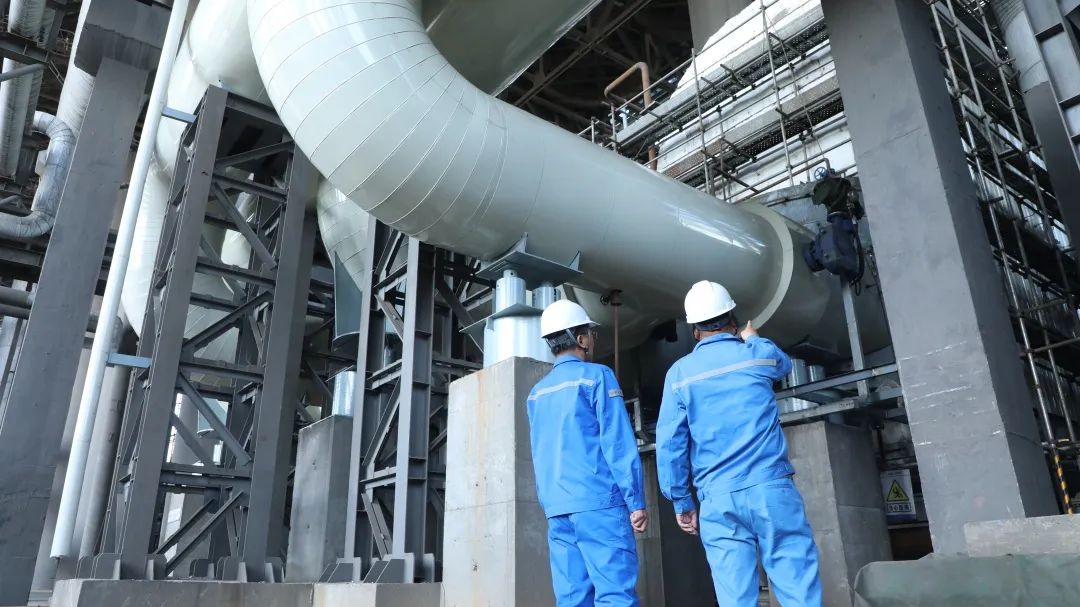

由于厂内空间有限,增容首站地下管道较多且临近220千瓦升压站,施工难度较大,为减少施工对运行机组的影响,在施工前对地下管网和设施情况进行细致的排查,布桩位置均提前开挖至地下3米以下,确保下方无管道或其他设施,保证桩基的顺利施工以及机组正常运行。
项目有效利用当地热能资源,通过煤电节能、降碳改造、灵活性改造、供热改造“三改联动”,改造后可实现一期热网扩容供热面积850万平方米,回收机组乏汽用量800吨每小时,年增加供热量300万吉焦,年节约社会标煤量10万吨,提高电煤利用效率,减少电煤消耗,促进清洁能源消纳,助力实现碳达峰碳中和目标。
责任编辑:许艳
校对:江蓬新
