浙江缙云抽蓄电站下库大坝主体完工

来源:中国电建 时间:2023-11-15 11:21

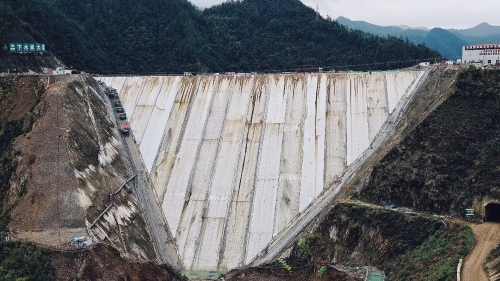

  11月8日,随着最后一仓混凝土入仓,浙江缙云抽水蓄能电站下水库大坝面板混凝土浇筑顺利完成,比计划工期提前12天。标志着电站下水库大坝主体工程完工,为下闸蓄水奠定了坚实基础。

  缙云抽蓄电站大坝为面板堆石坝,下库坝顶高程330.6米,坝顶长243米,宽10米,最大坝高92.6米,大坝面板共分19块浇筑,最长块面板为152.75米,累计混凝土总浇筑量约8409立方。自今年9月24日首块面板开浇以来,中国电建水电十四局项目部按科学化、标准化、程序化作业,实现定人、定点、定岗施工,全方位、全过程控制,以“全过程样板工程”理念理念融入日常管理,有力保障了浇筑的效率和质量。

  位于浙江省丽水市缙云县境内的缙蓄电站是浙江省重点建设项目,电站装机容量180万千瓦,水电十四局承担除机电安装外的电站主体工程建设,电站主体工程于2020年8月开工,首台机组计划于2025年发电,2028年实现全部建成投产。
