来源:国网重庆市电力公司 时间:2025-04-09 14:05
“一级导引绳已固定,可以起飞。”4月7日13点10分,在重庆万州长江边,金上~湖北±800千伏特高压直流输电工程(渝2标段)跨江放线作业现场。一个黑色的“大家伙”——一台大载重无人机,搭载着一级导引绳从N5193号铁塔附近腾空而起,跨越935米的江面,稳稳地向对岸的N5192号铁塔飞去。5分钟后,这个“大家伙”精准平稳地将导引绳传递到对岸铁塔上作业人员的手中,两岸铁塔成功实现“牵手”,这是我国西南地区首次应用大载重无人机参与特高压工程放线作业,可极大提高作业效率。

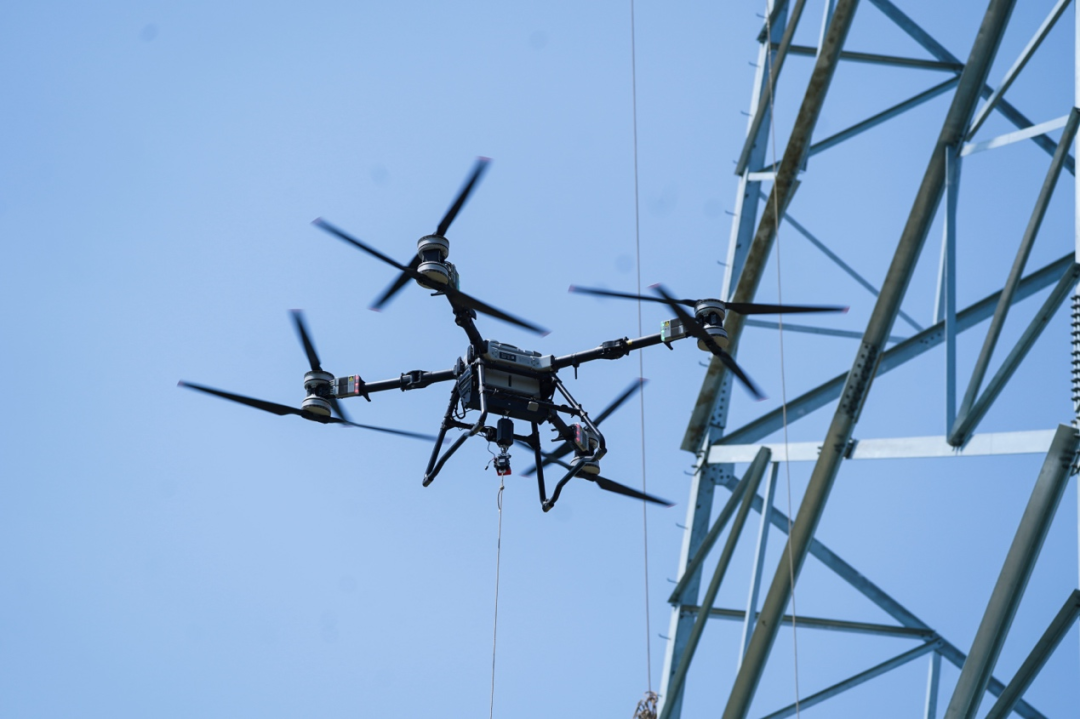

跨江放线现场,大载重无人机在N5193铁塔顶部临时起飞点。张弛 摄
和以往电网基建放线施工所用的无人机不同,此次跨越长江用的“大家伙”可以吊运85公斤物品,最大载重起飞重量149.9公斤,8对62英寸的桨叶全部展开近3.2米长,它的个头是以往放线所用无人机的4倍,能够实现最大速度13.8 米/秒飞行。

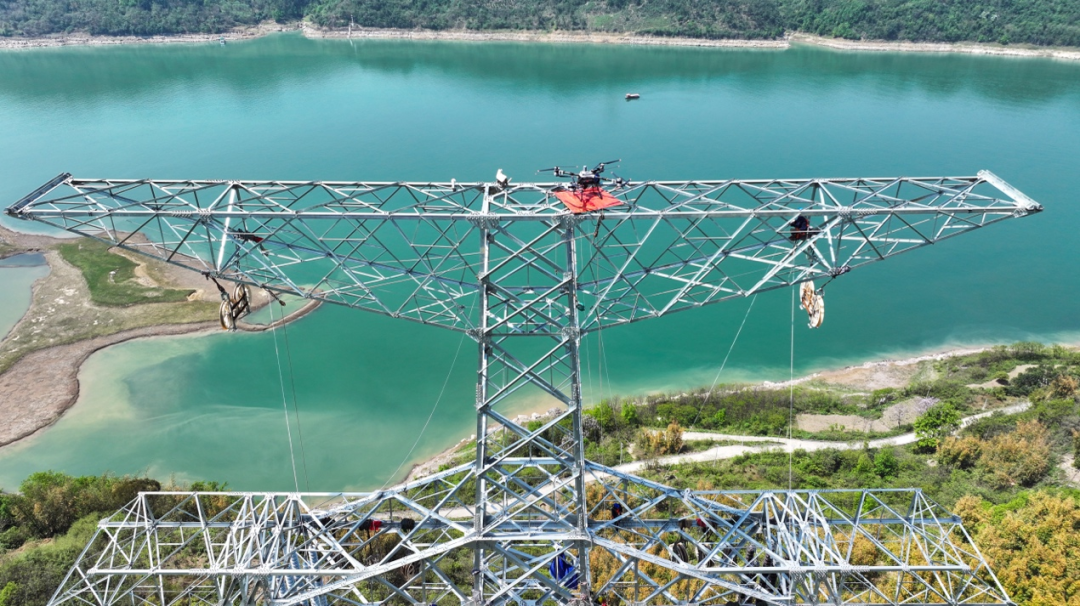

跨江放线现场,大载重无人机起飞过程中。林熙熙 摄
“跨越长江放线作业,施工难度大、安全风险高,江面上空风力强劲,导致风压较大。为安全、可靠实现跨江施工,本次采用较大规格的φ6导引绳,重量是常规小型导引绳的6倍,整档重量为39.2公斤,使用常规小载重无人机无法满足工况。本次采用的大载重无人机,既保证了无人机载重飞行的速度和稳定性,又兼顾了江面航道的安全,可高度契合新工艺的实践应用”,重庆送变电公司施工项目副经理贺君介绍,大载重无人机展放导引绳施工,1小时就可以将4根导引绳展放完成,在保障安全的同时优化施工工艺,相较以前使用常规小载重无人机,可缩短放线时间30%以上。
金上~湖北±800千伏特高压直流输电工程是国家“西电东送”战略部署的重点工程。该工程重庆段渝2标新建铁塔266基,线路全长129.092公里,本次跨长江放线为最后一段放线作业,预计10天内完成,届时重庆段220.9公里将全线贯通。其中,万州区境内61公里,占比近30%,国网万州供电公司在前期充分发挥政企联动作用,强化属地协调,完成其中22处塔基建设用地协调攻坚和线路通道清理等工作,助力施工放线有序推进。

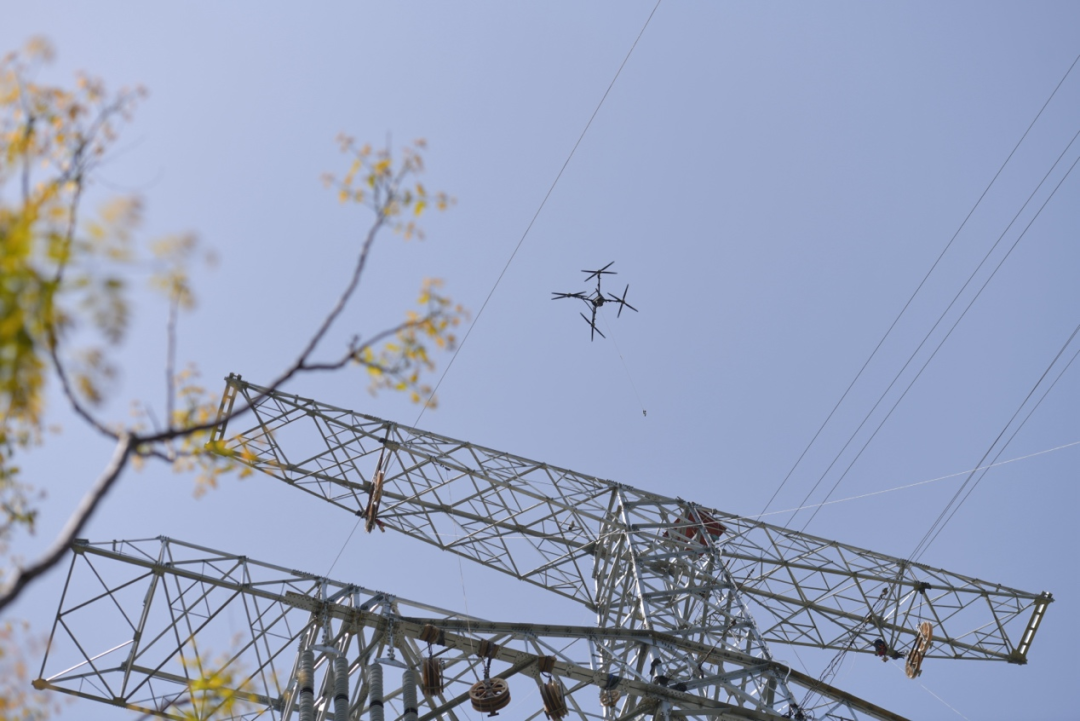

大载重无人机从N5193铁塔顶部临时起飞点起飞。张弛 摄
为确保长江航道的安全,同时降低施工风险、提高放线效率,国网重庆市电力公司严格落实各项安全、技术措施,采用导线弧垂数字化检测、可视化放线等新技术,并与重庆海事局密切联系,采取“6+4”间隙封、护航的方式,即6天封航施工,4天护航施工相结合,保证每天4小时作业时间,全力保障跨越放线期间的施工安全及航道安全。

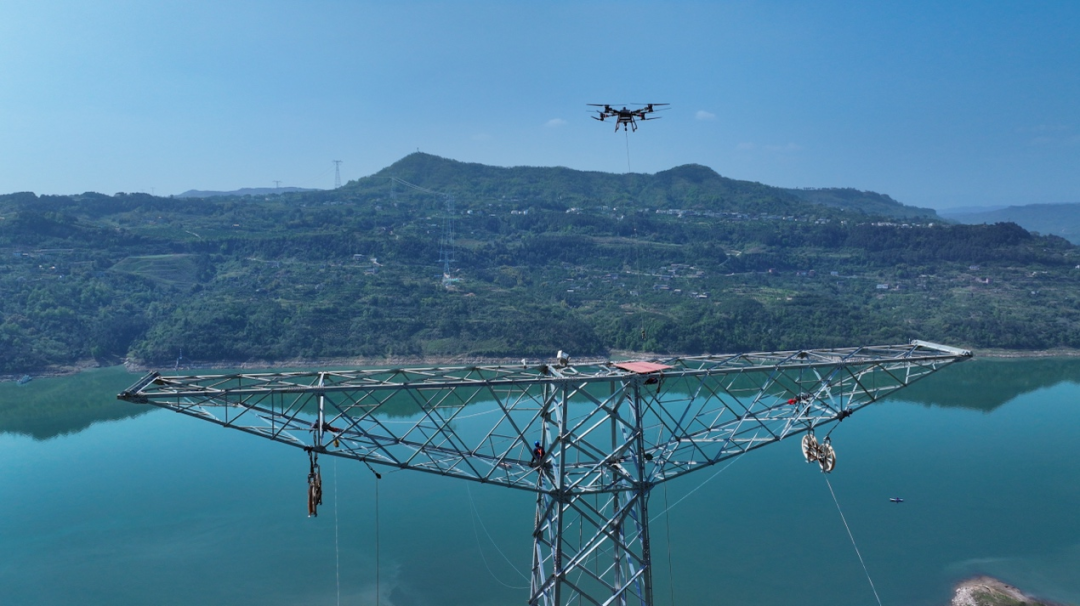

大载重无人机起飞到N5193铁塔顶部临时起飞点。王倩 摄
据悉,金上-湖北±800千伏特高压直流输电工程是全国首条大容量水光互补的纯清洁能源跨区外送直流通道,工程计划2025年建成投产,投产后每年可向华中地区输送电量近400亿千瓦时,在满足电力可靠供应方面将发挥重要作用;同时,每年可替代燃煤超1700万吨,大幅提高华中地区绿电比例,有利于实现更大范围电力资源优化配置,有利于落实国家能源战略、推进能源转型。(林熙熙 刘思伶 何佳玫 王倩)
