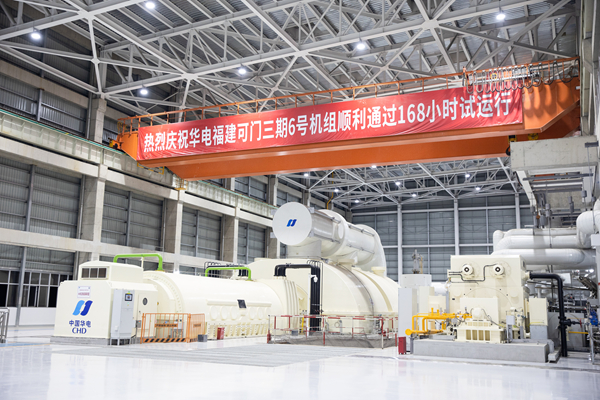

1月25日8时58分,随着6号机组顺利通过168小时试运行,华电福建可门三期2台1000兆瓦高效煤电项目实现全面投产发电,为即将到来的春节、两会等重要时段能源保供再添新动能。

华电福建可门三期是国家“十四五”规划纲要102项重大工程、福建省“十四五”能源保供重点项目,建设2台1000兆瓦超超临界二次再热燃煤机组,设计年发电量94亿千瓦时,可满足300多万户居民每年的用电需求。其中5号机组已于2024年11月29日投产发电。
项目旨在打造更高质量、更有效率、更可持续、更为安全的“国内领先、国际一流”清洁高效煤电示范项目,创新采用带小发电机的双机回热系统、国内首台套国产全容量汽动给水泵组、DCS全国产化等先进技术,提升发电效率,降低燃煤消耗,各项性能指标达到国内领先水平。机组发电标煤耗251.1克/千瓦时,较全国行业平均水平低10%以上、每年可减少二氧化碳排放超过50万吨,具备深度调峰至20%额定负荷的能力,达到目前国内火电机组深度调峰最优水平。项目配套建设除尘、脱硫、脱销等环保设施,引入低温静电除尘、湿法脱硫等协同治理技术,机组试运行期间,烟尘排放指标远优于国家超低排放标准,实现超低排放。
