渝东南片区首次采用10千伏发电车带电并网

来源:中国能源新闻网 时间:2024-05-20 18:39

  中国能源新闻网讯(王紫晗 李杰)5月15日,在重庆市石柱县中益乡华溪村的山峦旁,国网重庆石柱供电公司正对重庆石柱10kV周中一线度夏工程进行综合性改造,提升敏感用电区域用电可靠性。这是渝东南片区首次采用10千伏发电车带电并网保供电,实现乡村电网改造过程“零感知”,满足用户清凉一夏用电需求。

  据悉,该公司计划对25个配电台区搭接电源主线进行改造,新改建10千伏线路8.98公里,计划6月5日前完工。由于改造工程量大,受地理位置限制,为有效避免所涉前端电源点改造台区用户重复长时间停电,该公司组织专业部门多次实地勘察并网接入点,经综合研判后,决定临时将周中一线13条支线改接至周中二线,89台配变的全部负荷采用10kV发电车供电(发电车最大功率1000kW),确保度夏改造工程能按计划完成。

  为保证首次10千伏发电车带电并网作业能够安全、高效完成,该公司提前制定周密方案。“为了进一步提高供电可靠性,提升配网不停电作业能力,我们对整个检修过程进行了‘升级’,在发电车接入阶段实现供电方式的‘无缝切换’,停电客户‘零感知’。”该公司运维检修部负责人谭志华说。

  当日凌晨4时,来自市北、开州2家供电公司的10千伏发电车和技术人员、带电作业指导专家出发前往周中二线光明支线4号杆并网接入点,准备发电车接入工作。“10千伏发电车与10千伏周中二线并网成功,申请断开10千伏周中二线123号杆柱上断路器及两侧刀闸......”。7时14分,沙子供电所副所长杜世敏确认带电并网成功并承担所有线路负荷后,向调度中心申请发电车保供电。

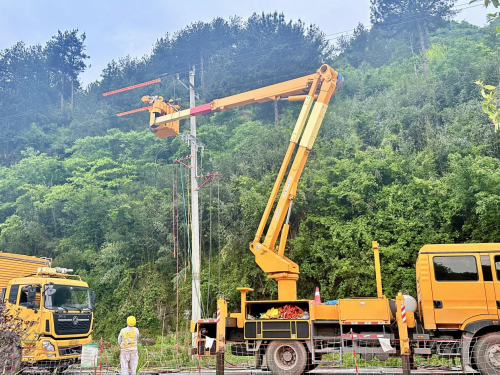

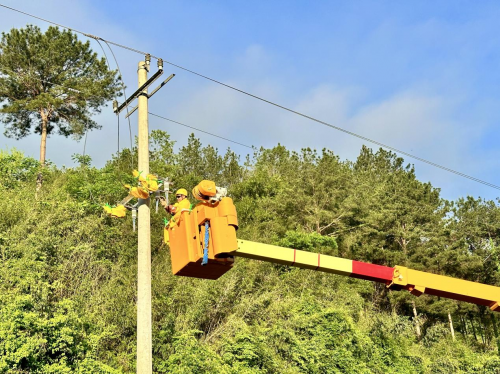

供电员工正在对周中一线改造工程进行作业,提高供电可靠性服务乡村旅游发展。(李杰摄)

  经过15个小时的努力,13条支线负荷临时改接完成、发电车退出并网,104台配变全部恢复变电站电源供电。这为后续半个月的周中一线改造打下了坚实基础,预计累计节约停电时户数将达5000左右,该工程改造完成后将大幅提升中益乡片区线路供电可靠性。

  由于10千伏发电车涉及跨区域借调使用,且并网、退网技术流程复杂,需要多个专业部门沟通协调以及电科院、市北、市南、开州公司的配合指导,该公司精心组织,累计投入75余人参与作业,确保现场万无一失。

  下一步,该公司将进一步把停电“零”感知的综合应用模式,应用到更多的保供电场景中,最大程度减少停电时长和频率,不断提高供电可靠性。
