来源:中国能源新闻网 时间:2023-04-21 15:18
中国能源新闻网讯 通讯员 肖华宾 报道 近日,作为国内燃煤电厂最大电化学储能辅助调频项目,国家能源集团广东台山电厂1-2号及6-7号机组共60兆瓦电化学储能项目正式投入生产运营,进一步提高机组综合调频能力,为发挥好粤港澳大湾区能源保供“压舱石”“稳定器”作用奠定坚实基础。

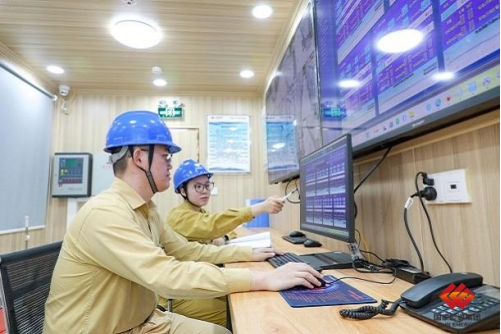

图为维护人员在集控舱进行参数实测及逻辑优化
该项目占地面积约6000平方米,采用大容量磷酸铁锂电池储能及高压级联技术,在1-2号及6-7号机组侧分别安装25兆瓦/25兆瓦时及35兆瓦/35兆瓦时辅助调频系统各1套,共36个储能仓。试运期间,该公司成立试运组织机构,编制试运技术方案,明确各岗位工作职责,制定风险控制措施,经过30天的静态调试和一次调频测试、并网性能检测、联合调频AGC测试等涉网试验程序后,最终成功通过试运行,取得收益371万元。项目正式投运后,可有效提升发电机组AGC调频水平,降低机组调频响应的小功率振荡概率,进一步提高电网运行的可靠性及安全性,年收益可达6000万元。
