来源:中国能源新闻网 时间:2023-02-17 16:49

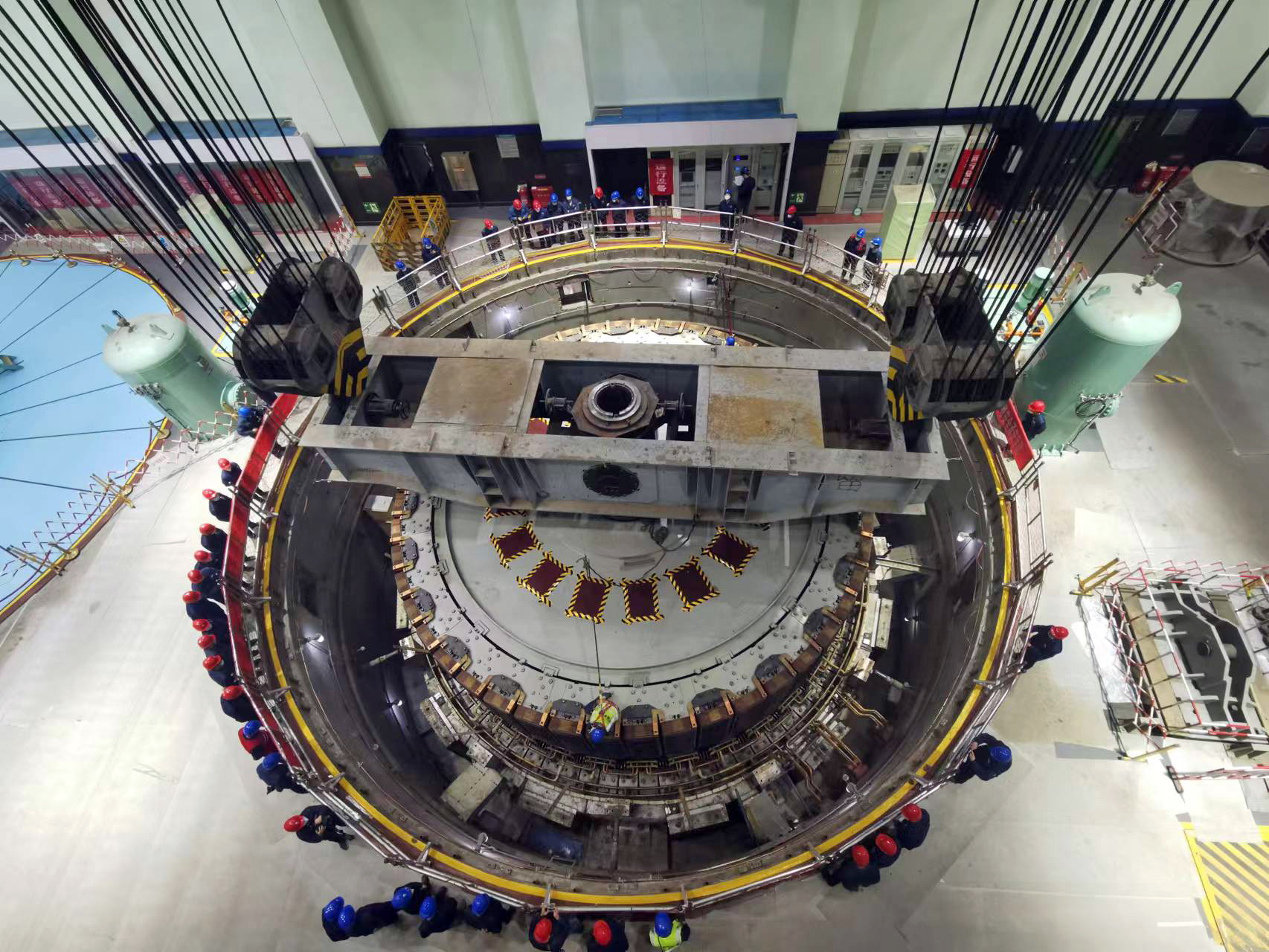

中国能源新闻网讯 通讯员 董佩宇 赵忠 侯齐 孙永强 报道 2月4日10时30分,随着重达600多吨的5号机转子缓缓吊入机坑,标志着国网甘肃刘家峡水电厂5号机组A级检修进入回装关键阶段。

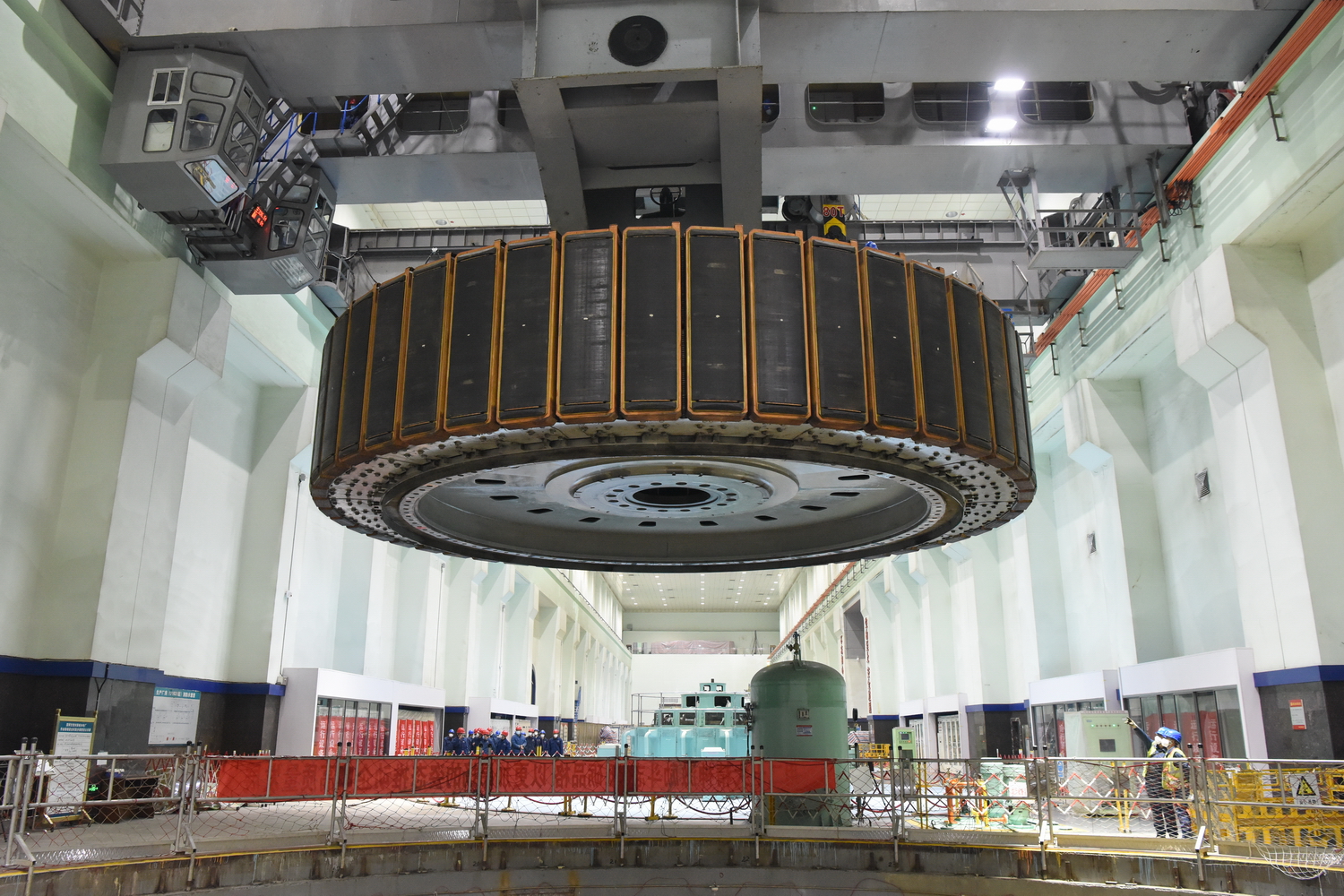

转子作为水轮发电机组转动部件的一部分,是整个机组安装过程中吊装重量最大的核心部件,由磁极、磁轭装配、转子支架、集电装置和转子引线等组成。

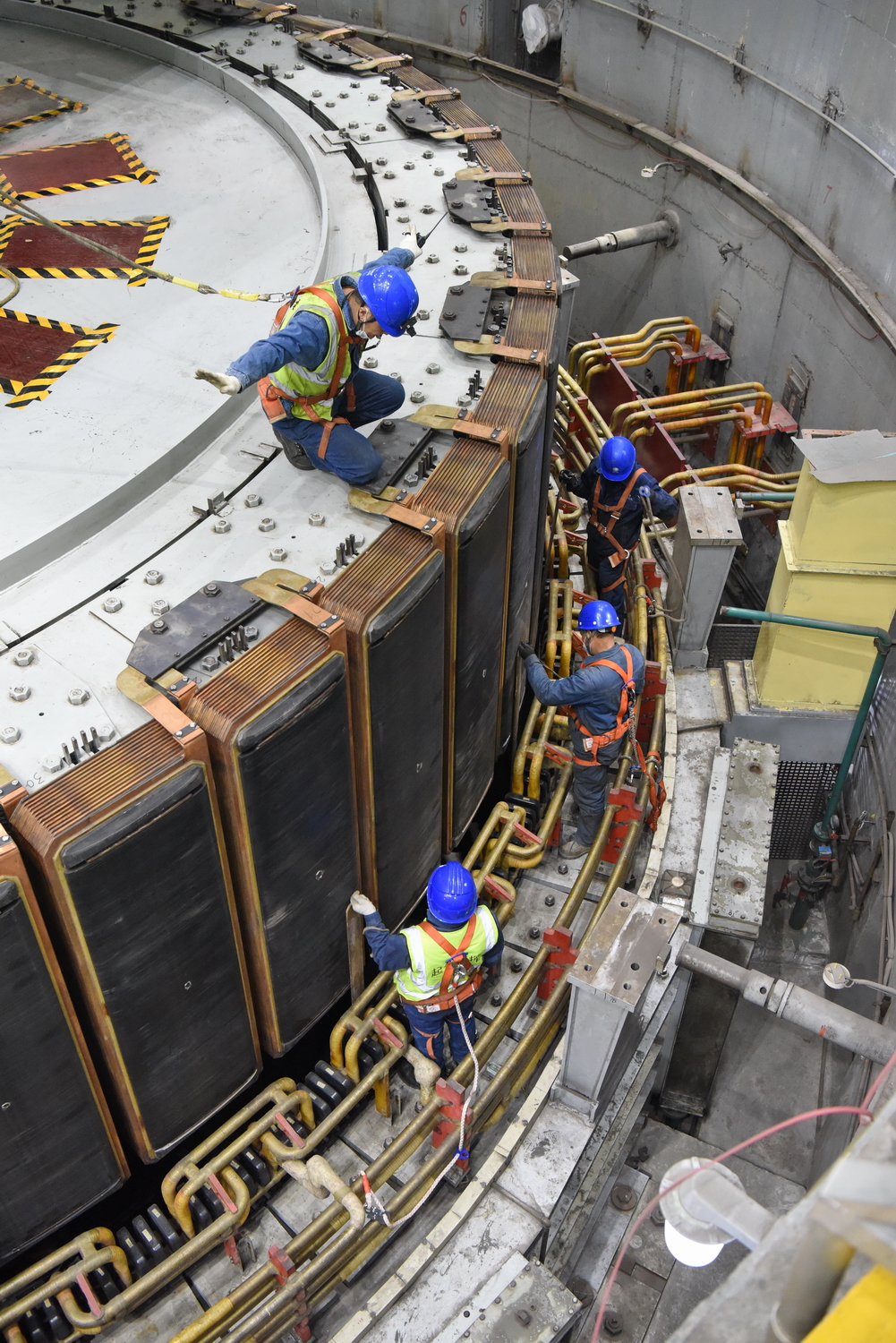

发电机转子吊装是机组检修回装过程中的“重头戏”,为确保转子吊装工作顺利完成,该厂各主攻检修分场切实落实安全职责,严格现场安全管控,一线干部职工加班加点奋战在检修现场,精心准备,严谨操作,有力保障了转子吊装工作高效优质完成。
据了解,刘家峡水电厂5号水轮发电机组于1973年投运,目前已连续安全运行49年,期间于2000年进行了机组增容改造,机组有功出力由投产时的26万千瓦增加至32万千瓦。
此次5号机组A级检修于2022年11月10日开工,计划于2023年3月9日完工,主要进行发变组及其附属设备检修、试验、更换,机组过水部件检查修复、水轮机及发电机盖板维修更换以及监控系统的改造,机组监控、保护系统改造及电气一、二次设备清扫检查试验多个项目。
截至2月4日,刘家峡水电厂5号机组A级检修已进行87天,全体参战员工本着严、细、实的工作作风,以斗志昂扬的工作热情,认真贯彻落实安全、组织、技术措施,规范、有序开展标准化检修,并把机组检修与核心班组建设、职工培训、岗位练兵、“反违章、除隐患”百日安全大提升专项行动紧密结合在一起,全力以赴确保机组检修安全优质完成。
