塔克拉玛干沙漠首座光伏发电项目送出工程顺利投运

来源:中国能源新闻网 时间:2023-06-05 11:12

  中能源闻网讯(杨阳 王) 5月31日,塔克拉玛干沙漠腹地且末县10万千瓦光伏发电项目一次性并网成功,标志着国网新疆巴州供电公司110千伏且末光伏升压汇集站至220千伏塔变电站配套110千伏线路送出工程顺利竣工投,为塔里木盆地能源输送和消纳,提供坚的电力支撑和稳定的运行保障。

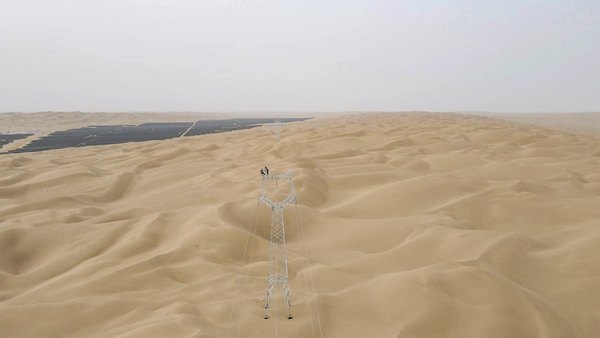

  且末县10万千瓦光伏发电项目110千伏送出工程是巴州供电公司重要保障性项目。该工程建设全境位于塔克拉玛干沙漠腹地,投资1146万元,在塔变电站扩建1回110千伏出线间隔至且末光伏110千伏升压汇集站,建铁塔23基,建110千伏线路7.5千米。工程投后,为塔克拉玛干沙漠腹地且末县10万千瓦光伏发电项目接入电网提供可靠的外送通道。

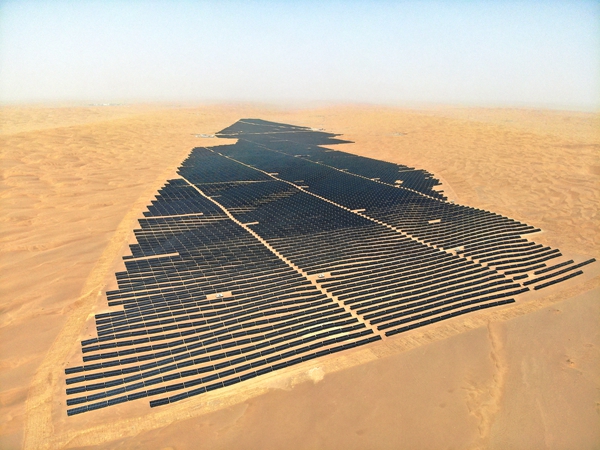

  据了解,且末县10万千瓦光伏发电项目是维吾尔自治区“十四五”能源保供重点项目,由32个光伏方阵组成,占地面积3916亩,投资54972.49万元,上网发电后,可实现年均发电量20925.03万千瓦时,每年节约标准用煤约2572万吨,减少二氧化碳排放量达6327万吨以上。对助力且末县周边电网能源优化配置及塔里木盆地清洁能源开发具有重要意义。

20230430SZGW-GFDZ (2)_副本.jpg

  塔里木油田公司塔光伏发电项目负责人吕广林说:“塔里木油田公司建塔10万千瓦光伏发电站是全国首座建设在流动性沙漠的光伏电站。为保障光伏电站如期投运,建设过程得到了当地供电公司的大力支持,在最短的时间内完成了配套电网送出工程,有力保障光伏电站顺利并网发电。”

  为确保且末县10万千瓦光伏发电项目顺利并网,巴州供电公司统筹多方力量,多次组织技术人员对光伏电站配套送出工程的线路廊道进行实地勘测,对施工方案进行周密部署。在施工过程,科学安排施工计划,电力建设者长期奋战在广袤的沙漠无人区,顶风沙,战酷暑,架线立塔,工程建设按照节点如期完工,为能源并网送出创造了有利条件。

  据现场施工负责人郭爱介绍,且末光伏升压汇集站110千伏送出工程,该工程地处沙漠腹地,在建设过程,沙漠地形复杂,运输过程采取“海船”、履带式机械运输。“沙漠地区流沙较多,开挖基础时我们采取大开挖基础,同时采取多班组倒班的方式,争取在有效的工期内,最快的完成各项基础的建设。由于沙漠地区风沙较大,沙尘暴天气频繁,腐蚀性较,本次设计我们采取了节能导线、节能金具及高度钢铁塔,大家合理安排工期,在有效时间内高效完成建设任务。

  为服务能源入网发电,巴州供电公司除投资建设配套送出工程外,还积极组织专业技术人员多次深入建设现场,帮助能源场站检查电气设备,及时跟进项目建设进度。按照“月季”召开推进会,协调解决能源场站建设过程遇到的问题,提前为能源企业宣贯能源并网服务指南,协助办理入网手续,从保护计算、自动化信息核对、调控运行、网络安全管理等专业出发严格把好入网关,保障能源电站顺利并网。

  近年来,巴州大力发展可再生能源,着力构建清洁低碳、安全高效现代能源体系,推动优势资源转换,促进可再生能源规模稳定增长,实现可持续发展。塔克拉玛干沙漠作为巴州能源开发的主战场,太阳能资源十分丰富,太阳能资源技术开发容量约20.95亿千瓦,占全太阳能技术可开发量的85.7%,开发潜力巨大。

  围绕塔里木盆地能源输送和消纳,大电网的坚支撑和稳定运行是关键。巴州供电公司准确把握电网在经济社会发展重要支撑作用,立足“八大业集群”和巴州能源优势,加快型电力系统建设先行示范。围绕巴州“一区一心一枢纽”和五大业基地建设,全力拓展电外送能源消纳通道,推进巴州—铁干里—若羌750千伏输变电工程开工建设,全力服务自治州经济社会高质量发展。

  截至目前,巴州地区能源发电装机208.5万千瓦。预计到年末,能源发电装机318.51万千瓦,其光伏装机230.26万千瓦,风电装机88.25万千瓦,能源占比将达到47.51%,超越火电装机容量,成为巴州第一大能源。

  下一步,巴州供电公司将进一步加快电网建设步伐,提高电网系统调节能力,积极推动若羌至且末、且末至民丰等750千伏输变电工程,补全塔里木750千伏大环网关键节点,确保能源接得上、送得出、用得,全力服务巴州能源转型发展战略,推动“双”目标落地。

责任编辑:于彤彤
