国网荆州供电:智能组塔神器上岗 高空组塔成了“搭积木”

来源:中国能源新闻网 时间:2024-05-31 16:16

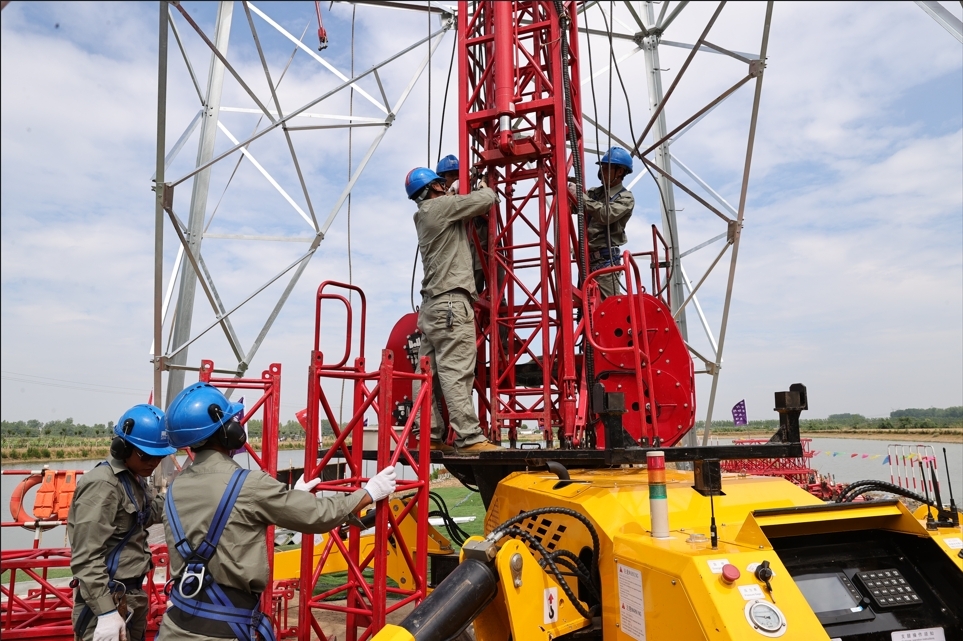

  中国能源新闻网讯(周志勇)5月29日上午,在湖北省仙桃市“古河—通海口”110千伏线路π入仙西工程C9杆塔组立施工现场,国网湖北荆州供电公司使用新型可移动智能组塔装置组立铁塔,不到30分钟,塔身长高9米。这种智能组塔装置,让高空组装铁塔成了“高空搭积木”,成片吊装“预制式”的塔材,平均组立一基铁塔用时只需一天,比全人工安装速度快了1倍,施工效率显著提升。

  这种新型可移动智能组塔装置由行走和支撑单元、起升机构、变幅机构、回转机构、顶升机构、控制系统等组成。该装置行走履带宽1.28米,可起吊1.495吨重量物体,适用于110千伏、220千伏线路铁塔组立。

  荆州供电公司按照“源头策划、因地制宜、试点先行、能用尽用、用则用好”的思路,在深化传统机械装备施工全场景应用的基础上,拓展新型机械装备施工场景,大力推进传统施工向机械化施工转变,以新技术、新装备、新流程应用推动传统电网建设升级,积极探索全地形条件下的智能化、机械化施工方式,优化路径选择、杆塔结构等方案,建立流水作业模式、随工验收制度、标准化指导书、标准作业流程等四项标准,采取自己投入、外部引入、厂家改进等方式添置一套智能化、机械化施工装备,实现机械化换人减人,形成机械化、智能化、系统化施工标准模式,进一步提升施工安全性和效率

  受地理环境、地形条件的影响,输电线路铁塔组立存在作业难度大,施工效率低,安全风险高等困难。尤其是河网地区、临近带电体、道路狭窄环境,大型起重车无法进入、传统悬浮抱杆和落地抱杆等作业方式受限。

  为此,荆州供电公司转变思想观念,由“要我机械化”变“我要机械化”,在摇臂抱杆方式的基础上,突破传统思维,不局限于将结构断面或主材体积变小,大胆创新实践,将机动绞磨和下部拉线全部改为机载单油缸顶升式机构,将落地式改为履带移动式,研制出轻型可移动智能组塔装置。

  C9杆塔组立施工地点紧邻鱼塘和房屋。施工作业人员应用智能数控技术,设置起吊角度、起吊重量、起吊高度等相关参数。片块状的塔材吊至合适位置,塔上作业人员迅速紧固螺栓,连接塔材,积木便拼好了。作业人员张金龙说。

  “使用悬浮抱杆组立1基杆塔,18名施工人员2天半的时间才能完成杆塔组立施工。现在使用该装置,省去了拉线、绞磨作业环节,15名施工人员1天半便可完成,大幅提高了作业效率。”荆州供电公司建设部刘飞介绍。

  经过实践证明,该装置在安全性、经济性、智能化和绿色化等方面成效显著。它可取代悬浮抱杆组塔方式,降低施工风险等级;它可将现场作业人员减少10%,作业面限制在塔基范围内,大幅削减了青苗赔偿费用,减少了建设投资成本;它具有智能控制系统,实现主要工序遥感控制,提升了数字化水平;它取消了地锚等辅助装置,减少了作业场地面积,且能行走,不受道路运输影响,不需修筑临时施工便道,降低了对环境的影响。
