来源:中国能源新闻网 时间:2023-08-31 17:48

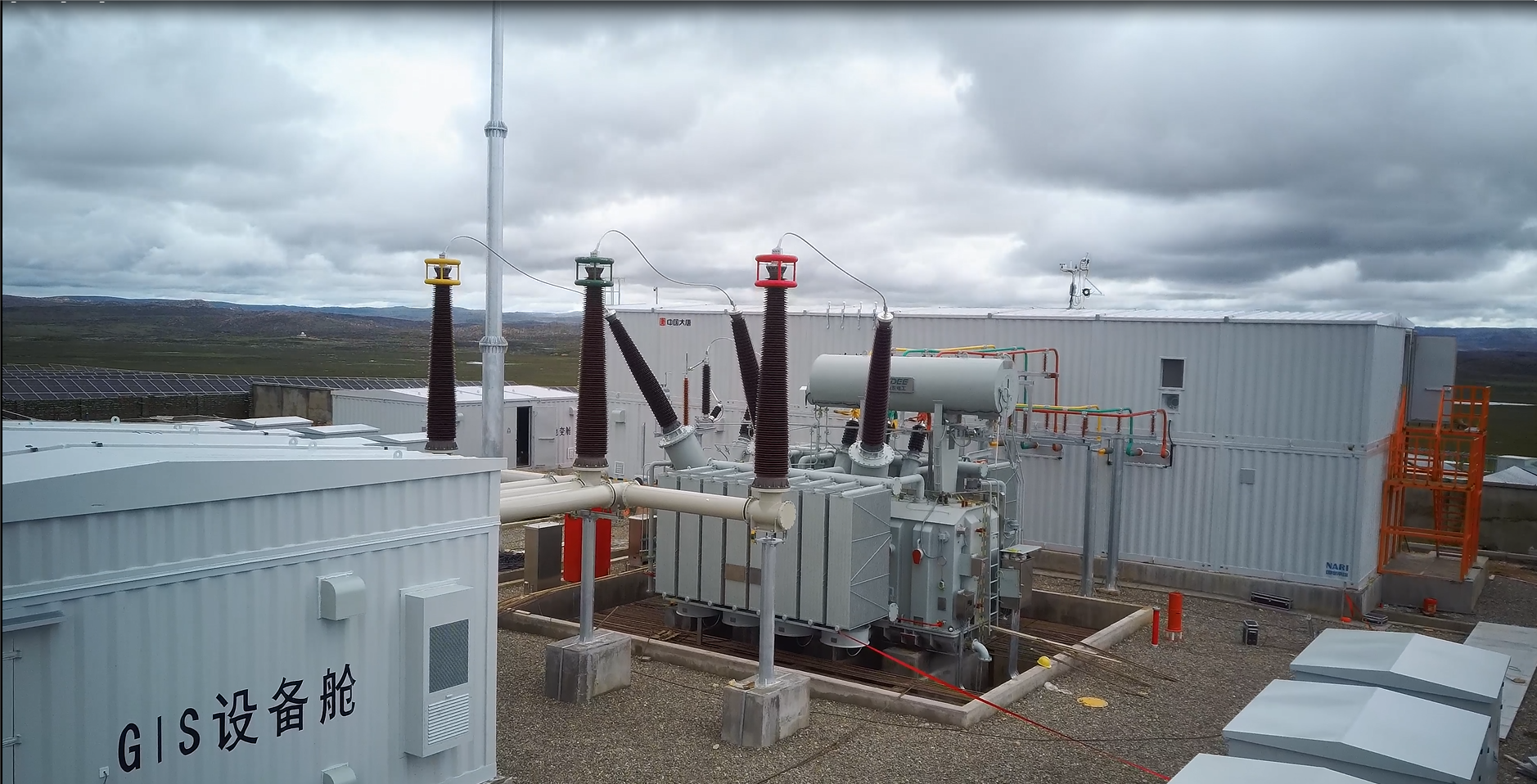

中国能源新闻网讯(贺荣)“全国同类工程中进度、质量名列前茅”。8月28日,经过115天鏖战的乐拉光伏电站升压站完成并网前各项调试试验,试验合格,站内设备正式具备并网受电条件。
乐拉光伏电站220千伏升压站,海拔4480米,是200兆瓦光伏电能汇集、送出的核心。自开工建设以来,乡城(得荣)公司“严”字当头,靠前管控,把好每道关口,确保每个节点。
严把设备采购供货关。设备及时采购和按时供货是工期控制的重中之重,该公司主要领导、分管领导亲自带队协调厂家,55天即完成200兆瓦 220千伏主变、220千伏GIS关键设备生产,为设备及时生产供货打下了坚实的基础。同时,积极组织设计院、设备厂家、集团科研院等就项目绝缘管母等主设备进行重新规划设计,优化主变低压侧连接形式,有效降低了设备故障风险。

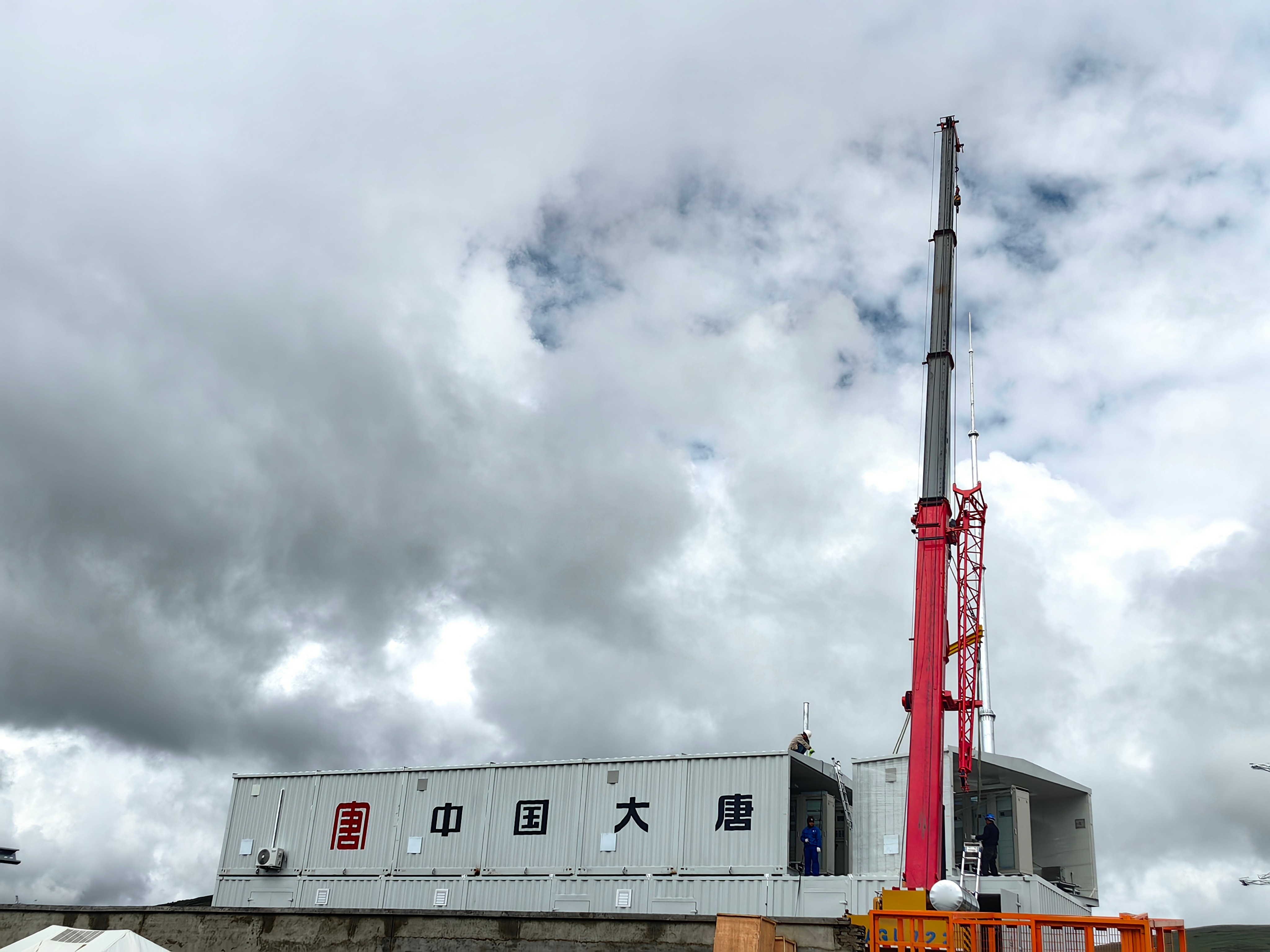

严抓施工进度和节点。面对工期紧、任务重、场地狭窄等难题,项目管理人员靠前指挥,驻守现场,每天第一时间协调解决各类问题,实行挂图作战,合理安排站内施工顺序,确保进度推进有条不紊。在重达126吨的主变运输、就位过程中,项目管理人员全程跟车走、眼紧盯,在雨雪交加的气候环境中成功将主变运输到位,并仅用4小时时间即安装就位,为升压站提前实现具备并网受电条件提供了有力保障。
严控设备安装调试质量。在设备安装调试中,项目管理人员全程参与,严格对标对照和执行国家、行业和集团公司相关标准要求,全面对照检查,严格认真把关,不放过一丝细节,不留下一丝隐患,有效地保证了设备安装调试的全过程合规化,实现了“质量优”的目标。
下一步,该公司将持续扎根高原,发扬“艰苦不怕吃苦、缺氧不缺精神”的工作作风,锚定乐拉光伏项目投产发电目标、紧盯关键节点,攻坚克难,不辱使命,将乐拉光伏项目建设成为大唐集团公司海拔最高水光互补光伏电站样板工程。
责任编辑:于彤彤
