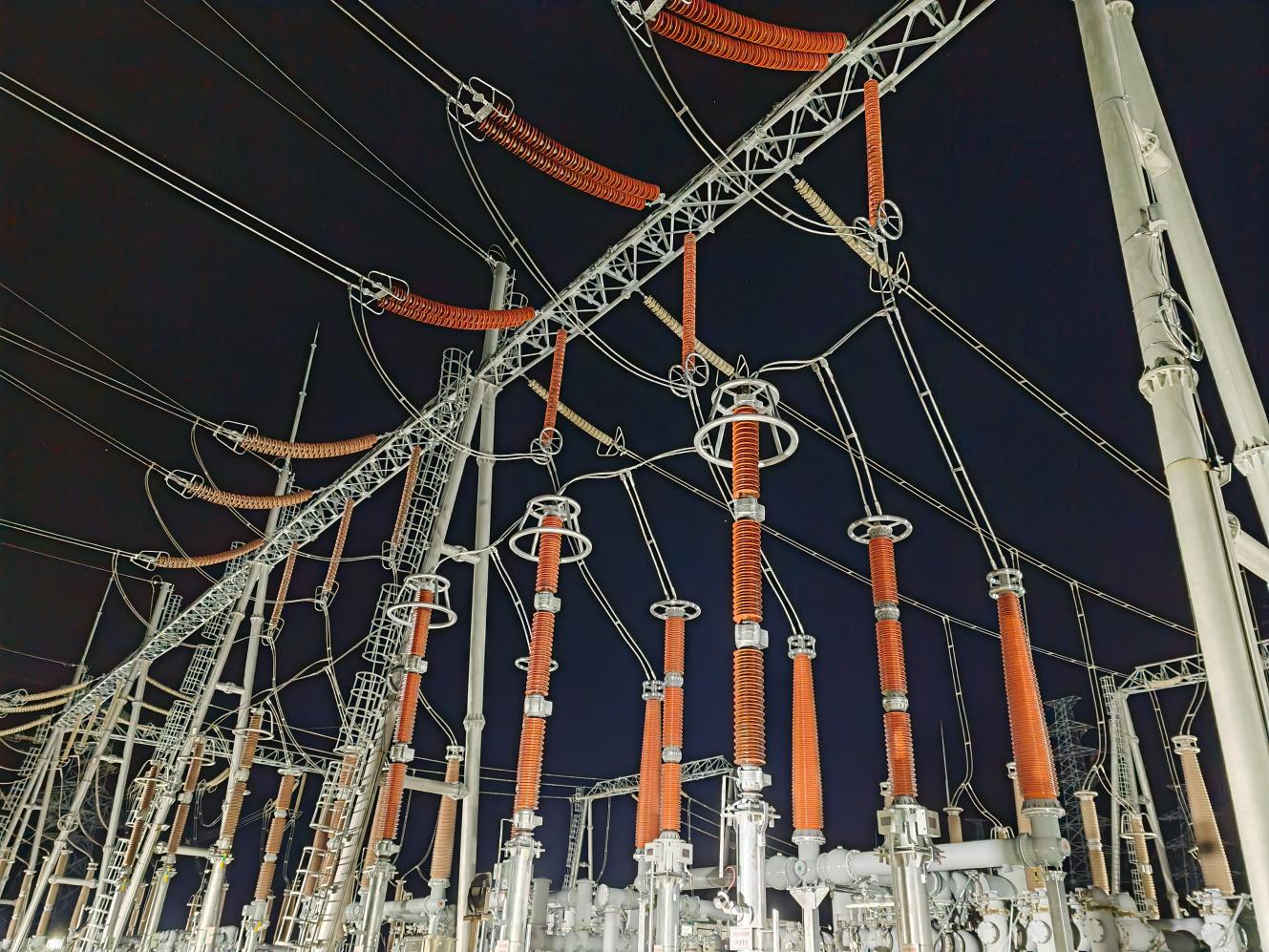

中国能源新闻网讯(张治强)“330千伏柏林变3353间隔相位相序、相关保护差流测试、开关CT极性测试正常。”12月2日03时25分,随着国网甘肃武威供电公司运维人员向调度复令,标志着武威供电公司积极服务的天祝县330千伏升压站工程——对端间隔改造安装工程顺利投运。
本期扩建330千伏GIS出线间隔1回,于10月08日开工,历时56天。面对施工工期紧、作业风险高,涉及专业、作业人员众多,组织分工、协调难度大等问题。该公司制定了详细的施工方案和安全措施等,贯彻落实“抢时间、赶进度、严监管、保质量”工作思路。作业期间,现场到岗到位人员与现场作业人员同进同出,严格按照“安规”、“两票”管理等规定要求,对施工作业现场人员准入、安全工器具、特种作业车辆审批、安措布置等进行规范化检查,对现场作业过程中出现的人员习惯性违章行为进行及时纠正,全过程加强反违章工作力度。统筹安排一、二次设备安装、调试等工作,强化关键环节危险点的分析与预控,各专业验收人员严格按照五通标准执行每一项验收细则,有效确保新间隔“零缺陷”投运。
该间隔主要解决了松山滩百万千瓦级风电基地风电项目并入国家电网的问题,完善了武威电网主干网架,有效提高天祝地区清洁能源电力消纳比例,为构建清洁低碳、安全高效的能源体系,未来新型能源接入提供条件。进一步助力武威市电力资源优化配置和能源清洁低碳转型,推动电网绿色发展,服务“双碳”目标早日实现。
