国网重庆电力多举措强化川渝特高压工程监理

来源:中国能源新闻网 时间:2024-05-11 16:19

王秋淋 宋璟

  跨越巴山蜀水、联通川渝两地。天府南-铜梁1000千伏特高压交流线路建设正加快步伐,一条连接川渝两地的特高压输电大动脉渐行渐近。

  百年大计,质量第一。在川渝特高压交流输电工程建设中,除了过硬的施工单位外,监理团队也是一支不可或缺的重要队伍。作为川渝特高压交流工程线路工程24、25标段(四川段)和26标段(重庆段)的“质检员”和“护卫军”,重庆渝电工程监理咨询有限公司川渝特高压交流工程线路工程监理项目部(下称监理项目部)以“安全、优质、高效”三个目标为指引,从数字创新、安全管控等方面发力,全力以赴做好工程监理,把牢工程安全质量关,力争将该工程打造为具有渝电特色的特高压工程监理典范。

数智赋能“云监理” 线上巡查提质效

  面对监理人员少、作业点位多、安全风险高等特点,传统人员到场监理已经不能满足施工建设进度要求。监理项目部加大创新力度,探索应用数智化手段,提升监理质效。

  “切换回10S051号塔施工现场,对高空作业情况进行远程抽查,同步核查到岗到位情况……”5月10日,在监理项目部内,监理员谭瑞和陈凡熟练地操作着“智慧云监理”系统,随着“智慧大屏”上施工现场高清画面不断切换,现场施工作业、安全措施执行、安装质量等情况一目了然。

  “智慧云监理”系统由重庆渝电工程监理咨询有限公司自主研发。2022年7月,该系统投入生产应用。该系统通过AI图像识别、GIS地理信息系统等互联网智能技术,将动态监督实时化、纸质资料数字化、履责管理线上化,实现多现场远程监理全覆盖。

较真碰硬守底线 筑牢安全质量关

  安全质量是特高压线路工程的生命线。监理项目部监理人员敢于直面问题,排除各种干扰,及时督促整改,构筑起工程安全质量的牢固防线,

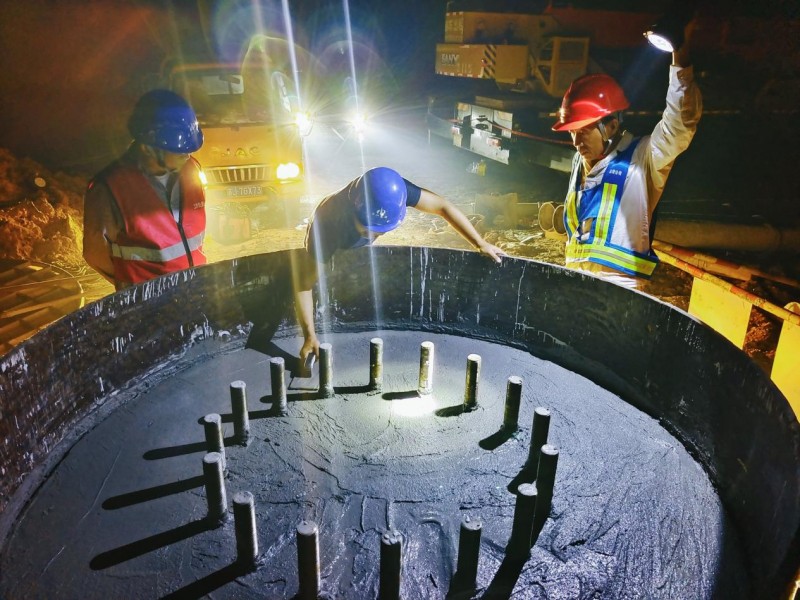

  “物料混装将导致工程质量问题,这批材料必须报废,绝不允许以次充好……”1月14日14时,在川渝特高压交流线路工程11S047号塔,监理项目部监理员陈伟紧急叫停了即将开始的混凝土基础浇注工作,避免了一起不合格商品混凝土流入特高压线路工程的质量事件发生。

  “C25混凝土在混入砂浆后其强度会大幅降低,用它浇筑塔基可能带来倒塔风险。”陈伟说,特高压线路铁塔基础浇筑有严格的材料运输要求,为节省运输成本混装材料,可能带来不可估量的质量事件。

  随后,陈伟要求施工方将该车装载的2立方砂浆和7立方混凝土报废处理。为防止类似基础浇筑材料运输混装,他守在浇筑现场5个小时,逐车核实车牌号和送料单,监督现场浇筑,直到该塔基全部浇筑完后才离开。

  截止4月底,监理项目部已累计查处典型违章及问题290条,制止I类严重违章16条、III类严重违章43条、纠正一般违章214条,下发监理整改通知单51份,建议业主处罚3次,约谈施工项目部2次,以较真态度、碰硬精神和铁血手腕筑牢安全质量监理底线。

扎根一线尽显担当 侠骨铁汉有柔情

  从背上行囊,踏进项目部的第一天起,监理项目部人员就把川渝特高压交流工程当成了自己的第二个“家”,一门心思地照顾着茁壮成长的“特高压娃娃”,却把对远方的那份思念深深地藏在人后和心底。

  陈征是川渝特高压交流工程25标段(四川段)驻队监理,自工程启建便主动申请扎根在最艰苦的10S086-10S091段。他几乎每天早上6点出门,晚上9点才堪堪回到宿舍,简单洗漱后还要为次日工作做好安排。十二个月如一日,他出色地完成了基础浇筑、铁塔组立等工作。但每天的10点后,工友们都会把宿舍楼顶那几平米空间留给陈征,“征哥的孩子还在读幼儿园,为了不影响孩子休息,每天只跟家里通15分钟电话,这可能是他一天中最轻松、开心的时间了。”罗俊杰说。

  男儿谁无柔情时,刚毅坚韧是常态。2023年11月26日凌晨1点,驻队监理吴冬因急性阑尾炎不得不离开11S093入院治疗,而此前他已经坚守了整整24天。然而12月4日,吴冬在术后堪堪满足拆线条件的情况下,便主动要求院方拆线并让他出院返岗。12月5日,忍着伤口钻心的疼痛,吴冬返回了11S093继续参与工作,连续两天蹲守基础混凝土浇筑现场超过20小时。吴东就靠着这股“拼命三郎”的韧劲,提前完成了基础浇筑的工作。

  像陈征、吴冬这样的“无名监理”大有人在,也正是无数这样的柔情铁汉“牺牲小我”,才铸就了重庆电力蓬勃发展的坚实基业。

  安全质量重于泰山,特高压工程监理重任在肩。重庆渝电工程监理咨询有限公司川渝特高压交流工程线路工程监理项目部全体监理人员将扛起责任、攻坚克难,全力以赴当好工程安全质量的“守门人”,把好工程安全质量监理关。
